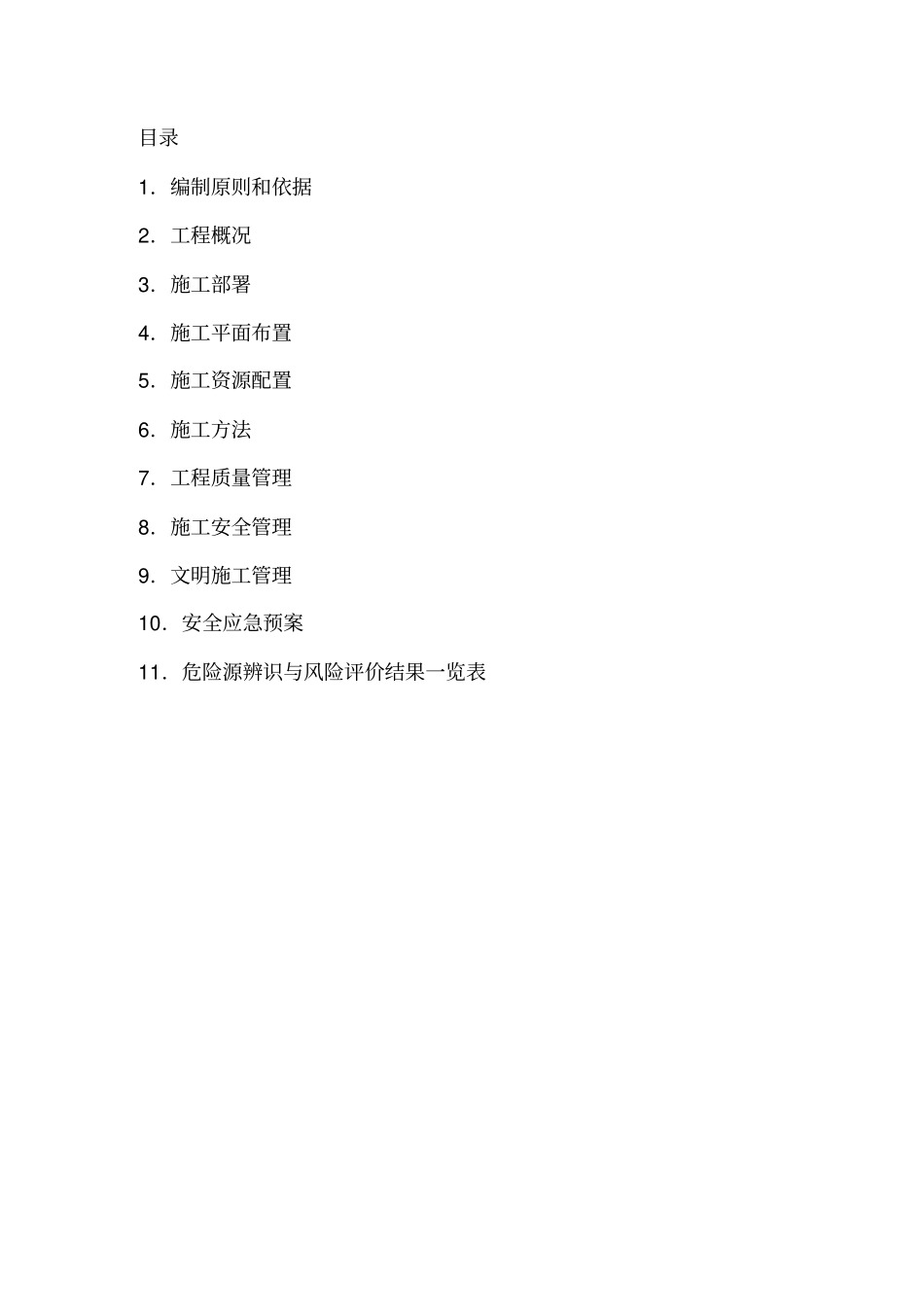

施工方案目录1.编制原则和依据2.工程概况3.施工部署4.施工平面布置5.施工资源配置6.施工方法7.工程质量管理8.施工安全管理9.文明施工管理10.安全应急预案11.危险源辨识与风险评价结果一览表1. 编制原则和依据编制原则本工程施工组织设计编制遵循以下基本原则:(1)、遵循双方协议和技术附件的规定。(2)、本着“适用、安全、经济、合理、先进”的原则,科学地安排施工程序,合理组织施工,确保各项施工活动相互促进,紧密衔接,加快施工进度,缩短工期。(3)、尽量采用先进的施工工艺技术,选择合理的施工方案,保持公司质量体系持续有效运行,确保安全生产和提高工程质量。(4)充分发掘机械设备潜力,提高作业的机械化程度,减轻劳动强度和提高劳动生产率。编制依据本工程施工组织设计编制的依据是:(1)、主厂房建筑图和屋架结构图;(2)、上海市政府以及业主有关安全生产,文明施工的政策法令性文件和法规、规定;(3)、施工现场的自然条件和具体情况。(现场地理环境、水文地质、气象环境、交通运输、供水供电等);(4)、建设部颁发的《建设工程现场管理规定》;(5)、单位的企业标准及ISO9001质量体系文件标准;(6)、我国现行的建筑、安装工程施工的有关规程、规范、验收标准及行业标准;GB 50017-2003 《钢结构设计规范》GB 50009-2001 《建筑结构荷载规范》GB/T 11253-2007 《碳素结构钢冷轧薄钢板及钢带》2. 工程概况工程名称: 徐工集团临港奉贤一期A项目工程简介本工程共有屋面通风器(喉口的504 米),具体情况如下:屋顶自然通风器 27 米 16 组、 9 米 8 组。工程特点目前,大部分厂房屋面彩瓦已经铺设完,通风器的构件吊装可利用的吊车距离安装点很远, 屋面上水平运输的距离很长。地面还有其它专业施工,增加了安全管理的难度。、工程地点: 上海市临港奉贤园区A0203地块内。、建设单位: 上海徐工工程机械有限公司、设计单位: 中国机械工业第三设计研究院、勘察单位: 中船勘察设计研究院有限公司、监理单位: 上海市建设工程监理有限公司、总包单位: 江苏盐城二建集团有限公司3. 施工部署施工部署安排 2 个作业组安装, 1 个作业组 10 个人,自一头向另一头,同步推进。工期安排1)屋顶通风器安装工期为45 天。4. 施工平面布置施工平面布置原则(1)根据现场实际合理规划,并保证运输畅通;(2)尽量减少工程之间的交叉(3)符合防火和安全的要求。施工现场管理施工场...
