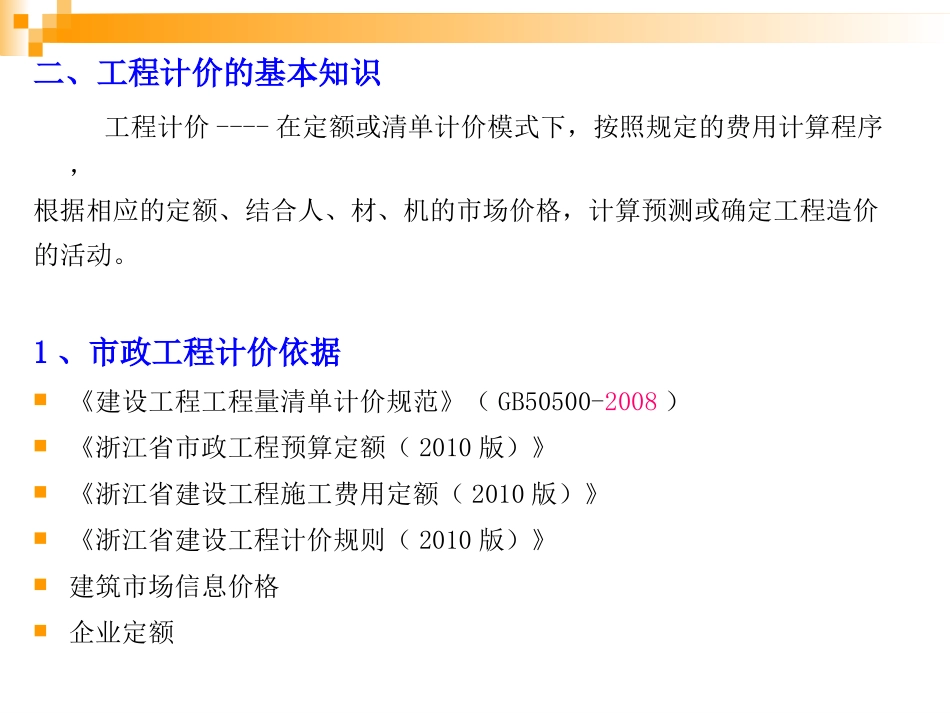

第二章第二章工程计量的基本知识工程计量的基本知识工程计价的基本知识工程计价的基本知识市政工程计价依据市政工程计价依据工程计价的模式、方法与费用计算程序工程计价的模式、方法与费用计算程序施工费用计算规则施工费用计算规则工程类别划分工程类别划分一、工程计量的基本知识1、工程计量的概念运用一定的划分方法和计算规则进行计算,并以一定的计量单位来表示分部分项工程数量或项目总体数量的工作。2、工程计量的依据设计图纸及设计变更工程量计算规则(定额/清单)施工组织设计、专项方案等招标文件及合同条件3、注意事项★工程量计算式清楚、规范★避免漏算、重复计算★工程数量有效位数(P143)二、工程计价的基本知识工程计价----在定额或清单计价模式下,按照规定的费用计算程序,根据相应的定额、结合人、材、机的市场价格,计算预测或确定工程造价的活动。1、市政工程计价依据《建设工程工程量清单计价规范》(GB50500-2008)《浙江省市政工程预算定额(2010版)》《浙江省建设工程施工费用定额(2010版)》《浙江省建设工程计价规则(2010版)》建筑市场信息价格企业定额工料单价法计算程序表序号费用项目计算方法一预算定额分部分项工程费∑(分部分项工程量×工料单价)其中1.人工费+机械费∑(定额人工费+定额机械费)二施工组织措施费其中2.安全文明施工费1×费率3.检验试验费4.冬雨季施工增加费5.夜间施工增加费6.已完工程及设备保护费7.二次搬运费8.行车、行人干扰增加费9.提前竣工增加费10.其他施工组织措施费按相关规定计算三企业管理费1×费率四利润包括施工技术措施项目续前序号费用项目计算方法五规费11+12+1311.排污费、社保费、公积金1×费率12.民工工伤保险费按各市有关规定计算13.危险作业意外伤害保险费六总承包服务费(14+16)或(15+16)14.总承包管理和协调费分包项目工程造价×费率15.总承包管理、协调和服务费16.甲供材料、设备管理服务费(甲供材料费、设备费)×费率七风险费(一+二+三+四+五+六)×费率八暂列金额(一+二+三+四+五+六+七)×费率九税金(一+二+三+四+五+六+七+八)×费率十建设工程造价一+二+三+四+五+六+七+八+九(2)综合单价法分部分项项目及施工技术措施项目的单价采用综合单价的一种计价方法;施工组织措施费、规费、税金按规定程序另行计算;项目综合单价=1个规定计量单位的人工费+材料费+施工机械使用费+取费基数×(企业管理费费率+利润率)+风险费用项目合价=综合单价×工程数量工程造价=∑分部分项项目合价+措施项目金额合计+其他项目金额合计+规费+税金1种费用计算程序其中的措施组织措施项目以及规费、税金=计算基数×费率人工费+机械费综合单价法计算程序表序号费用项目计算方法一工程量清单分部分项工程费∑(分部分项工程量×综合单价)其中1.人工费+机械费∑分部分项(人工费+机械费)二措施项目费(一)施工技术措施项目费按综合单价其中2.人工费+机械费∑(技措项目(人工费+机械费)(二)施工组织措施项目费按项计算其中3—10.安全费、检验试验费、冬施费、夜施费、工程及设备保护费、二次搬运费、行车、行人干扰费、提前竣工费(1+2)×费率11.其他施工组织措施费按相关规定计算三其他项目费按工程量清单计价要求计算四规费12+13+1412.排污费、社保费、公积金(1+2)×费率13.民工工伤保险费按各市有关规定计算14.危险作业意外伤害保险费五税金(一+二+三+四)×费率六建设工程造价一+二+三+四+五(一)+(二)3、施工费用计算规则1)、取费基数人工费不包括机上人工。大型机械设备进出场及安拆费不能直接作为机械费计算,但其中的人工费及机械费可作为取费基数。编制招标控制价时,应以定额的人工费及定额的机械费为计算基数。编制投标报价时,可根据企业定额、市场价格计算取费基数。由于设计变更而增减的工程项目,其取费基数的计算口径与编制招标控制价相同。招标人根据国家、省级及工程所在地建设行政主管部门颁发的有关计价依据和办法,按照设计施工图纸计算的,对招标工程限定的最高工程造价。2)、费率编制招标控制价时,施工组织措施...
