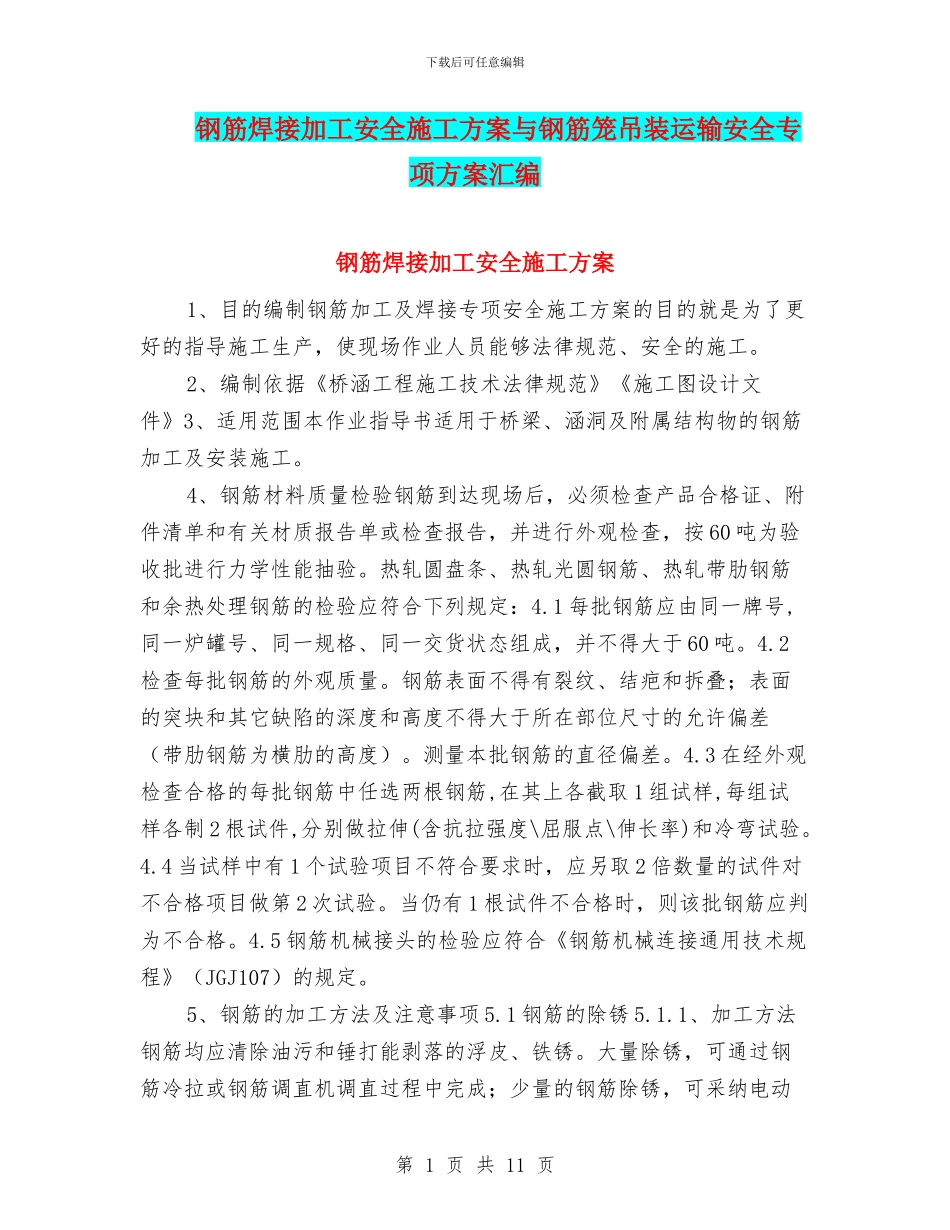

下载后可任意编辑钢筋焊接加工安全施工方案与钢筋笼吊装运输安全专项方案汇编钢筋焊接加工安全施工方案1、目的编制钢筋加工及焊接专项安全施工方案的目的就是为了更好的指导施工生产,使现场作业人员能够法律规范、安全的施工。2、编制依据《桥涵工程施工技术法律规范》《施工图设计文件》3、适用范围本作业指导书适用于桥梁、涵洞及附属结构物的钢筋加工及安装施工。4、钢筋材料质量检验钢筋到达现场后,必须检查产品合格证、附件清单和有关材质报告单或检查报告,并进行外观检查,按 60 吨为验收批进行力学性能抽验。热轧圆盘条、热轧光圆钢筋、热轧带肋钢筋和余热处理钢筋的检验应符合下列规定:4.1 每批钢筋应由同一牌号,同一炉罐号、同一规格、同一交货状态组成,并不得大于 60 吨。4.2检查每批钢筋的外观质量。钢筋表面不得有裂纹、结疤和拆叠;表面的突块和其它缺陷的深度和高度不得大于所在部位尺寸的允许偏差(带肋钢筋为横肋的高度)。测量本批钢筋的直径偏差。4.3 在经外观检查合格的每批钢筋中任选两根钢筋,在其上各截取 1 组试样,每组试样各制 2 根试件,分别做拉伸(含抗拉强度\屈服点\伸长率)和冷弯试验。4.4 当试样中有 1 个试验项目不符合要求时,应另取 2 倍数量的试件对不合格项目做第 2 次试验。当仍有 1 根试件不合格时,则该批钢筋应判为不合格。4.5 钢筋机械接头的检验应符合《钢筋机械连接通用技术规程》(JGJ107)的规定。5、钢筋的加工方法及注意事项 5.1 钢筋的除锈 5.1.1、加工方法钢筋均应清除油污和锤打能剥落的浮皮、铁锈。大量除锈,可通过钢筋冷拉或钢筋调直机调直过程中完成;少量的钢筋除锈,可采纳电动第 1 页 共 11 页下载后可任意编辑除锈机或喷砂方法除锈,钢筋局部除锈可实行人工用钢丝刷或砂轮等方法进行。5.1.2、注意事项及质量要求如除锈后钢筋表面有严重的麻坑、斑点等,已伤蚀截面时,应降级使用或剔除不用,带有蜂窝状锈迹钢筋,不得使用。5.2 钢筋的调直 5.2.1、加工方法对局部曲折、弯曲或成盘的钢筋应加以调直。钢筋调直普遍使用卷扬机拉直和用调直机调直。在缺乏设备时,可采纳弯曲机、平直锤或人工锤击矫直粗钢筋和用绞磨拉直细钢筋。5.2.2、注意事项及质量要求用卷扬机拉直钢筋时,应注意控制冷拉率:Ⅰ级钢筋不宜大于 4%;Ⅱ~Ⅲ 级钢筋及不准采纳冷拉钢筋的结构不宜大于 1%。用调直机调直钢筋和用锤击法平直粗钢筋时,表面伤痕不应使截面面积减少 5%以上。...
