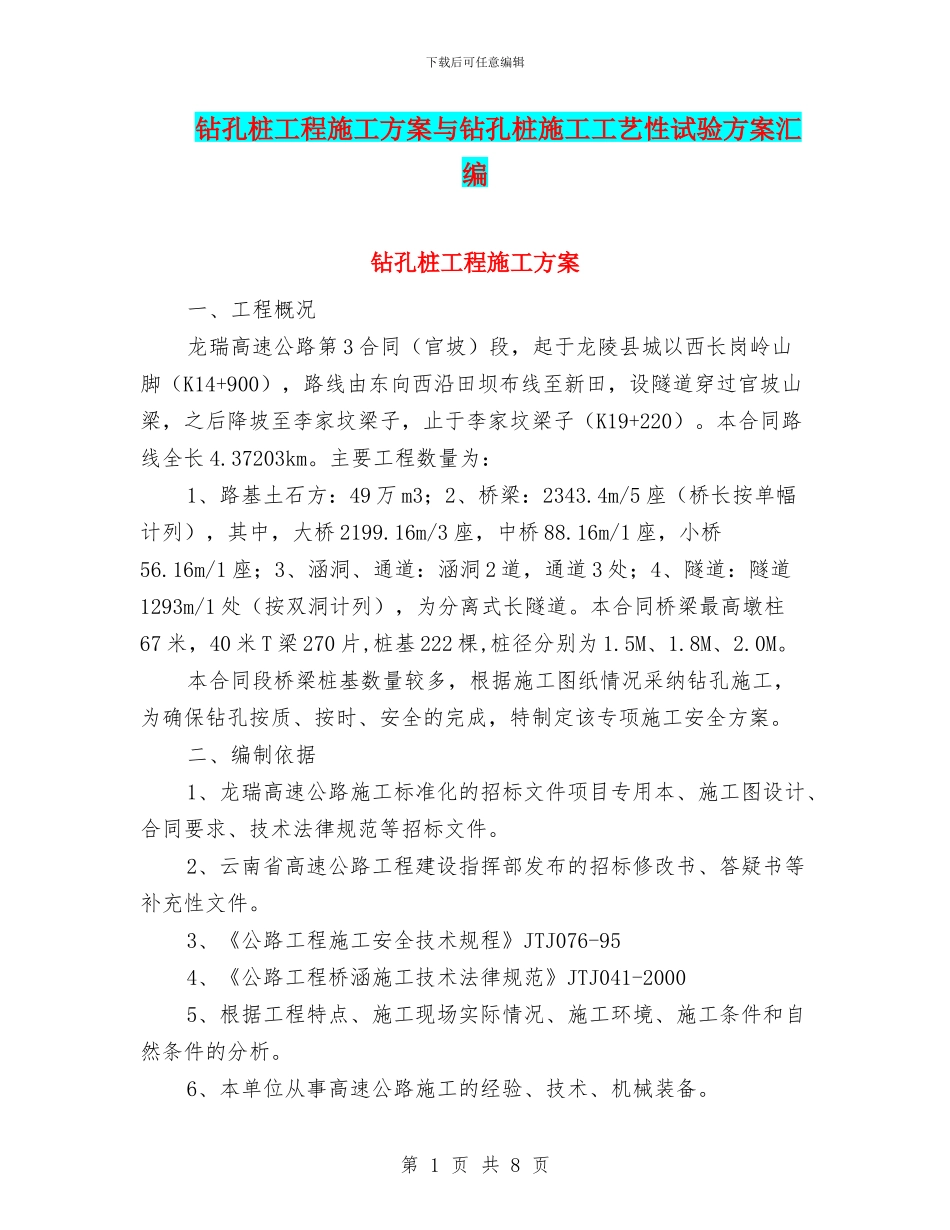

下载后可任意编辑钻孔桩工程施工方案与钻孔桩施工工艺性试验方案汇编钻孔桩工程施工方案一、工程概况龙瑞高速公路第 3 合同(官坡)段,起于龙陵县城以西长岗岭山脚(K14+900),路线由东向西沿田坝布线至新田,设隧道穿过官坡山梁,之后降坡至李家坟梁子,止于李家坟梁子(K19+220)
本合同路线全长 4
37203km
主要工程数量为:1、路基土石方:49 万 m3;2、桥梁:2343
4m/5 座(桥长按单幅计列),其中,大桥 2199
16m/3 座,中桥 88
16m/1 座,小桥56
16m/1 座;3、涵洞、通道:涵洞 2 道,通道 3 处;4、隧道:隧道1293m/1 处(按双洞计列),为分离式长隧道
本合同桥梁最高墩柱67 米,40 米 T 梁 270 片,桩基 222 棵,桩径分别为 1
本合同段桥梁桩基数量较多,根据施工图纸情况采纳钻孔施工,为确保钻孔按质、按时、安全的完成,特制定该专项施工安全方案
二、编制依据1、龙瑞高速公路施工标准化的招标文件项目专用本、施工图设计、合同要求、技术法律规范等招标文件
2、云南省高速公路工程建设指挥部发布的招标修改书、答疑书等补充性文件
3、《公路工程施工安全技术规程》JTJ076-954、《公路工程桥涵施工技术法律规范》JTJ041-20005、根据工程特点、施工现场实际情况、施工环境、施工条件和自然条件的分析
6、本单位从事高速公路施工的经验、技术、机械装备
第 1 页 共 8 页下载后可任意编辑7、编制范围:K14+900~K19+220 段桥梁工程

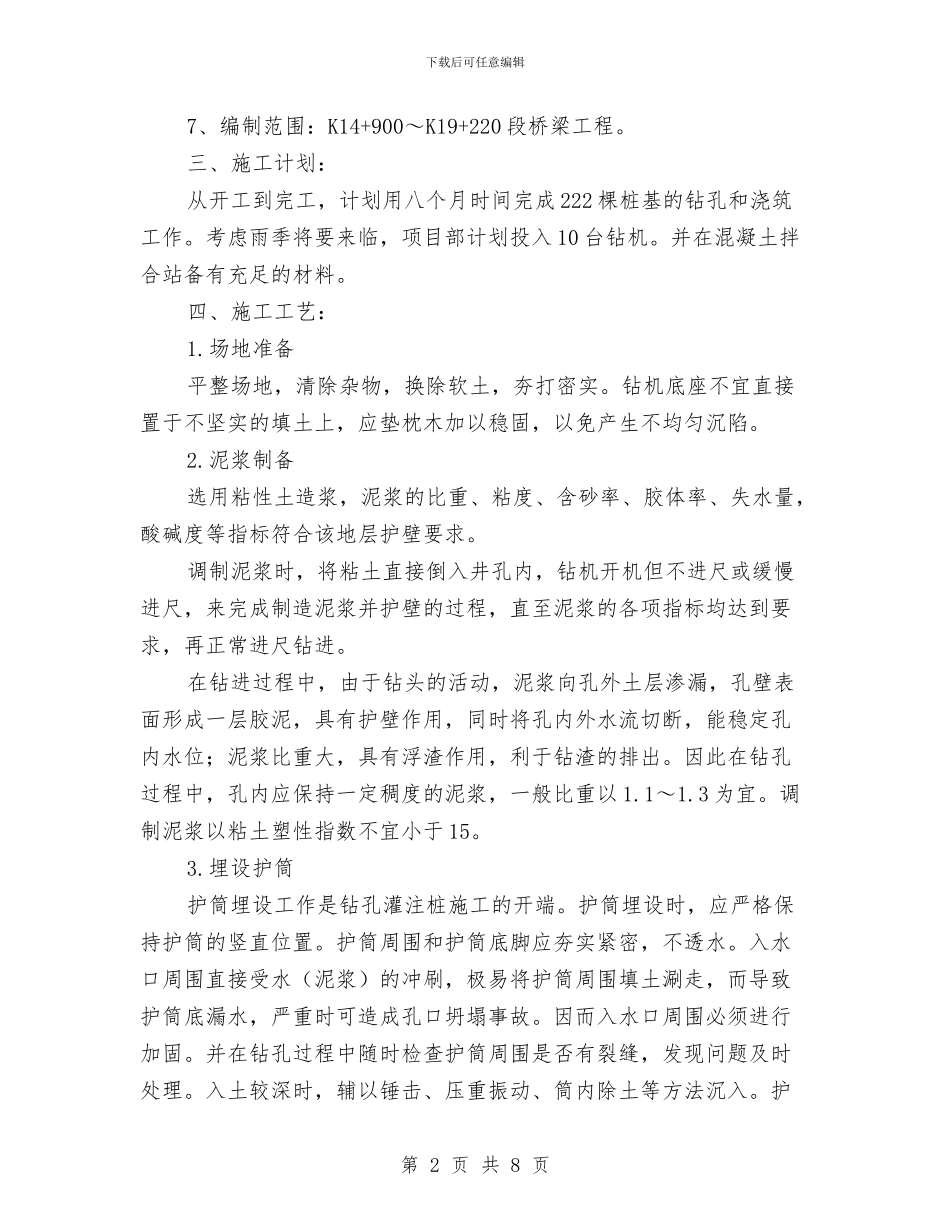

三、施工计划:从开工到完工,计划用八个月时间完成 222 棵桩基的钻孔和浇筑工作
考虑雨季将要来临,项目部计划投入 10 台钻机
并在混凝土拌合站备有充足的材料
四、施工工艺:1
场地准备平整场地,清除杂物,换除软土,夯打密实
钻机底座不宜直接置
