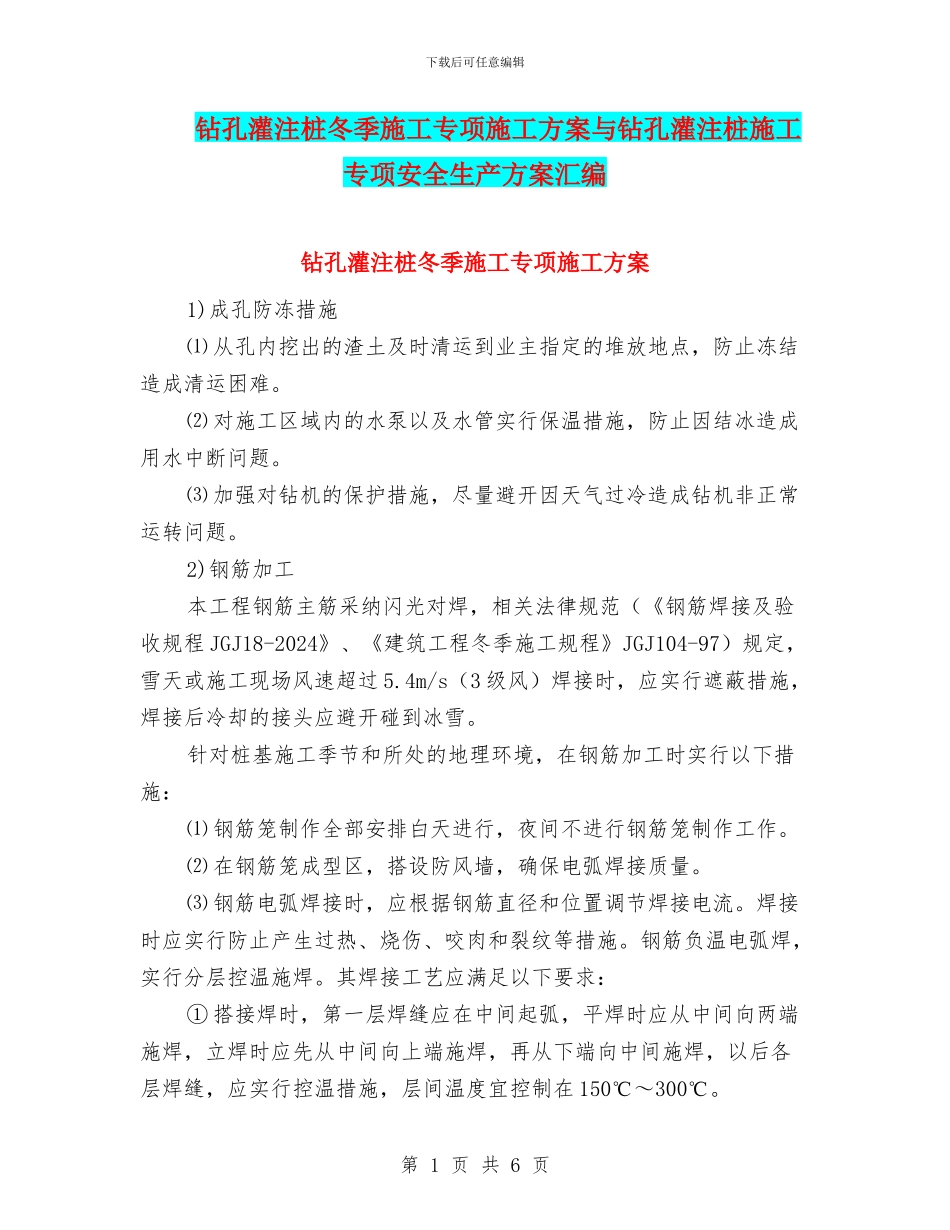

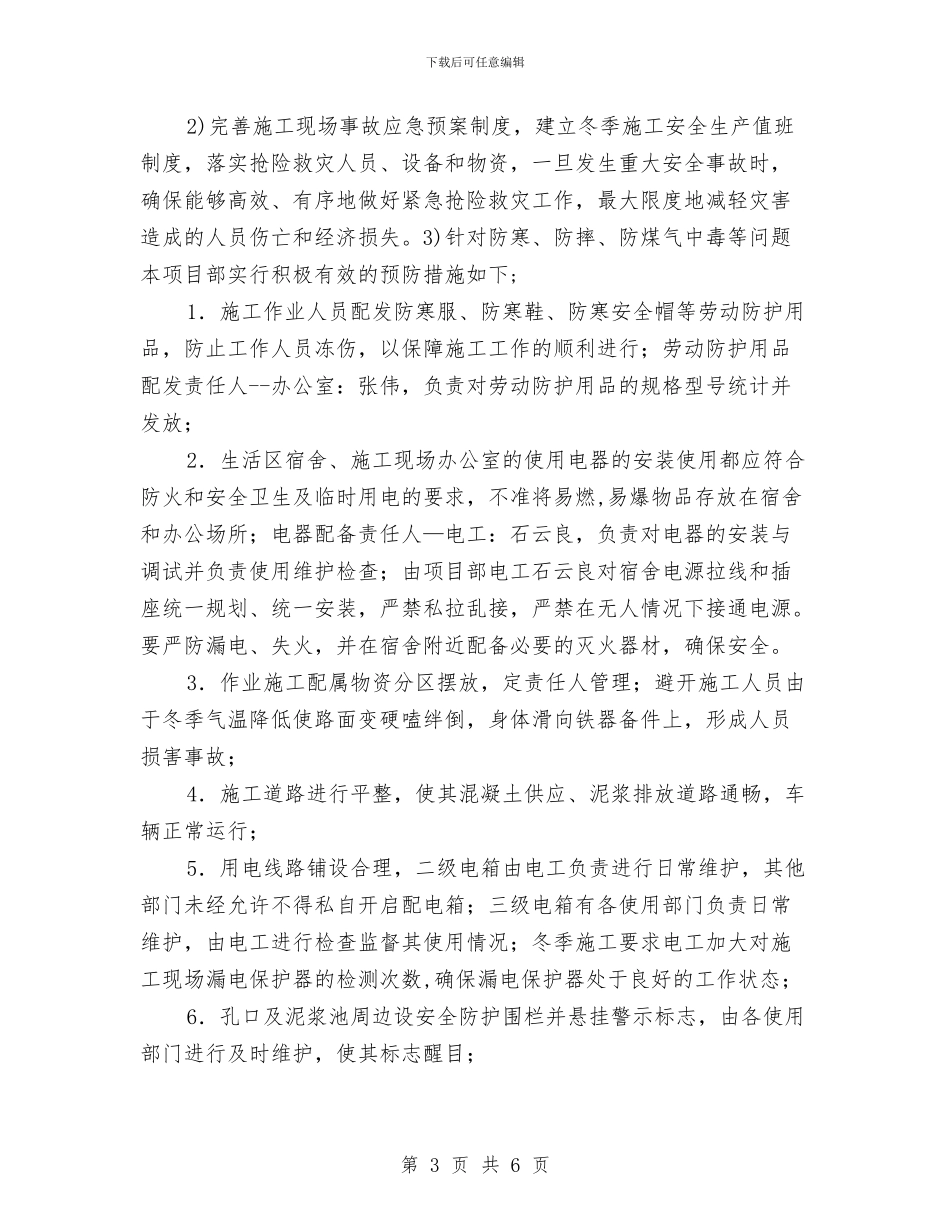

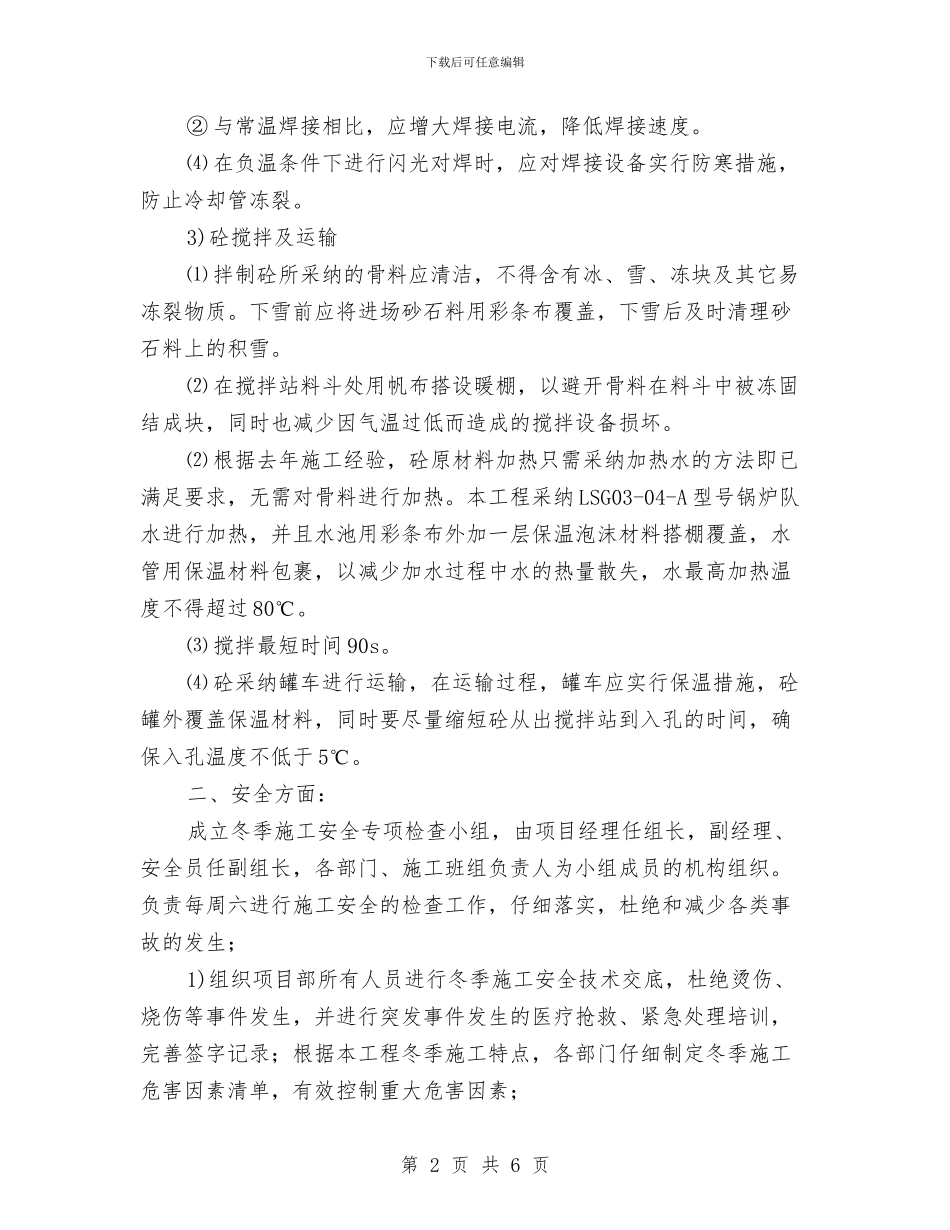

下载后可任意编辑钻孔灌注桩冬季施工专项施工方案与钻孔灌注桩施工专项安全生产方案汇编钻孔灌注桩冬季施工专项施工方案1)成孔防冻措施⑴ 从孔内挖出的渣土及时清运到业主指定的堆放地点,防止冻结造成清运困难。⑵ 对施工区域内的水泵以及水管实行保温措施,防止因结冰造成用水中断问题。⑶ 加强对钻机的保护措施,尽量避开因天气过冷造成钻机非正常运转问题。2)钢筋加工本工程钢筋主筋采纳闪光对焊,相关法律规范(《钢筋焊接及验收规程 JGJ18-2024》、《建筑工程冬季施工规程》JGJ104-97)规定,雪天或施工现场风速超过 5.4m/s(3 级风)焊接时,应实行遮蔽措施,焊接后冷却的接头应避开碰到冰雪。针对桩基施工季节和所处的地理环境,在钢筋加工时实行以下措施:⑴ 钢筋笼制作全部安排白天进行,夜间不进行钢筋笼制作工作。⑵ 在钢筋笼成型区,搭设防风墙,确保电弧焊接质量。⑶ 钢筋电弧焊接时,应根据钢筋直径和位置调节焊接电流。焊接时应实行防止产生过热、烧伤、咬肉和裂纹等措施。钢筋负温电弧焊,实行分层控温施焊。其焊接工艺应满足以下要求:① 搭接焊时,第一层焊缝应在中间起弧,平焊时应从中间向两端施焊,立焊时应先从中间向上端施焊,再从下端向中间施焊,以后各层焊缝,应实行控温措施,层间温度宜控制在 150℃~300℃。第 1 页 共 6 页下载后可任意编辑② 与常温焊接相比,应增大焊接电流,降低焊接速度。⑷ 在负温条件下进行闪光对焊时,应对焊接设备实行防寒措施,防止冷却管冻裂。3)砼搅拌及运输⑴ 拌制砼所采纳的骨料应清洁,不得含有冰、雪、冻块及其它易冻裂物质。下雪前应将进场砂石料用彩条布覆盖,下雪后及时清理砂石料上的积雪。⑵ 在搅拌站料斗处用帆布搭设暖棚,以避开骨料在料斗中被冻固结成块,同时也减少因气温过低而造成的搅拌设备损坏。⑵ 根据去年施工经验,砼原材料加热只需采纳加热水的方法即已满足要求,无需对骨料进行加热。本工程采纳 LSG03-04-A 型号锅炉队水进行加热,并且水池用彩条布外加一层保温泡沫材料搭棚覆盖,水管用保温材料包裹,以减少加水过程中水的热量散失,水最高加热温度不得超过 80℃。⑶ 搅拌最短时间 90s。⑷ 砼采纳罐车进行运输,在运输过程,罐车应实行保温措施,砼罐外覆盖保温材料,同时要尽量缩短砼从出搅拌站到入孔的时间,确保入孔温度不低于 5℃。二、安全方面:成立冬季施工安全专项检查小组,由项目经理任组长,副经理、安全员任副组长,各...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

钻孔灌注桩冬季施工专项施工方案与钻孔灌注桩施工专项安全生产方案汇编

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
