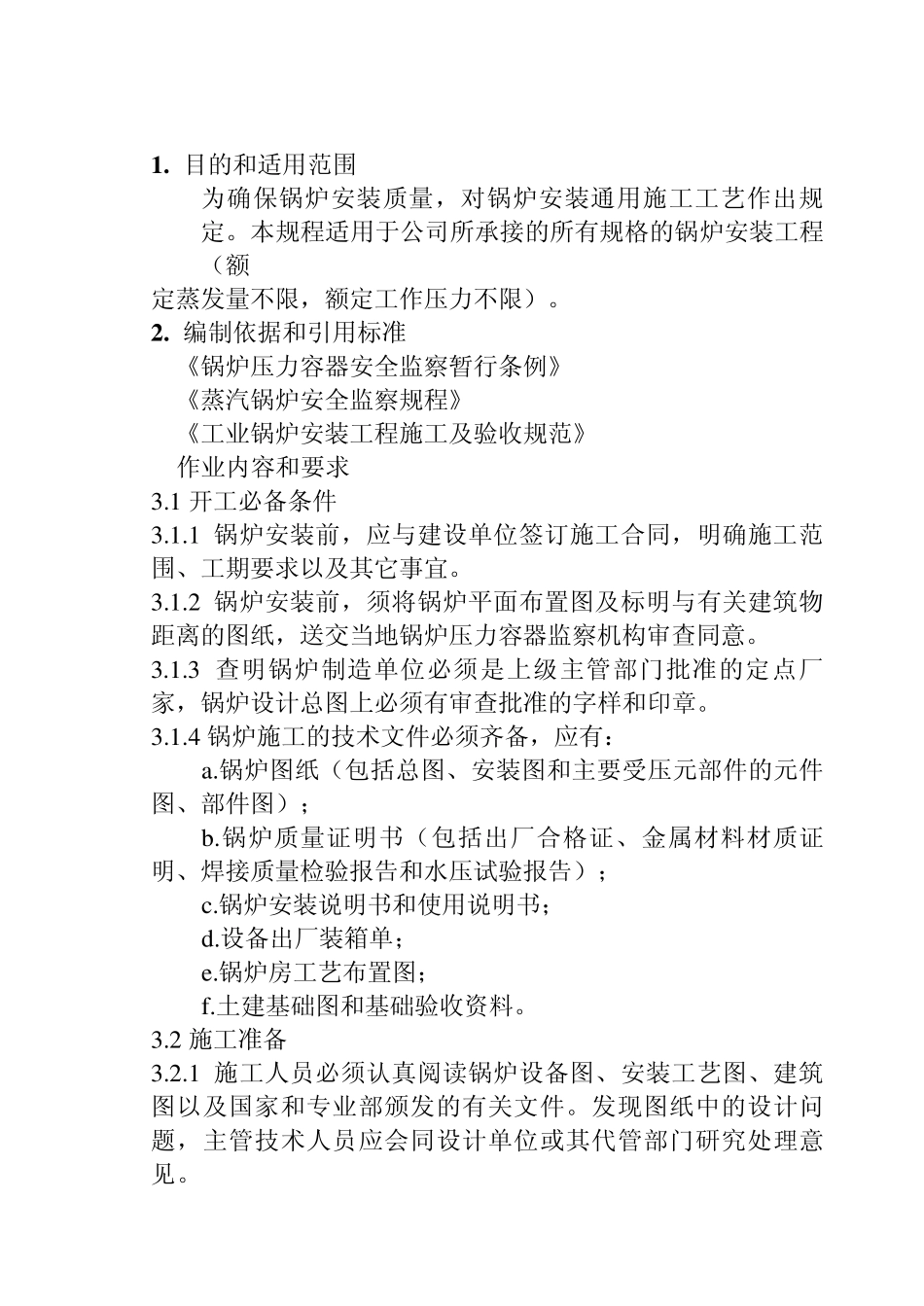

中国机械工业第一安装工程公司 锅炉安装工艺规程 文件编号:ZYA/QB/02/26 编 制:刘景峰 2002 年 1 月 10 日 审 核:罗 宾 2002 年 1 月 20 日 批 准:但长丰 2002 年 1 月 30 日 1 . 目的和适用范围 为确保锅炉安装质量,对锅炉安装通用施工工艺作出规定。本规程适用于公司所承接的所有规格的锅炉安装工程(额 定蒸发量不限,额定工作压力不限)。 2 . 编制依据和引用标准 《锅炉压力容器安全监察暂行条例》 《蒸汽锅炉安全监察规程》 《工业锅炉安装工程施工及验收规范》 3.作业内容和要求 3.1 开工必备条件 3.1.1 锅炉安装前,应与建设单位签订施工合同,明确施工范围、工期要求以及其它事宜。 3.1.2 锅炉安装前,须将锅炉平面布置图及标明与有关建筑物距离的图纸,送交当地锅炉压力容器监察机构审查同意。 3.1.3 查明锅炉制造单位必须是上级主管部门批准的定点厂家,锅炉设计总图上必须有审查批准的字样和印章。 3.1.4 锅炉施工的技术文件必须齐备,应有: a.锅炉图纸(包括总图、安装图和主要受压元部件的元件图、部件图); b.锅炉质量证明书(包括出厂合格证、金属材料材质证明、焊接质量检验报告和水压试验报告); c.锅炉安装说明书和使用说明书; d.设备出厂装箱单; e.锅炉房工艺布置图; f.土建基础图和基础验收资料。 3.2 施工准备 3.2.1 施工人员必须认真阅读锅炉设备图、安装工艺图、建筑图以及国家和专业部颁发的有关文件。发现图纸中的设计问题,主管技术人员应会同设计单位或其代管部门研究处理意见。 3.2.2 主管技术人员在开工前编制或选定施工方案,并向施工人员认真进行交底。 3.2.3 施工前必须提出安装需用的材料计划和机工具及检测器具计划,编制劳动组织计划及施工进度计划、安全防护计划等。 3.2.4 设备的清点和检查,必须按设备出厂清单,会同建设单位的主管人员逐一查对设备是否齐全,规格、型号是否正确,是否有缺陷、碰伤、锈蚀以及是否符合技术要求,并做好检查和交接记录。 3.2.5 熟悉锅炉安装工程质量检查记录表,施工中必须及时地逐项进行检查记录。 3.3 施工程序 3.3.1 基础清理、验收和放线 1)清理:清除基础面上的尘土、杂物和地脚螺栓孔内的积 水和脏物。 2)用水准仪和钢卷尺复查基础位置、标高及几何尺寸,其允差范围见表 1。 锅炉基础尺寸允差范围表 表 1 项次 项 目 允差 (m m ) 1 基础座标位置(纵、横轴线...
