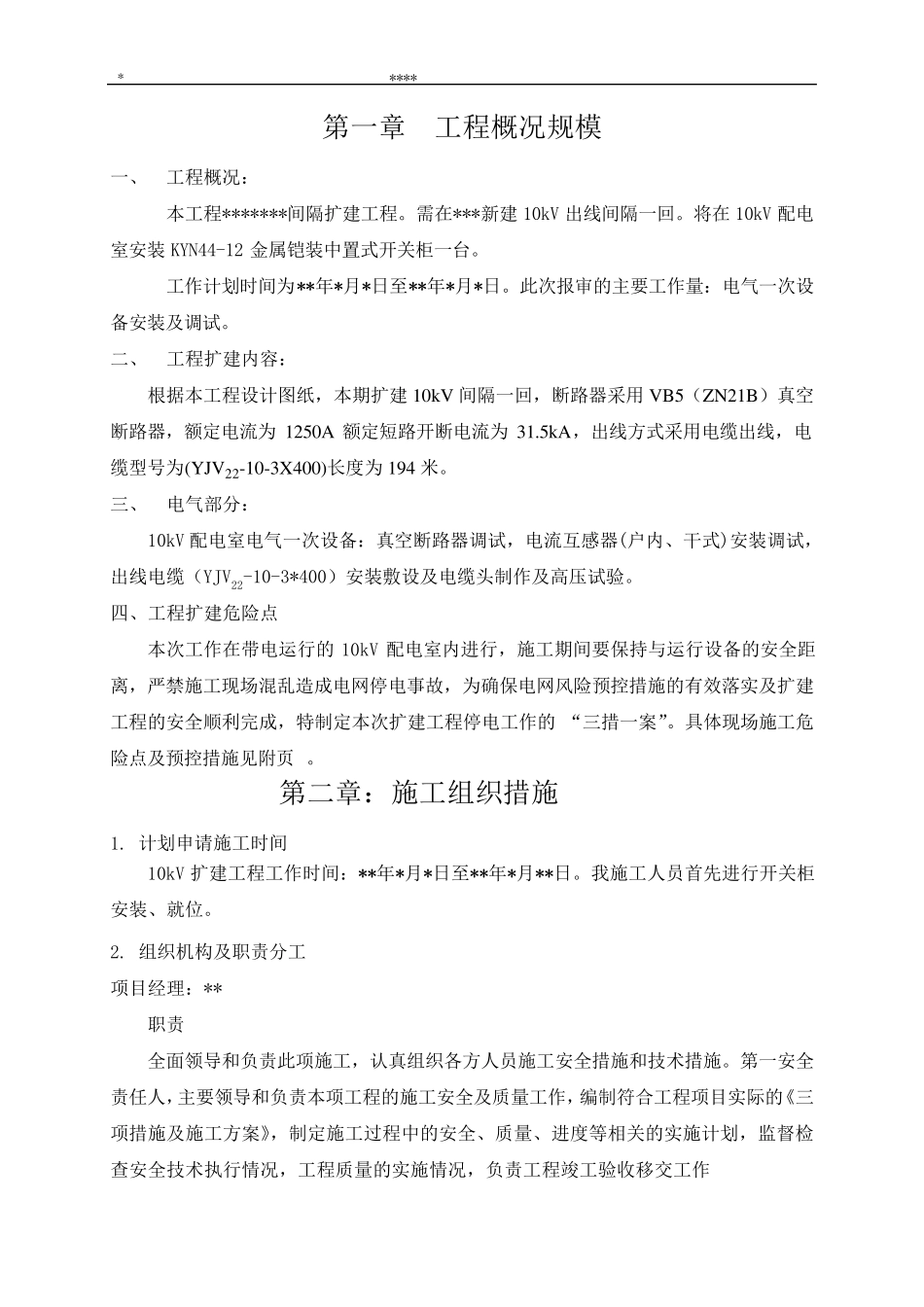

* **** 第 一 章 工 程 概 况 规 模 一 、 工 程 概 况 : 本 工 程 *******间 隔 扩 建 工 程
需 在 ***新 建 10kV 出 线 间 隔 一 回
将 在 10kV 配 电室 安 装 KYN44-12 金 属 铠 装 中 置 式 开 关 柜 一 台
工 作 计 划 时 间 为 **年 *月 *日 至 **年 *月 *日
此 次 报 审 的 主 要 工 作 量 : 电 气 一 次 设备 安 装 及 调 试
二 、 工 程 扩 建 内 容 : 根 据 本 工 程 设 计 图 纸 , 本 期 扩 建 10kV 间 隔 一 回 , 断 路 器 采 用 VB5( ZN21B) 真 空断 路 器 , 额 定 电 流 为1250A 额 定 短 路 开 断 电 流 为31
5kA, 出 线 方 式 采 用 电 缆 出 线 , 电缆 型 号 为 (YJV22-10-3X400)长 度 为 194 米
三 、 电 气 部 分 : 10kV 配 电 室 电 气 一 次 设 备 : 真 空 断 路 器 调 试 , 电 流 互 感 器 (户 内 、 干 式 )安 装 调 试 ,出 线 电 缆 ( YJV22-10-3*400) 安 装 敷 设 及 电 缆 头 制 作 及 高 压 试 验

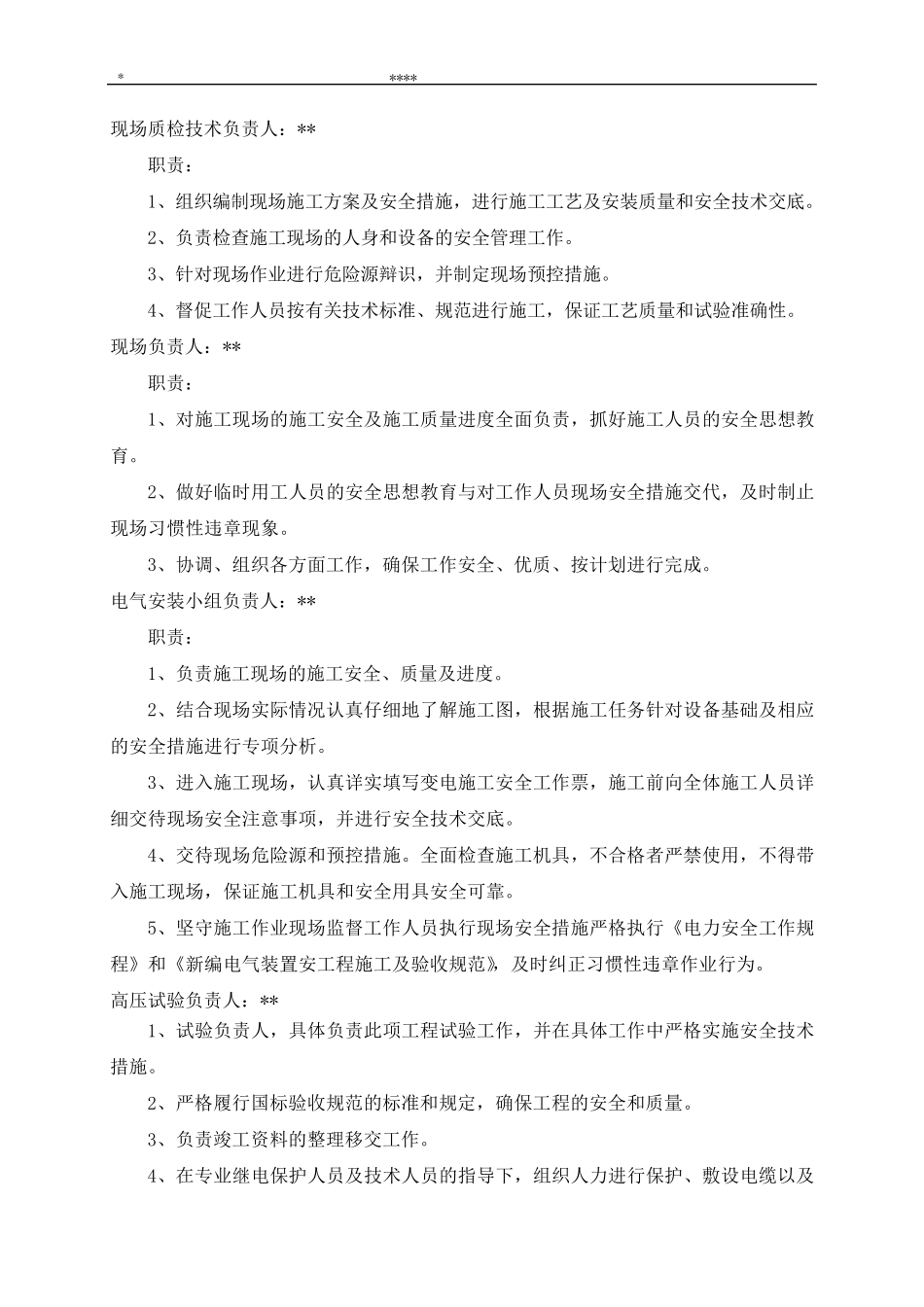

四 、 工 程 扩 建 危 险 点 本 次 工 作 在 带 电 运 行 的10kV 配 电 室 内 进 行 , 施 工 期 间 要 保 持 与 运 行 设 备 的 安 全 距离 , 严 禁 施 工 现 场 混 乱 造 成 电 网 停电 事故, 为 确保 电 网 风险 预控措施 的 有效落实及 扩 建工 程 的 安 全 顺利完成 , 特制 定 本 次 扩 建 工 程 停电 工 作 的 “三 措一 案”
具体现 场 施 工 危险 点 及 预控措施 见附页
