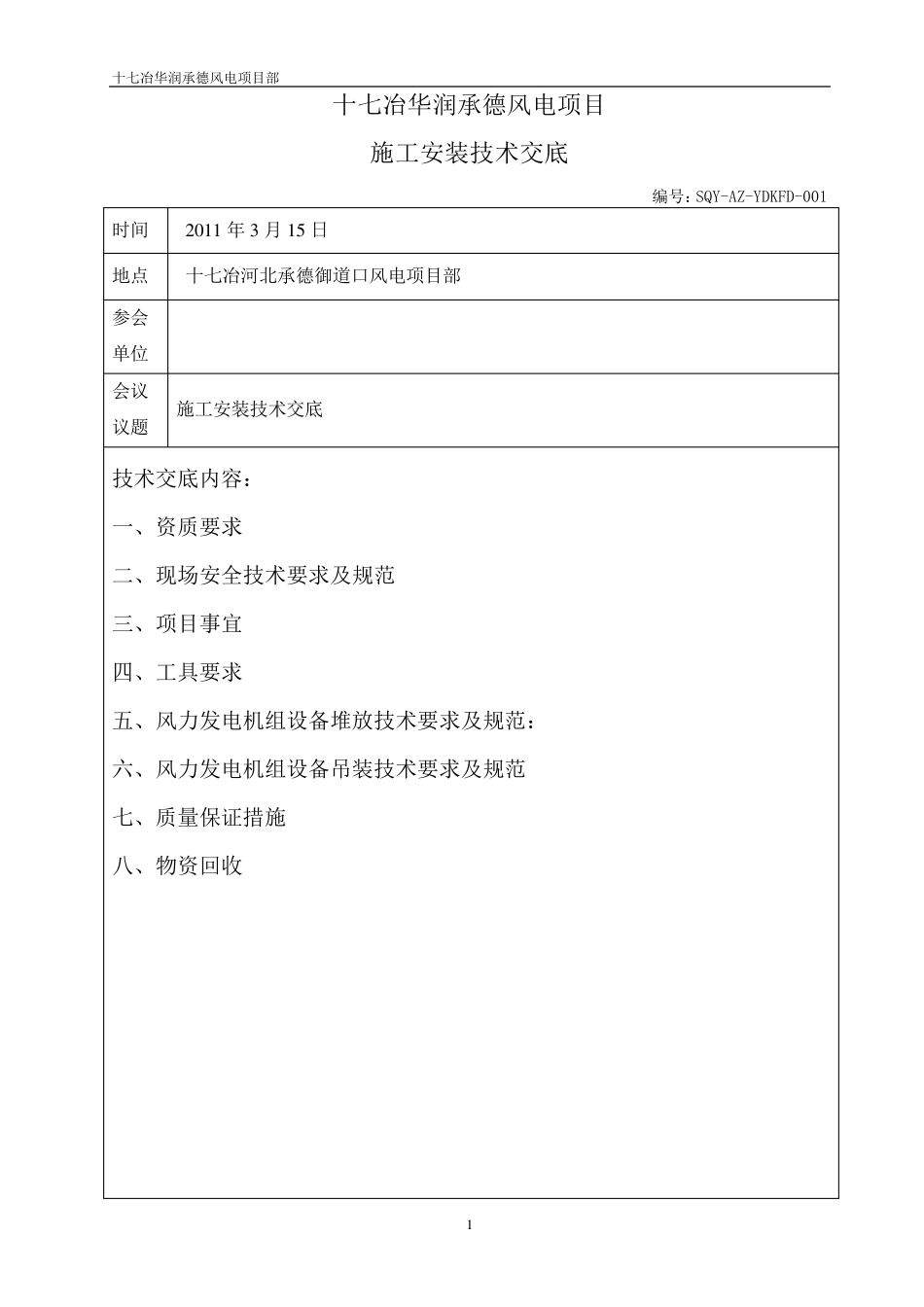

十七冶华润承德风电项目部 1 十七冶华润承德风电项目 施工安装技术交底 编号:SQY-AZ-YDKFD-001 时间 2 0 1 1 年3 月1 5 日 地点 十七冶河北承德御道口风电项目部 参会单位 会议议题 施工安装技术交底 技术交底内容: 一、资质要求 二、现场安全技术要求及规范 三、项目事宜 四、工具要求 五、风力发电机组设备堆放技术要求及规范: 六、风力发电机组设备吊装技术要求及规范 七、质量保证措施 八、物资回收 十七冶华润承德风电项目部 2 一、 资质要求 1、安装单位必须具备相应的安装资质
因风机安装是风险较大的一项作业,风机零部件比较贵重,且零部件制作周期较长,更换影响工程进度
2、从事安装工作的人员必须身体健康,如无恐高症、心脏病等不能从事高空作业的疾病
3、从事特种工作的人员必须持有特种工上岗证,如起重工必须具备起重工操作证、起重指挥必须具备起重指挥操作证、从事电气工作的必须具备电工证
4、从事安装工作的所有人员必须熟悉掌握施工方案,并经过相应的培训考核
二、 现场安全要求及规范 (一)现场安全 1
总则 安全是一切工作的根本
因此,负责安装工作的管理人员有责任督促现场人员按安全规程工作
安装现场安全要求 a) 现场安装人员应经过安全培训,工作区内不允许无关人员滞留
b) 现场指挥人员应唯一且始终在场,其他人员应积极配合并服从指挥调度
c) 在风机安装现场,工作人员必须穿戴必要的安全保护装置进行相应的作业,如正确的佩带合格安全帽、安全带等
d) 恶劣 天 气特别 是雷 雨 天 气,禁 止 进行安装工作,工作人员不得 滞留现场
e) 在起重设 备工作期间 ,任何 人不得 站 在吊 臂 下
f) 现场安装废 弃 物 或 垃 圾 应集 中 堆 放 ,统 一回 收 ,严 禁 随 意 焚 烧
g) 现场进行焊 接 或 明 火 作
