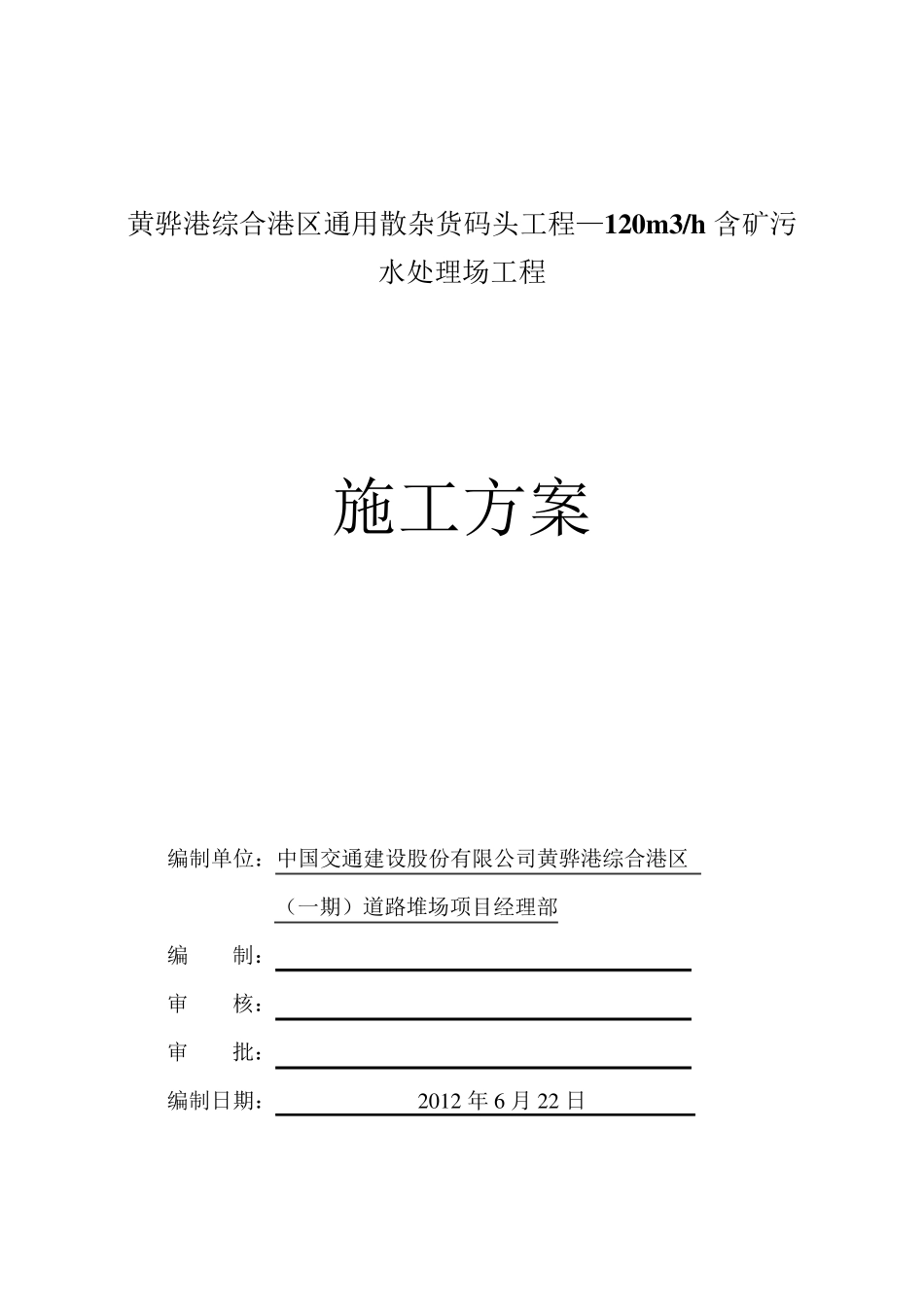

黄骅港综合港区通用散杂货码头工程—120m 3/h 含矿污水处理场工程 施工方案 编制单位:中国交通建设股份有限公司黄骅港综合港区 (一期)道路堆场项目经理部 编 制: 审 核: 审 批: 编制日期: 2 0 1 2 年 6 月 2 2 日 黄骅港综合港区通用散杂货码头工程—120m 3/h 含矿污水处理场工程 第一章 编制说明 第一节 编制依据 1
1 根据《120m3 含矿污水处理厂调节沉淀池图纸》 1
2 适用于本工程的各种施工规范; 第二节 编制原则 2
1 根据本工程的设计特点、功能要求,以及业主对工程工期的要求,以“科学、经济、优质、高效”为编制原则
主要依据目前国家对建设工程质量、工期、安全生产、文明施工、降低噪声、保护环境等一系列的具体化要求,依照建筑法规、条例、标准及有关配套文件和我公司的企业标准等,结合本工程特点、经及黄骅港历年天气情况,进行了全面而细致的编制
2 充分理解图纸的基础上,采用先进、合理、经济、可行的施工方案
3 在施工组织中体现环保意识,并有较周 密 的环保措 施
4 施工工艺 与 施工规范及设计要求要求相 符
4 施工任 务 划 分合理,施工进度 安排 符 合实 际 情况
5 采用先进、配套的施工设备 和技 术 ,确 保工程质量和工期
第二章 工程概况 第一节 工程位置及范围 本工程位于黄骅港综合港区散杂货堆场内,120m3 沉淀池2 座,清水池1 座
沉淀池及清水池混凝土底板及侧壁混凝土,强度等级为C40,抗渗S8,抗冻等级F150,掺复合型阻锈剂,基础垫层为C15,底部为500㎜厚砂夹碎石垫层、池深3
第二节 工程施工条件 目前,场外道路已接通,目前整个施工场地的水、电均需要施工单位自行接通,才能满足施工需求
本工程的总工期为90 天,质量合格

第三章 主要施工方法 第一节
