高杆灯施工方案 第一章 工程概况 一、工程概况: 序 号 项 目 规格及型号 1 30 米灯杆、灯具 30m 第二章 工程完整的施工 1

工程内容划分 1.1 设备订货
合同签订后即组织高杆灯、配电箱、电缆等设备、材料的订货
1.2 土建施工
主要为高杆灯基础、预埋件安装等土建施工,土建施工根据设备、材料等到货进度有序进行
1.3 高杆灯及配电箱的安装、调试
在完成设备的现场验收后,在土建情况达到安装要求的条件下,开始设备的安装工作,并逐步的进行设备的交接试验、调试等工作,直到满足送电要求为止
1.4 电缆沟的挖掘及电缆管敷设、电缆敷设、电缆终端头制作安装,完成电缆的试验及连接,直到满足送电要求为止
1.5 送电试运行
安装完毕后,组织相关部门对工程进行竣工验收
验收合格后,整个工程送电试运行,并对竣工资料进行移交
至此,整个工程安装完成,进入保修阶段

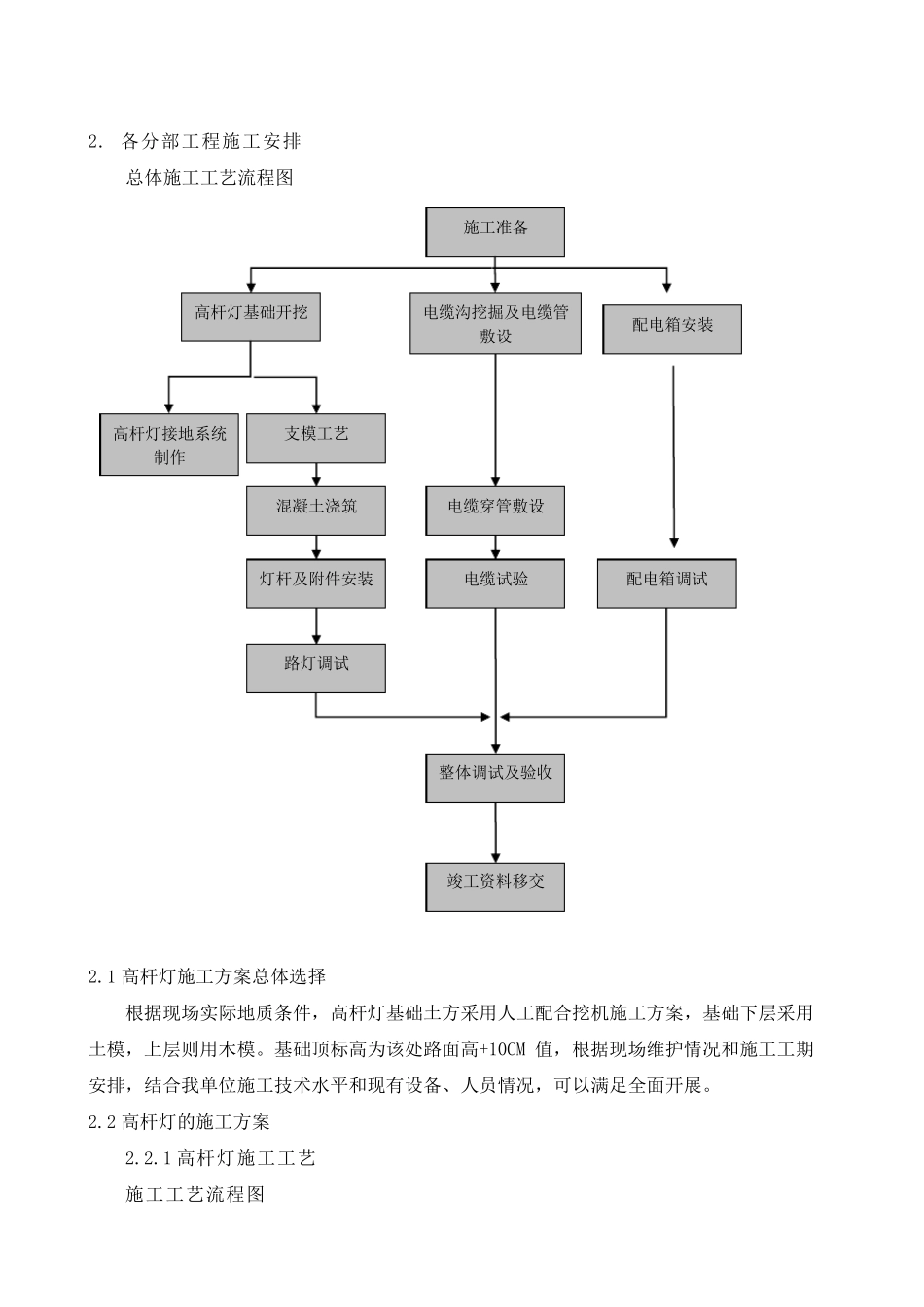

各分部工程施工安排 总体施工工艺流程图 2
1 高杆灯施工方案总体选择 根据现场实际地质条件,高杆灯基础土方采用人工配合挖机施工方案,基础下层采用土模,上层则用木模
基础顶标高为该处路面高+10CM 值,根据现场维护情况和施工工期安排,结合我单位施工技术水平和现有设备、人员情况,可以满足全面开展
2 高杆灯的施工方案 2
1 高杆灯施工工艺 施工工艺流程图 施工准备 电缆沟挖掘及电缆管敷设 高杆灯接地系统制作 支模工艺 高杆灯基础开挖 电缆穿管敷设 电缆试验 混凝土浇筑 配电箱安装 配电箱调试 灯杆及附件安装 路灯调试 整体调试及验收 竣工资料移交 2
3 高 杆 灯 基 础 开 挖 ① 测 量 定 位 根 据 甲 方 、 监 理 工 程 师 审 批 后 的 控 制 点 进 行 现 场 指 定 坐 标 基 础 位 置 , 测 出 地 面 标 高
基 础 定 位 后 经 复 核 无 误 , 进 行
