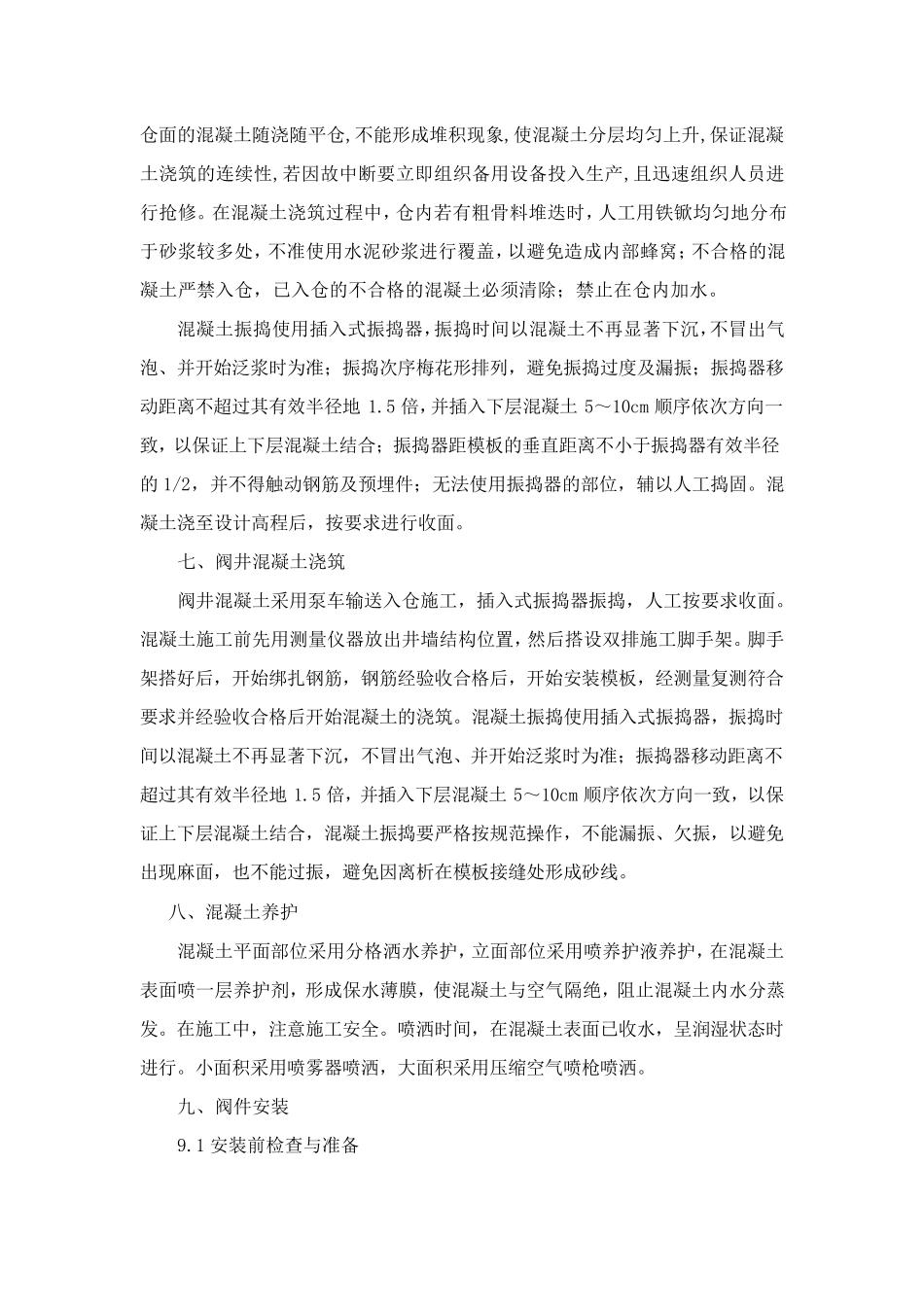

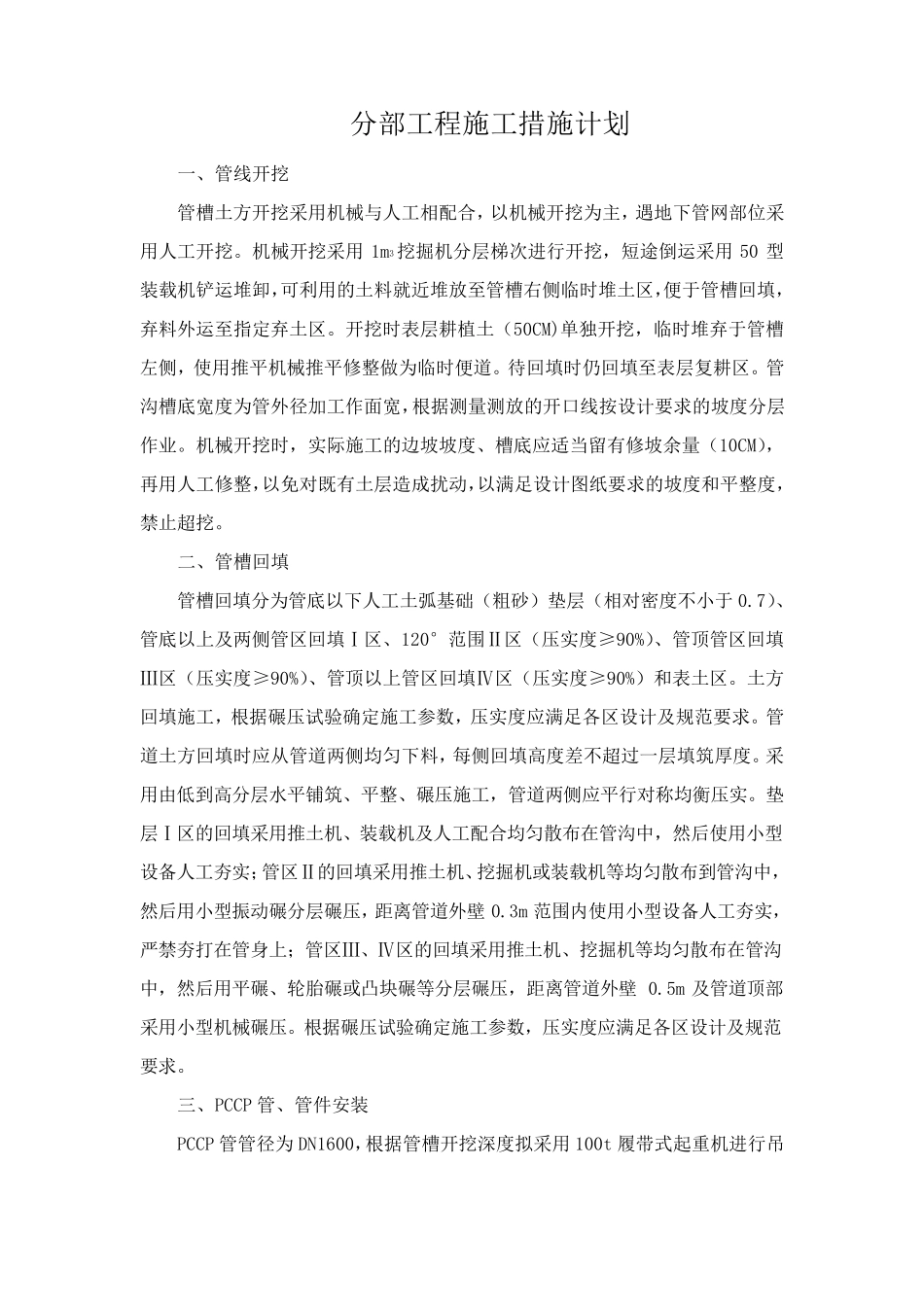

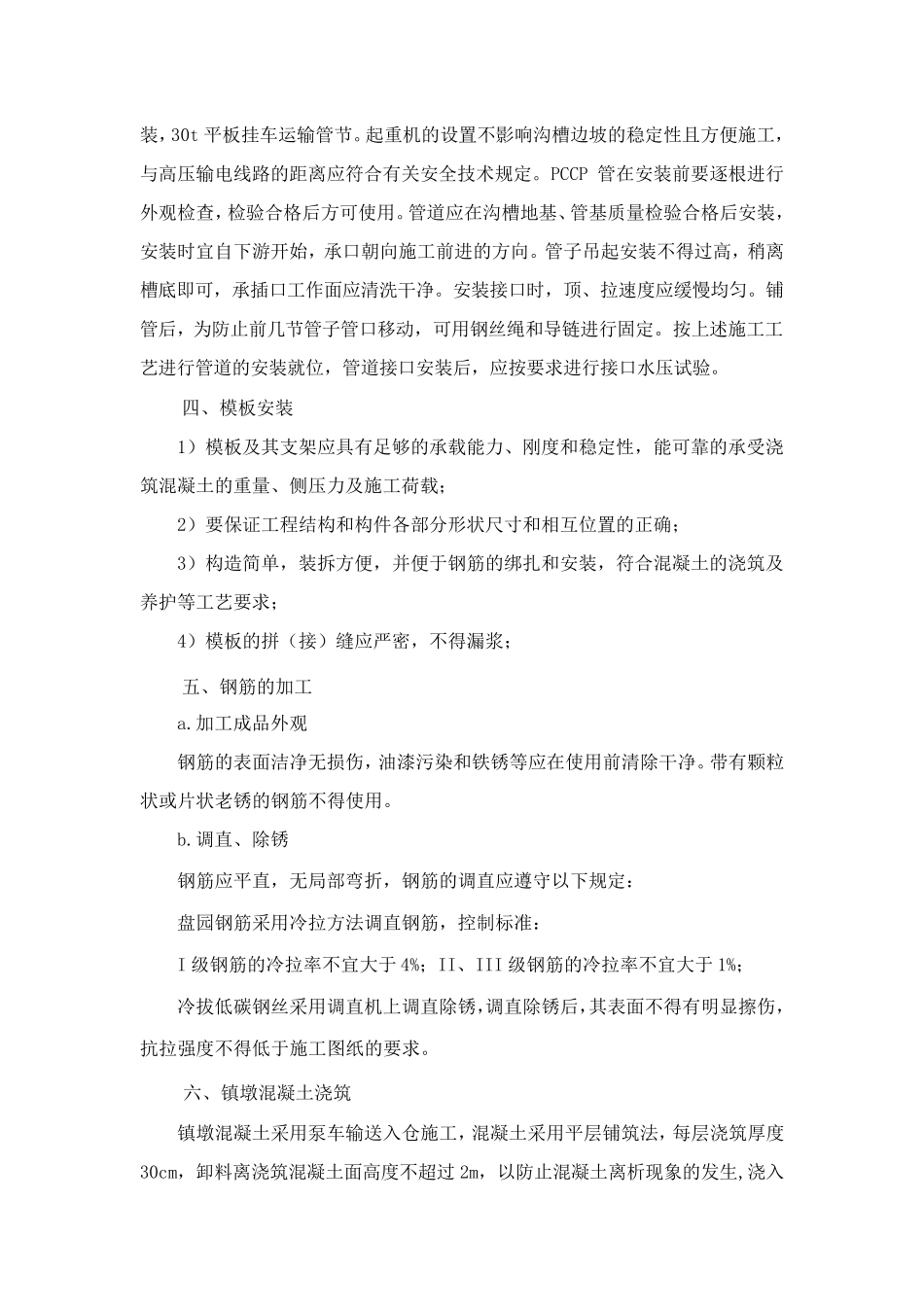

分 部 工 程 施 工 措 施 计 划 一 、 管 线 开 挖 管 槽 土 方 开 挖 采 用 机 械 与 人 工 相 配 合 , 以 机 械 开 挖 为 主 , 遇 地 下 管 网 部 位 采用 人 工 开 挖
机 械 开 挖 采 用1m3 挖 掘 机 分 层 梯 次 进 行 开 挖 , 短 途 倒 运 采 用50 型装 载 机 铲 运 堆 卸 ,可 利 用 的 土 料 就 近 堆 放 至 管 槽 右 侧 临 时 堆 土 区 ,便 于 管 槽 回 填 ,弃 料 外 运 至 指 定 弃 土 区
开 挖 时 表 层 耕 植 土 ( 50CM)单 独 开 挖 , 临 时 堆 弃 于 管 槽左 侧 , 使 用 推 平 机 械 推 平 修 整 做 为 临 时 便 道
待 回 填 时 仍 回 填 至 表 层 复 耕 区
管沟 槽 底 宽 度 为 管 外 径 加 工 作 面 宽 ,根 据 测 量 测 放 的 开 口 线 按 设 计 要 求 的 坡 度 分 层作 业
机 械 开 挖 时 , 实 际 施 工 的 边 坡 坡 度 、 槽 底 应 适 当 留 有 修 坡 余 量 ( 10CM),再 用 人 工 修 整 ,以 免 对 既 有 土 层 造 成 扰 动 ,以 满 足设 计 图纸要 求 的 坡 度 和平 整 度 ,禁止超挖
二、 管 槽 回 填 管 槽 回 填 分 为 管 底 以 下 人 工 土 弧基础( 粗砂) 垫层 ( 相 对 密度 不小于 0
7)、管 底 以 上及两侧 管 区 回 填 Ⅰ区 、 120°范围Ⅱ区 ( 压实 度 ≥90%)、 管 顶管 区 回 填Ⅲ区 ( 压实 度 ≥90%)、 管 顶以 上管 区 回 填 Ⅳ区 ( 压实 度 ≥90%) 和表 土 区
土 方回 填 施 工 , 根 据 碾压试验 确 定 施 工 参 数 , 压实 度 应
