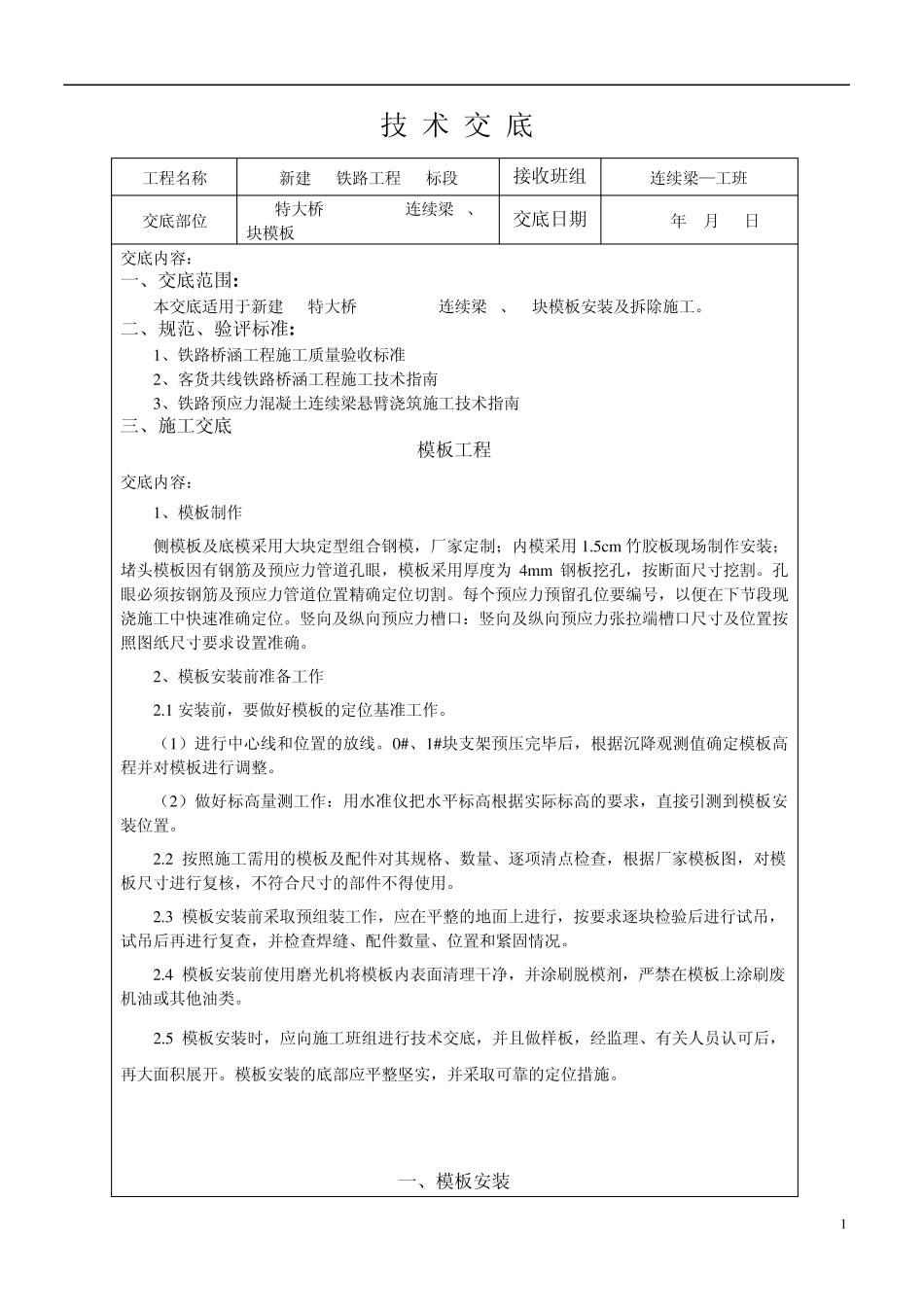

新建XXX铁路IV标段三工区 施工技术交底书 (48+80+48m连续梁) 编制: 审批: 中铁xxx局邯黄铁路IV 标三工区项目经理部 x队 年 月 日 1 技 术 交 底 工程名称 新建xx铁路工程IV标段 接收班组 连续梁—工班 交底部位 xxx特大桥 48+80+48m连续梁0、1#块模板 交底日期 2011年 8月 10日 交底内容: 一、交底范围: 本交底适用于新建xx特大桥 48+80+48m连续梁0、1#块模板安装及拆除施工
二、规范、验评标准: 1、铁路桥涵工程施工质量验收标准 2、客货共线铁路桥涵工程施工技术指南 3、铁路预应力混凝土连续梁悬臂浇筑施工技术指南 三、施工交底 模板工程 交底内容: 1、模板制作 侧模板及底模采用大块定型组合钢模,厂家定制;内模采用 1
5cm 竹胶板现场制作安装;堵头模板因有钢筋及预应力管道孔眼,模板采用厚度为 4m m 钢板挖孔,按断面尺寸挖割
孔眼必须按钢筋及预应力管道位置精确定位切割
每个预应力预留孔位要编号,以便在下节段现浇施工中快速准确定位
竖向及纵向预应力槽口:竖向及纵向预应力张拉端槽口尺寸及位置按照图纸尺寸要求设置准确
2、模板安装前准备工作 2
1 安装前,要做好模板的定位基准工作
(1)进行中心线和位置的放线
0#、1#块支架预压完毕后,根据沉降观测值确定模板高程并对模板进行调整
(2)做好标高量测工作:用水准仪把水平标高根据实际标高的要求,直接引测到模板安装位置
2 按照施工需用的模板及配件对其规格、数量、逐项清点检查,根据厂家模板图,对模板尺寸进行复核,不符合尺寸的部件不得使用
3 模板安装前采取预组装工作,应在平整的地面上进行,按要求逐块检验后进行试吊,试吊后再进行复查,并检查焊缝、配件数量、位置和紧固情况

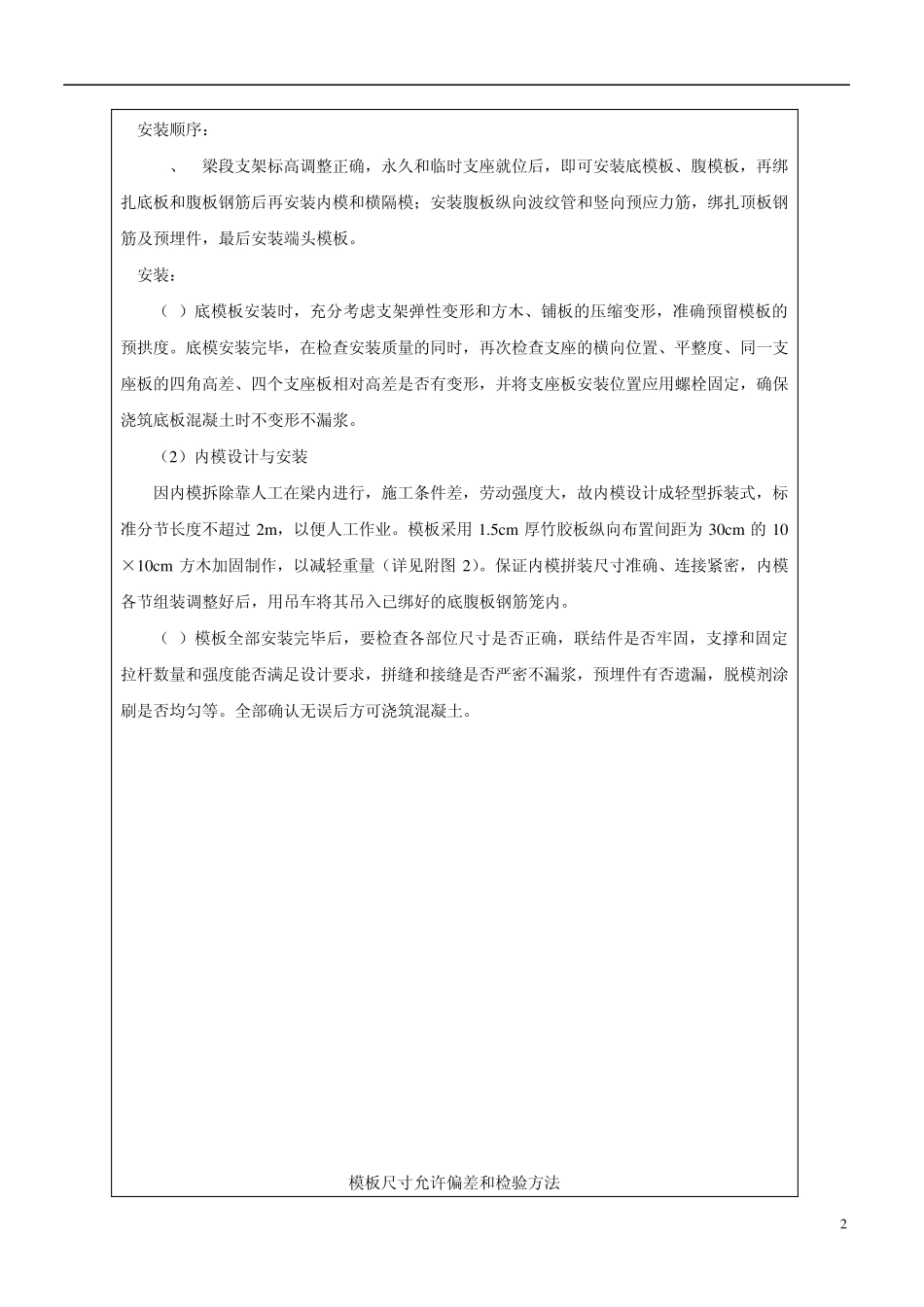

4 模板安装前使用磨光机将模板内表面清理干净,并涂刷脱模剂,严禁在
