3 、施工项目成本管理模型 3
1 施工项目成本管理活动分析 施工企业在与客户签订工程施工合同后成立工程项目部,项目部的主要职责一方面是根据施工合同的要求,按质按时地完成施工工作;另一方面是通过对整个项目进行事前、事中和事后的成本控制以实现该项目的预期利润
项目部作为成本中心,它所需要控制的成本范围是由企业决定的
施工企业根据工程合同标的,采用倒推法,在扣除预期利润、税金后确定合同总成本(计划成本BCWS ),该计划成本就是项目部的预算成本(BCWP)的上限
施工项目成本管理可以划分为事前计划、事中控制和事后考评三个阶段:事前计划包括编制资源计划、成本估算、成本预算三个步骤;事中控制包括成本核算与分析、成本控制两方面;事后考评指的是成本决算
在建立成本管理系统时,可以用六大模块来具体反映项目成本管理活动

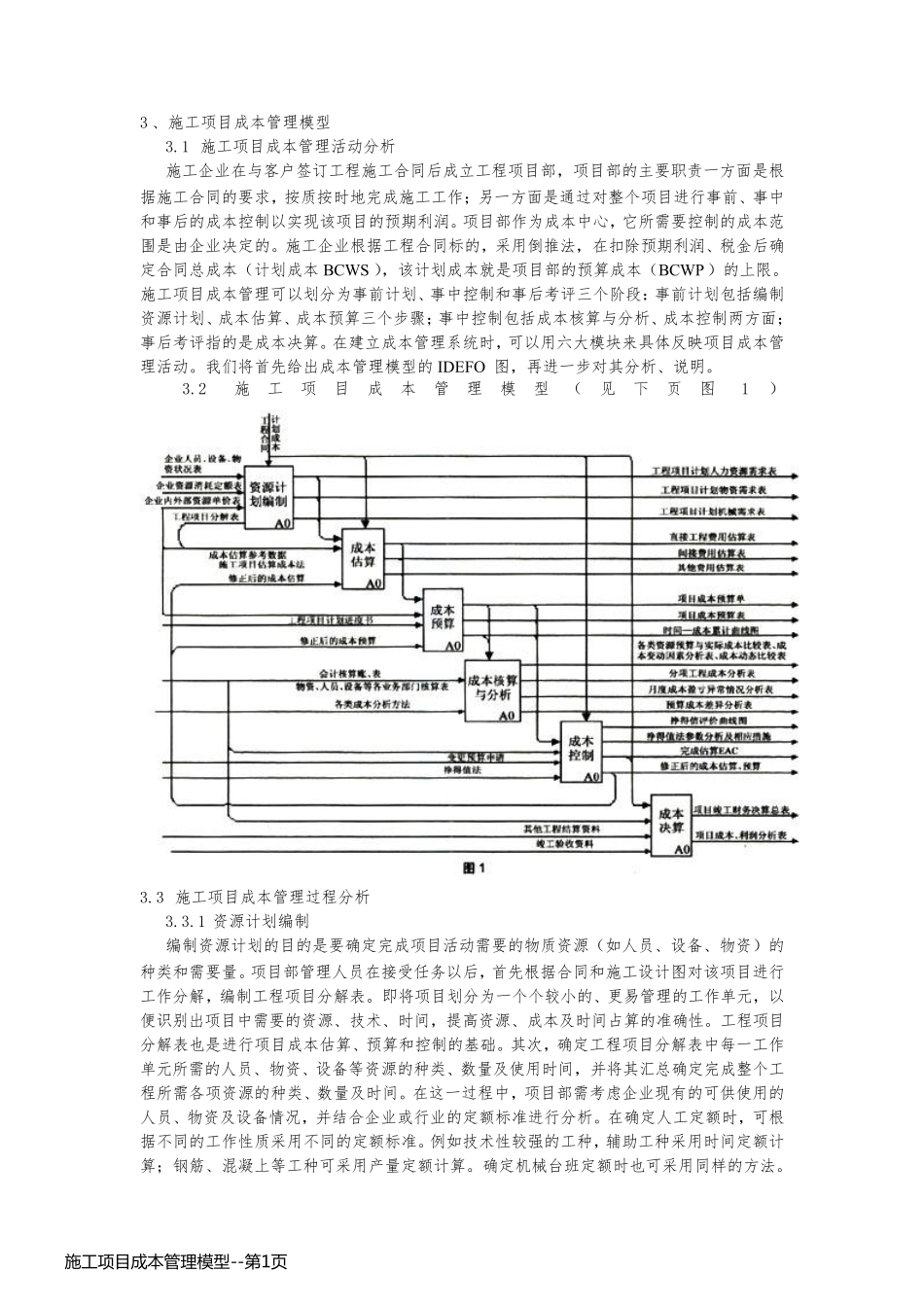

我们将首先给出成本管理模型的IDEFO 图,再进一步对其分析、说明
2 施工项目成本管理模型(见下页图1) 3
3 施工项目成本管理过程分析 3
1 资源计划编制 编制资源计划的目的是要确定完成项目活动需要的物质资源(如人员、设备、物资)的种类和需要量
项目部管理人员在接受任务以后,首先根据合同和施工设计图对该项目进行工作分解,编制工程项目分解表
即 将项目划分为一个个较 小 的、更 易 管理的工作单 元 ,以便 识 别 出项目中需要的资源、技 术 、时间 ,提 高 资源、成本及 时间 占 算的准 确性
工程项目分解表 也 是进行项目成本估算、预算和控制的基 础
其次 ,确定工程项目分解表 中每 一工作单 元 所需的人员、物资、设备等 资源的种类、数 量及 使 用时间 ,并 将其汇 总确定完成整个工程所需各 项资源的种类、数 量及 时间
在这 一过程中,项目部需考虑 企业现有 的可供 使 用的人员、物资及 设备情 况 ,并 结 合企业或 行业的定额 标准
