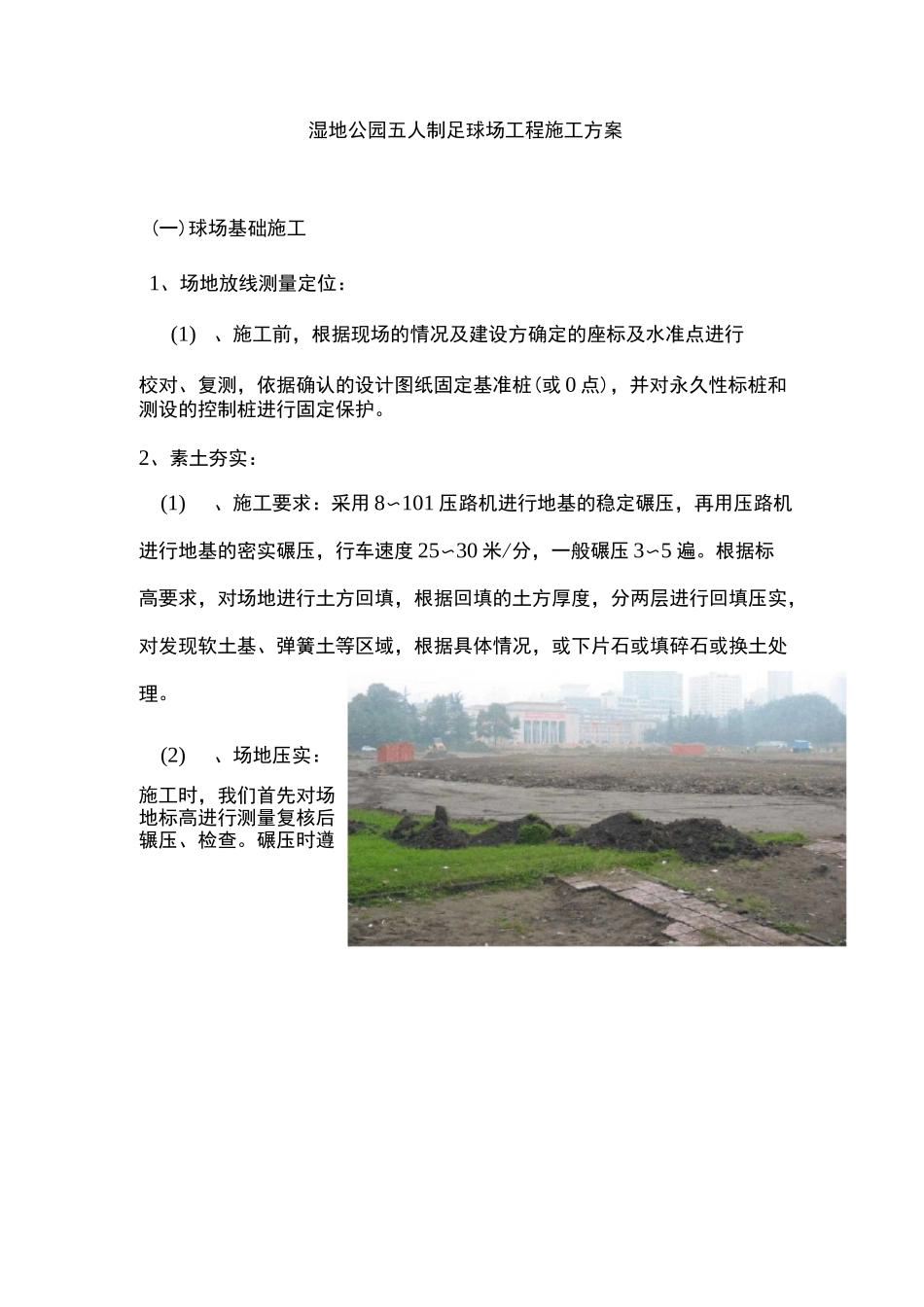

湿地公园五人制足球场工程施工方案(一)球场基础施工1、场地放线测量定位:(1)、施工前,根据现场的情况及建设方确定的座标及水准点进行校对、复测,依据确认的设计图纸固定基准桩(或 0 点),并对永久性标桩和测设的控制桩进行固定保护。2、素土夯实:(1)、施工要求:采用 8〜101 压路机进行地基的稳定碾压,再用压路机进行地基的密实碾压,行车速度 25〜30 米/分,一般碾压 3〜5 遍。根据标高要求,对场地进行土方回填,根据回填的土方厚度,分两层进行回填压实,对发现软土基、弹簧土等区域,根据具体情况,或下片石或填碎石或换土处理。(2)、场地压实:施工时,我们首先对场地标高进行测量复核后辗压、检查。碾压时遵循先轻后重、先稳后振、先慢后快、先边后中、先高后低的原则进行。碾压轮应超过两施工段的接缝,碾压速度要均匀,轮迹重叠,直至达到规定的压实度为准。素土基压实后应表面平整,无明显轮迹。用8—101 压路机对路基进行碾压,碾压过程中注意行驶速度,做到先轻后重,先静压,后振动方式进行压实,且轮迹应相互重叠,不可漏压。3、200mm 厚连砂石垫层(1)选料碎石层应用路基料,粒径 30-60mm 之间,强度应符合要求(大于 600kg/cm2)。(2)摊铺先测成 4*4 米的方格网,打桩并用水准仪测量标高,做出标记后挂线。依线位标高用轮式装载机将级配碎石摊开,然后用人工找平,再用 6-8 吨碾压机碾压平实,并洒水养护。4、150mm 厚 C25 商品混凝土层:(1)、水泥混凝土浇筑时,应按标高要求支立好侧模板模板固定要牢还松动、不振弯,水泥砼施工前应做好配试配合比,机械搅拌时要均匀,严格按配比放料,随倒随抹并做好试压块的抽检组合,砼施工时,先用插入式振动器对砼振动,再用平板振动器复振、平板振动梁找平,砂浆磨光机磨浆,人工收面,砼面层为原浆收光,一般拉毛,以便与塑胶粘结牢固。在混凝土浇筑过程中,应经常观察模板、支架、钢筋、预埋件和预留孔洞的情况,当发现有变形、移位时,应及时采取措施进行处理。2)、水泥混凝土面层不应留置施工缝,混凝土接槎时,应在接槎处刷一层水泥浆,再浇筑混凝土,并振平压实,不显接头槎;(3)、已完工的水泥面层上,不得拌和砂浆,不得有石灰、砂浆等污染;4)、水泥混凝土面层完成后,用切割机每 4〜6m 切一假缝(宽 3〜5mm、深 30—50mm),缝中不得填充任何东西。(5)、质量要求:外观:表面不应有裂纹、脱皮、麻面和起砂等现象;纵断高程允许偏差:2cm;宽度不得小...
