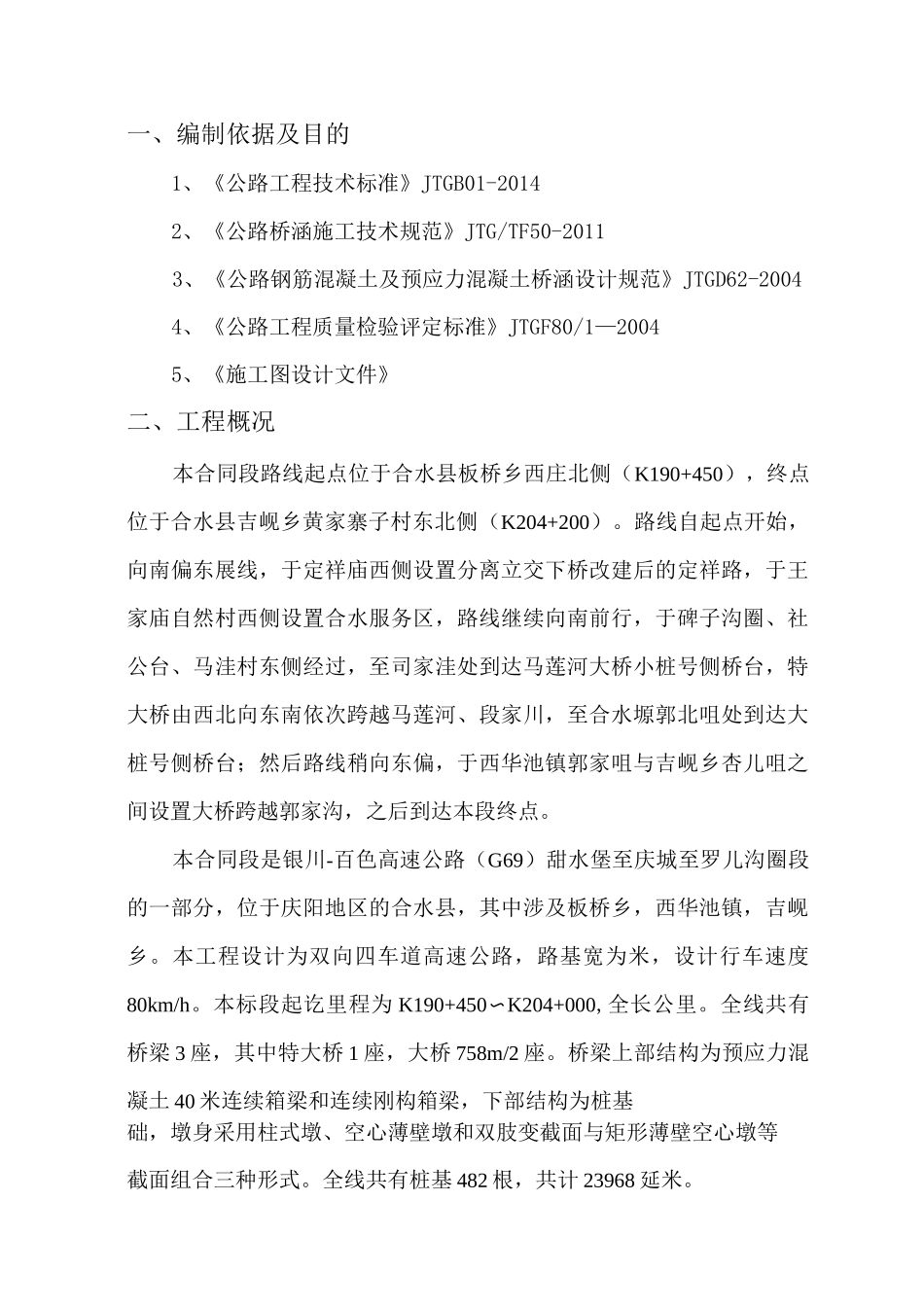

一、编制依据及目的1、《公路工程技术标准》JTGB01-20142、《公路桥涵施工技术规范》JTG/TF50-20113、《公路钢筋混凝土及预应力混凝土桥涵设计规范》JTGD62-20044、《公路工程质量检验评定标准》JTGF80/1—20045、《施工图设计文件》二、工程概况本合同段路线起点位于合水县板桥乡西庄北侧(K190+450),终点位于合水县吉岘乡黄家寨子村东北侧(K204+200)
路线自起点开始,向南偏东展线,于定祥庙西侧设置分离立交下桥改建后的定祥路,于王家庙自然村西侧设置合水服务区,路线继续向南前行,于碑子沟圈、社公台、马洼村东侧经过,至司家洼处到达马莲河大桥小桩号侧桥台,特大桥由西北向东南依次跨越马莲河、段家川,至合水塬郭北咀处到达大桩号侧桥台;然后路线稍向东偏,于西华池镇郭家咀与吉岘乡杏儿咀之间设置大桥跨越郭家沟,之后到达本段终点
本合同段是银川-百色高速公路(G69)甜水堡至庆城至罗儿沟圈段的一部分,位于庆阳地区的合水县,其中涉及板桥乡,西华池镇,吉岘乡
本工程设计为双向四车道高速公路,路基宽为米,设计行车速度80km/h
本标段起讫里程为 K190+450〜K204+000,全长公里
全线共有桥梁 3 座,其中特大桥 1 座,大桥 758m/2 座
桥梁上部结构为预应力混凝土 40 米连续箱梁和连续刚构箱梁,下部结构为桩基础,墩身采用柱式墩、空心薄壁墩和双肢变截面与矩形薄壁空心墩等截面组合三种形式
全线共有桩基 482 根,共计 23968 延米

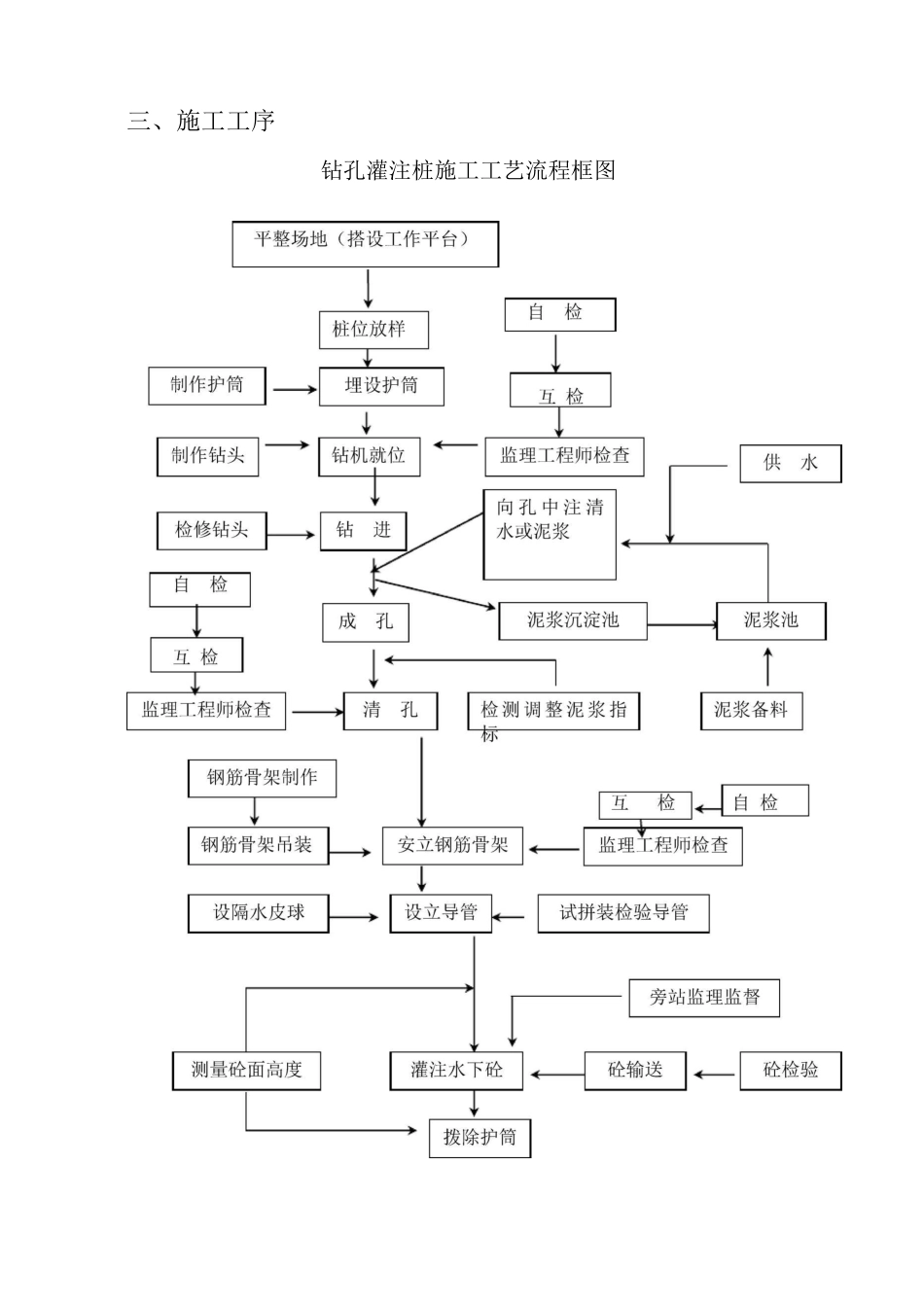

三、施工工序钻孔灌注桩施工工艺流程框图四、施工方法及工艺要求本标段内冲击成孔的,在每个墩设置泥浆沉淀池,采用泥浆车运至指定弃渣场,钢筋笼统一在钢筋加工场加工成型,运至现场拼接、吊机下放钢筋笼,导管法连续灌注水下砼
在同一墩位连续钻孔时,保证施工的钻孔中心距离 5m 以内任何桩的混凝土都已浇筑 24h 以
