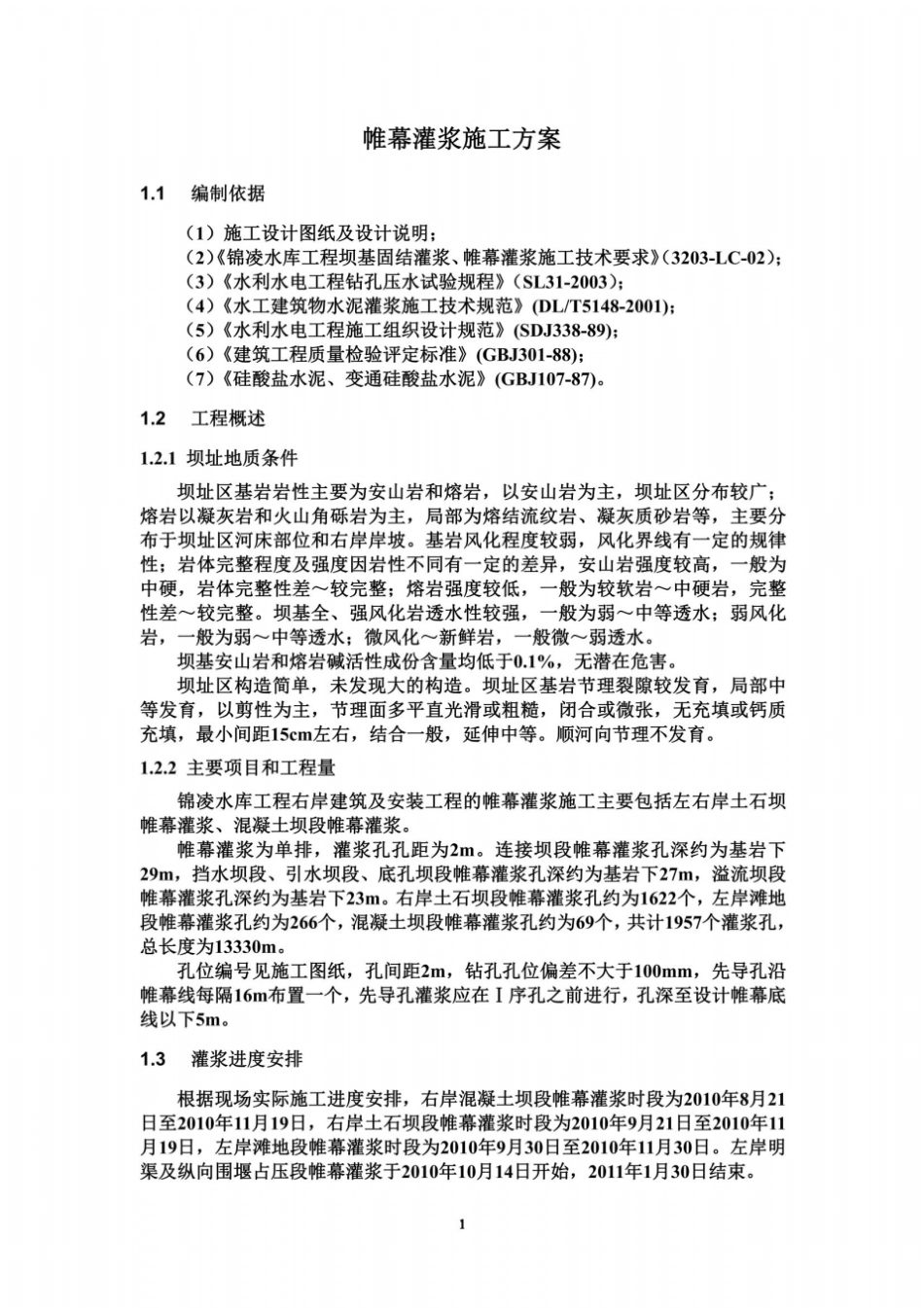

帷幕灌浆施工方案1 1 1 1
4 施工布置1
1 风、水、电系统(1)施工用风采用移动式空压机供风,风压不小于0
(2)施工用水采用潜水泵抽水,供水能力不小于30m3/h,出口水压不小于0
(3)施工用电采用系统供电
施工段配置配电柜,由主电缆线(90mm 2)接入,布线长度根据现场实际距离而定
2 设备布置本工程拟选用 YJL-100 型潜孔钻、 XU-300 型回转钻机及 XY-2PC 型地质钻机完成所有灌浆孔、检查孔及勘探孔的钻孔作业,同时在制浆站根据需要布置高速搅拌机、泥浆泵输浆,在各灌浆点根据需要配备足够的灌浆泵、双层搅拌机及自动记录仪等主要灌浆设备
3 制浆系统本工程采用集中制浆法制浆,拟设一个移动式制浆站,根据施工进度安排布置在右岸土石坝处、左岸滩地处和溢流坝段下游需适时灌浆部位
制浆站安设 2台NJ-600型高速搅拌机制浆,2台JJS-2A立式双层普通搅拌机储浆, 2台 BW-200/40 型泥浆泵,以及供水、输浆管路系统
制浆站规模为500L/min
通过φ 150输浆干管和φ 25~φ 50支管将浆液送至各灌浆点
集中制浆站制备水灰比为 0
5:1的纯水泥浆液,输送浆液流速为1
0m/s,各灌浆点测定来浆密度,并根据各灌浆点的不同需要调制后使用
4 施工中的排水、排污当直接在开挖面上进行钻孔灌浆时,将废水、废浆汇集引入到附近低洼处集水坑内;在砼面上进行灌浆时,在施工场地周围布置挡水埂,使废水、废浆集中,用潜水泵引出坝外
5 施工程序1
1 施工顺序灌浆施工顺序为:左右岸土石坝段须先进行防渗墙、砼盖板的浇筑,待防渗墙、砼盖板达到一定强度后进行帷幕灌浆;混凝土坝段在固结灌浆完毕并检查验收合格后进行帷幕灌浆
2 施工程序混凝土坝段:砼浇筑→孔位放样→帷幕灌浆钻孔→孔壁冲洗→孔口阻塞→裂
