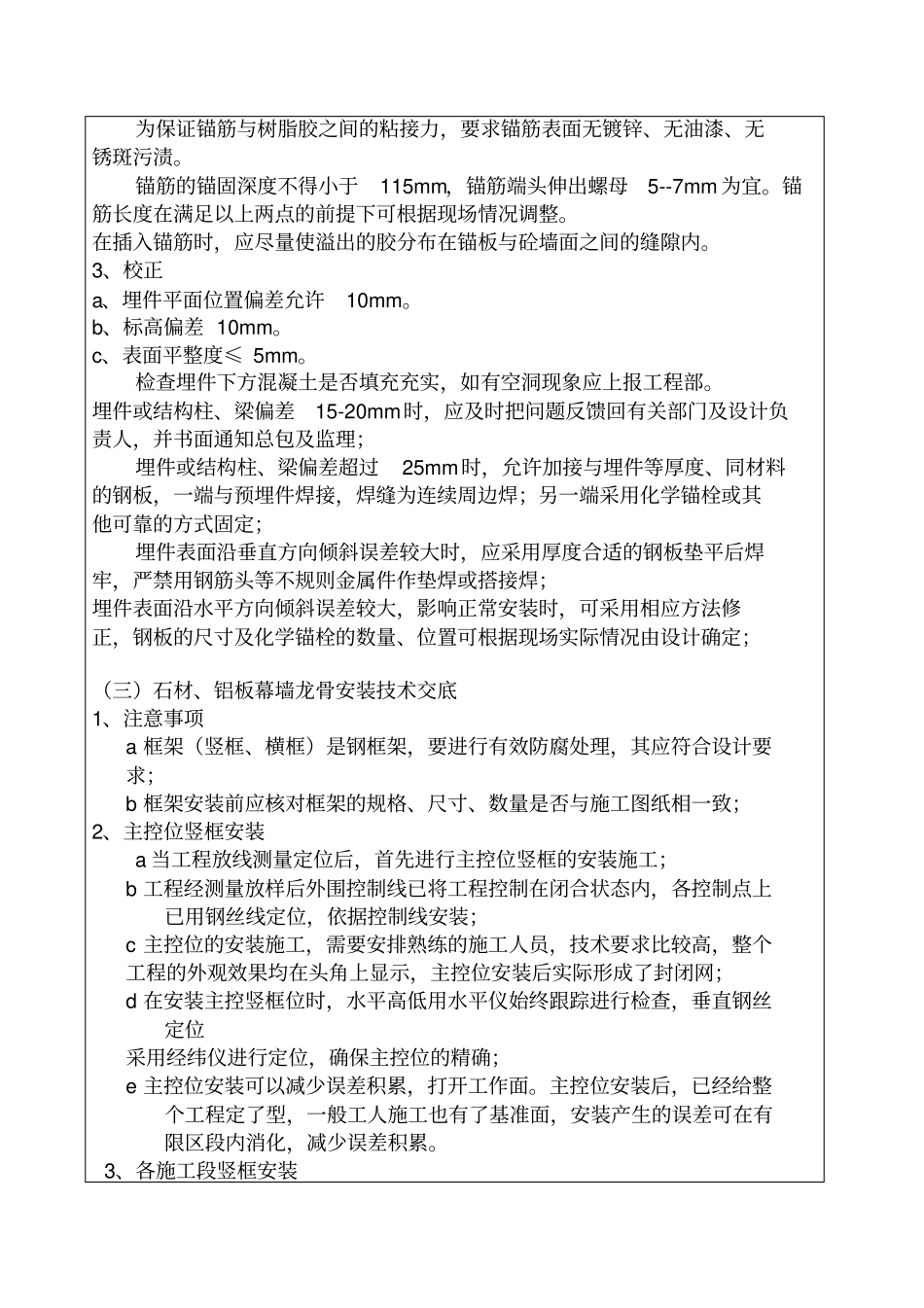

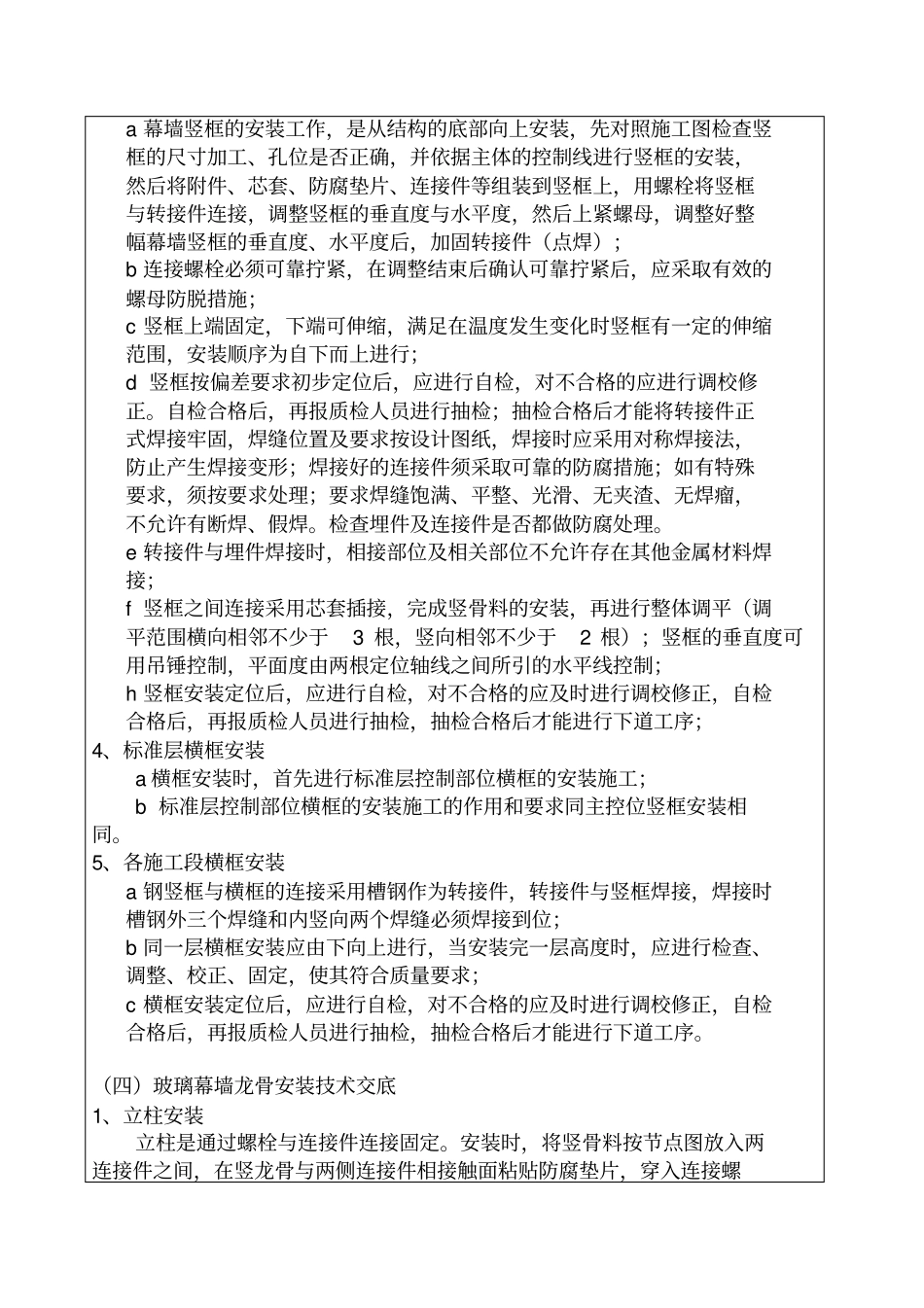

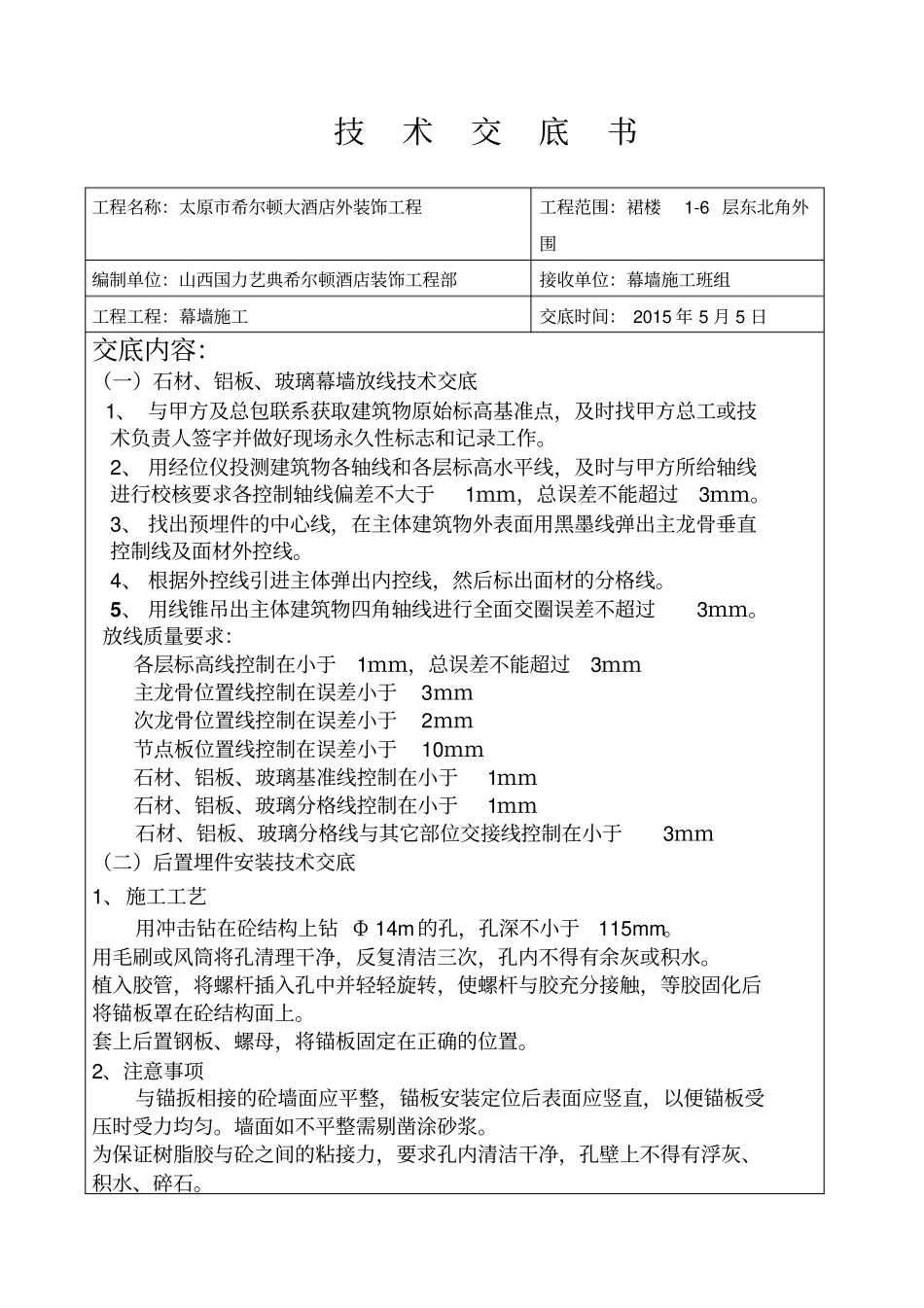

技术交底书工程名称:太原市希尔顿大酒店外装饰工程工程范围:裙楼1-6 层东北角外围编制单位:山西国力艺典希尔顿酒店装饰工程部接收单位:幕墙施工班组工程工程:幕墙施工交底时间: 2015 年 5 月 5 日交底内容:(一)石材、铝板、玻璃幕墙放线技术交底1、 与甲方及总包联系获取建筑物原始标高基准点,及时找甲方总工或技术负责人签字并做好现场永久性标志和记录工作。2、 用经位仪投测建筑物各轴线和各层标高水平线,及时与甲方所给轴线进行校核要求各控制轴线偏差不大于1mm,总误差不能超过3mm。3、 找出预埋件的中心线,在主体建筑物外表面用黑墨线弹出主龙骨垂直控制线及面材外控线。4、 根据外控线引进主体弹出内控线,然后标出面材的分格线。5、 用线锥吊出主体建筑物四角轴线进行全面交圈误差不超过3mm。放线质量要求:各层标高线控制在小于1mm,总误差不能超过3mm主龙骨位置线控制在误差小于3mm次龙骨位置线控制在误差小于2mm节点板位置线控制在误差小于10mm石材、铝板、玻璃基准线控制在小于1mm石材、铝板、玻璃分格线控制在小于1mm石材、铝板、玻璃分格线与其它部位交接线控制在小于3mm(二)后置埋件安装技术交底1、施工工艺用冲击钻在砼结构上钻 Φ 14m 的孔,孔深不小于115mm。用毛刷或风筒将孔清理干净,反复清洁三次,孔内不得有余灰或积水。植入胶管,将螺杆插入孔中并轻轻旋转,使螺杆与胶充分接触,等胶固化后将锚板罩在砼结构面上。套上后置钢板、螺母,将锚板固定在正确的位置。2、注意事项与锚扳相接的砼墙面应平整,锚板安装定位后表面应竖直,以便锚板受压时受力均匀。墙面如不平整需剔凿涂砂浆。为保证树脂胶与砼之间的粘接力,要求孔内清洁干净,孔壁上不得有浮灰、积水、碎石。为保证锚筋与树脂胶之间的粘接力,要求锚筋表面无镀锌、无油漆、无锈斑污渍。锚筋的锚固深度不得小于115mm,锚筋端头伸出螺母5--7mm 为宜。锚筋长度在满足以上两点的前提下可根据现场情况调整。在插入锚筋时,应尽量使溢出的胶分布在锚板与砼墙面之间的缝隙内。3、校正a、埋件平面位置偏差允许10mm。b、标高偏差 10mm。c、表面平整度≤ 5mm。检查埋件下方混凝土是否填充充实,如有空洞现象应上报工程部。埋件或结构柱、梁偏差15-20mm时,应及时把问题反馈回有关部门及设计负责人,并书面通知总包及监理;埋件或结构柱、梁偏差超过25mm时,允许加接与埋件等厚度、同材料的钢板,一端与预埋件焊接,焊...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

幕墙施工技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
