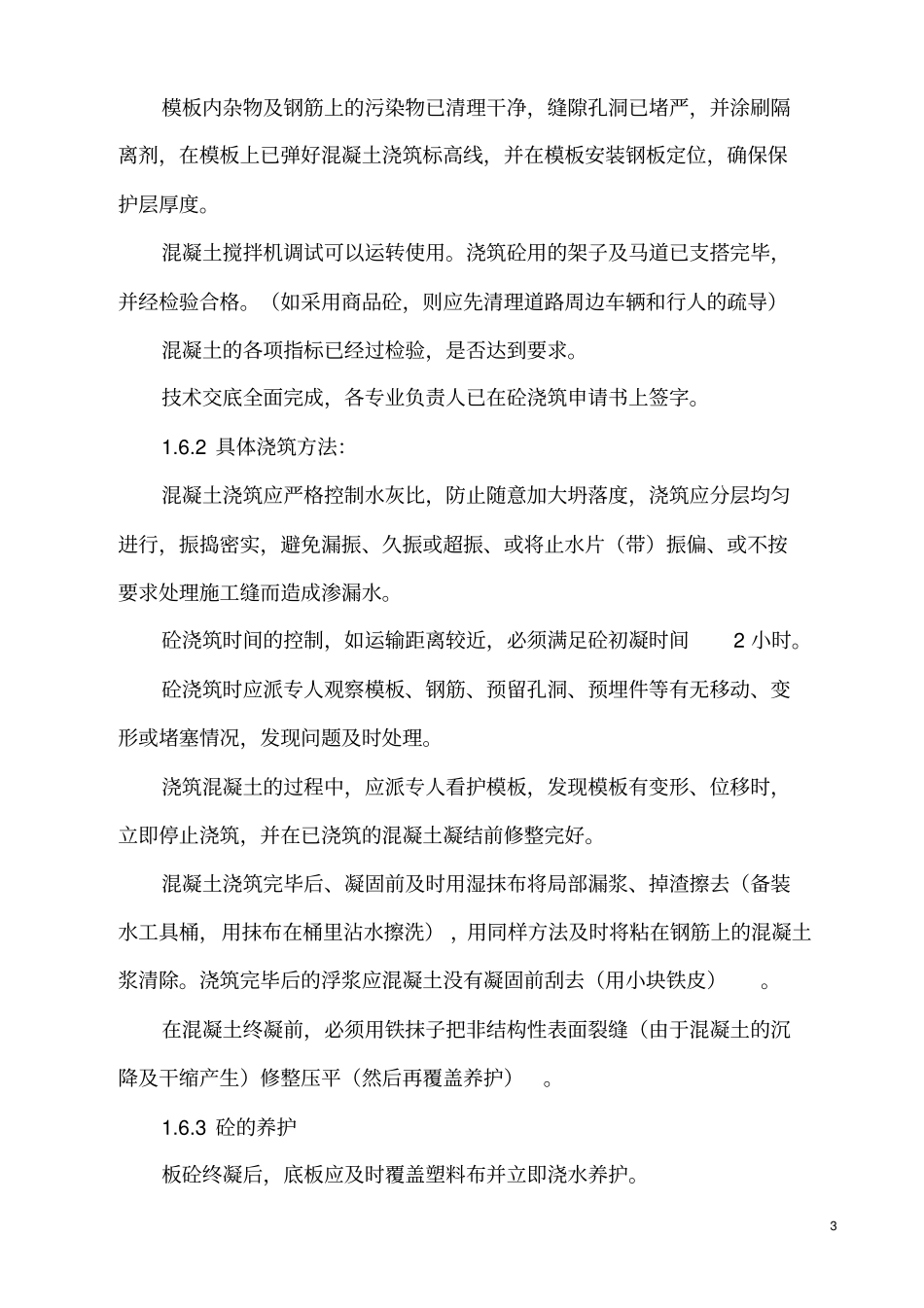

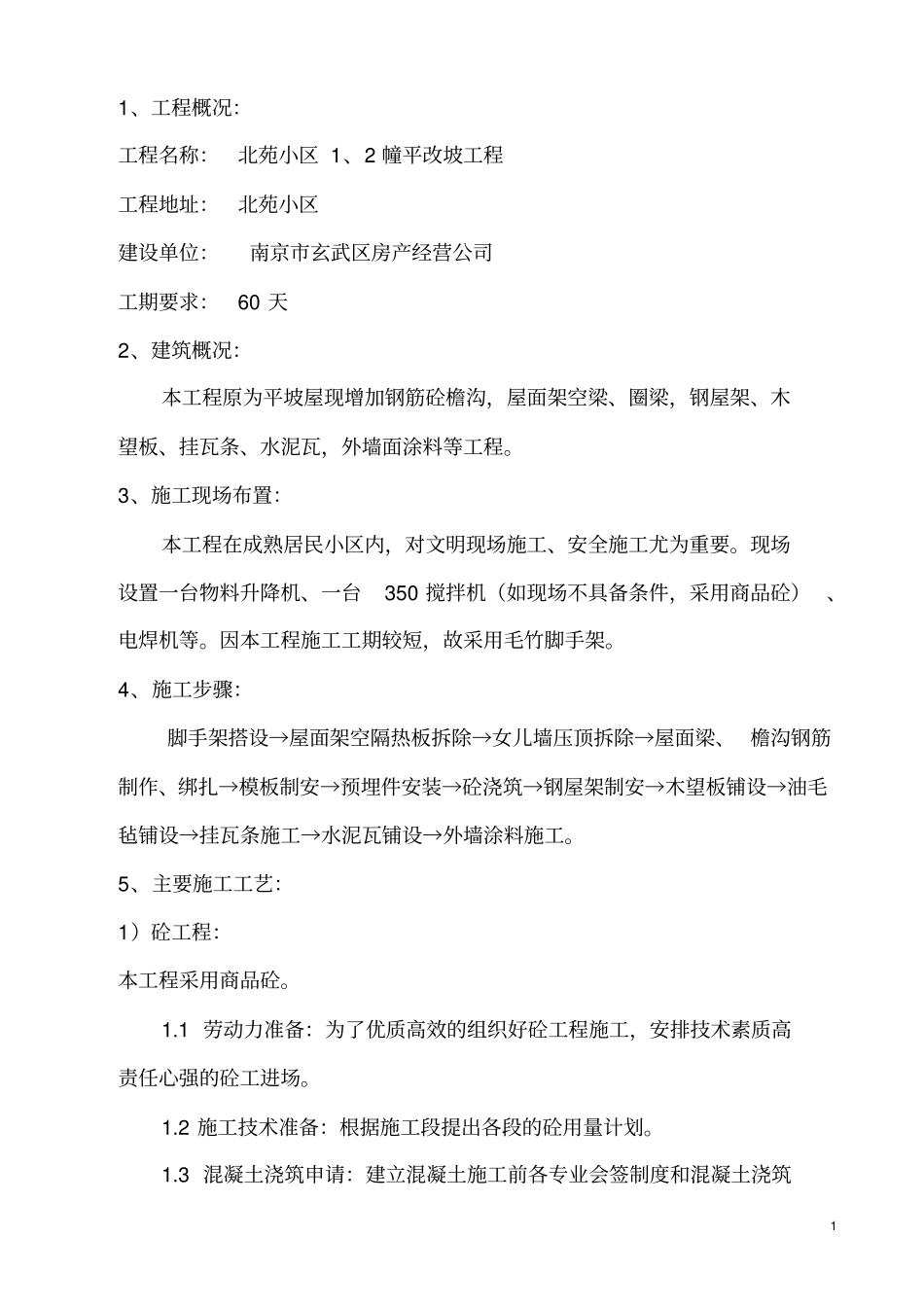

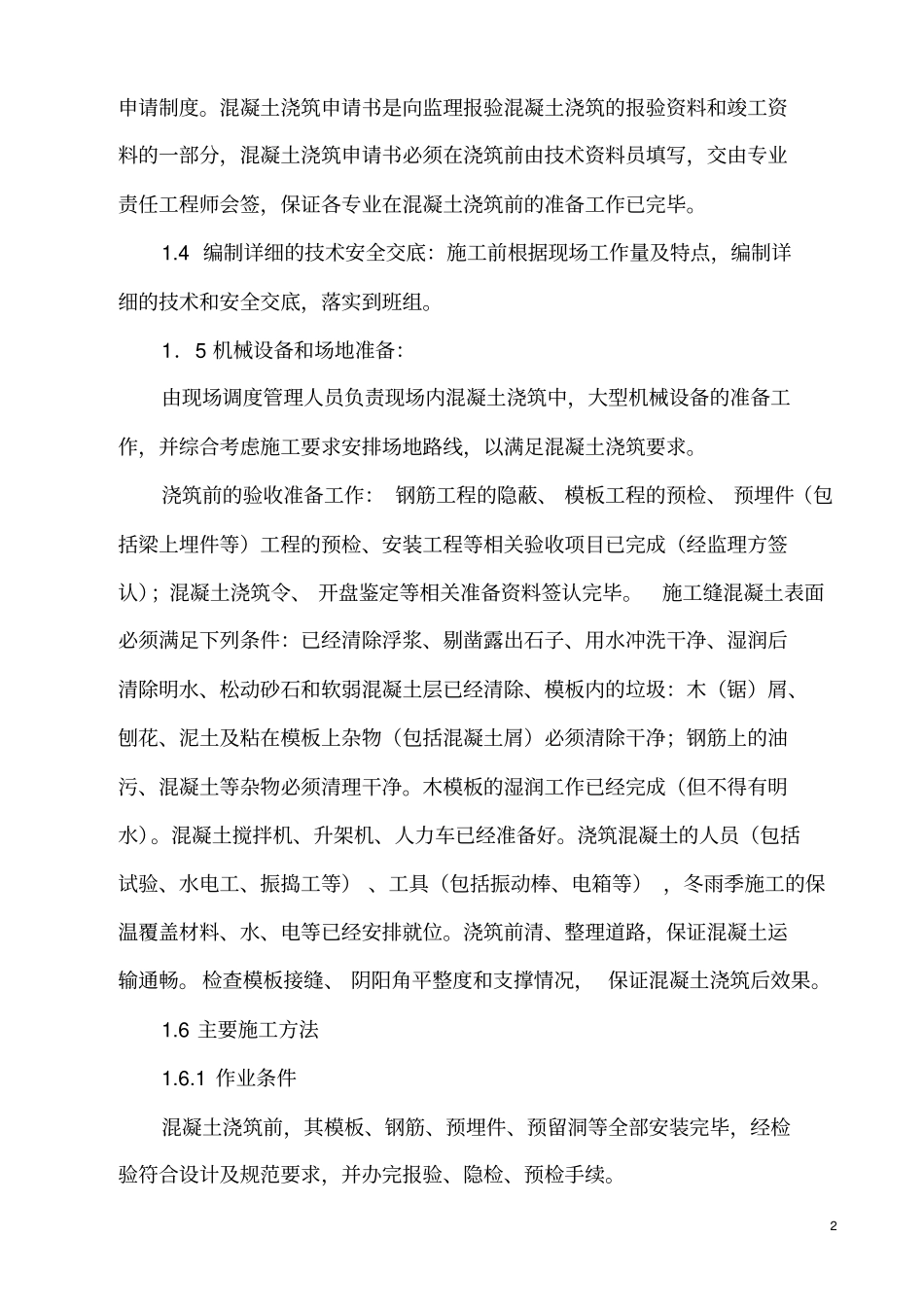

1 1、工程概况:工程名称:北苑小区 1、2 幢平改坡工程工程地址:北苑小区建设单位:南京市玄武区房产经营公司工期要求:60 天2、建筑概况:本工程原为平坡屋现增加钢筋砼檐沟,屋面架空梁、圈梁,钢屋架、木望板、挂瓦条、水泥瓦,外墙面涂料等工程
3、施工现场布置:本工程在成熟居民小区内,对文明现场施工、安全施工尤为重要
现场设置一台物料升降机、一台350 搅拌机(如现场不具备条件,采用商品砼) 、电焊机等
因本工程施工工期较短,故采用毛竹脚手架
4、施工步骤:脚手架搭设→屋面架空隔热板拆除→女儿墙压顶拆除→屋面梁、 檐沟钢筋制作、绑扎→模板制安→预埋件安装→砼浇筑→钢屋架制安→木望板铺设→油毛毡铺设→挂瓦条施工→水泥瓦铺设→外墙涂料施工
5、主要施工工艺:1)砼工程:本工程采用商品砼
1 劳动力准备:为了优质高效的组织好砼工程施工,安排技术素质高责任心强的砼工进场
2 施工技术准备:根据施工段提出各段的砼用量计划
3 混凝土浇筑申请:建立混凝土施工前各专业会签制度和混凝土浇筑2 申请制度
混凝土浇筑申请书是向监理报验混凝土浇筑的报验资料和竣工资料的一部分,混凝土浇筑申请书必须在浇筑前由技术资料员填写,交由专业责任工程师会签,保证各专业在混凝土浇筑前的准备工作已完毕
4 编制详细的技术安全交底:施工前根据现场工作量及特点,编制详细的技术和安全交底,落实到班组
1.5 机械设备和场地准备:由现场调度管理人员负责现场内混凝土浇筑中,大型机械设备的准备工作,并综合考虑施工要求安排场地路线,以满足混凝土浇筑要求
浇筑前的验收准备工作: 钢筋工程的隐蔽、 模板工程的预检、 预埋件(包括梁上埋件等)工程的预检、安装工程等相关验收项目已完成(经监理方签认);混凝土浇筑令、 开盘鉴定等相关准备资料签认完毕
施工缝混凝土表面必须满足下列条件:已经清除浮浆、剔凿露出石子、用水冲洗干
