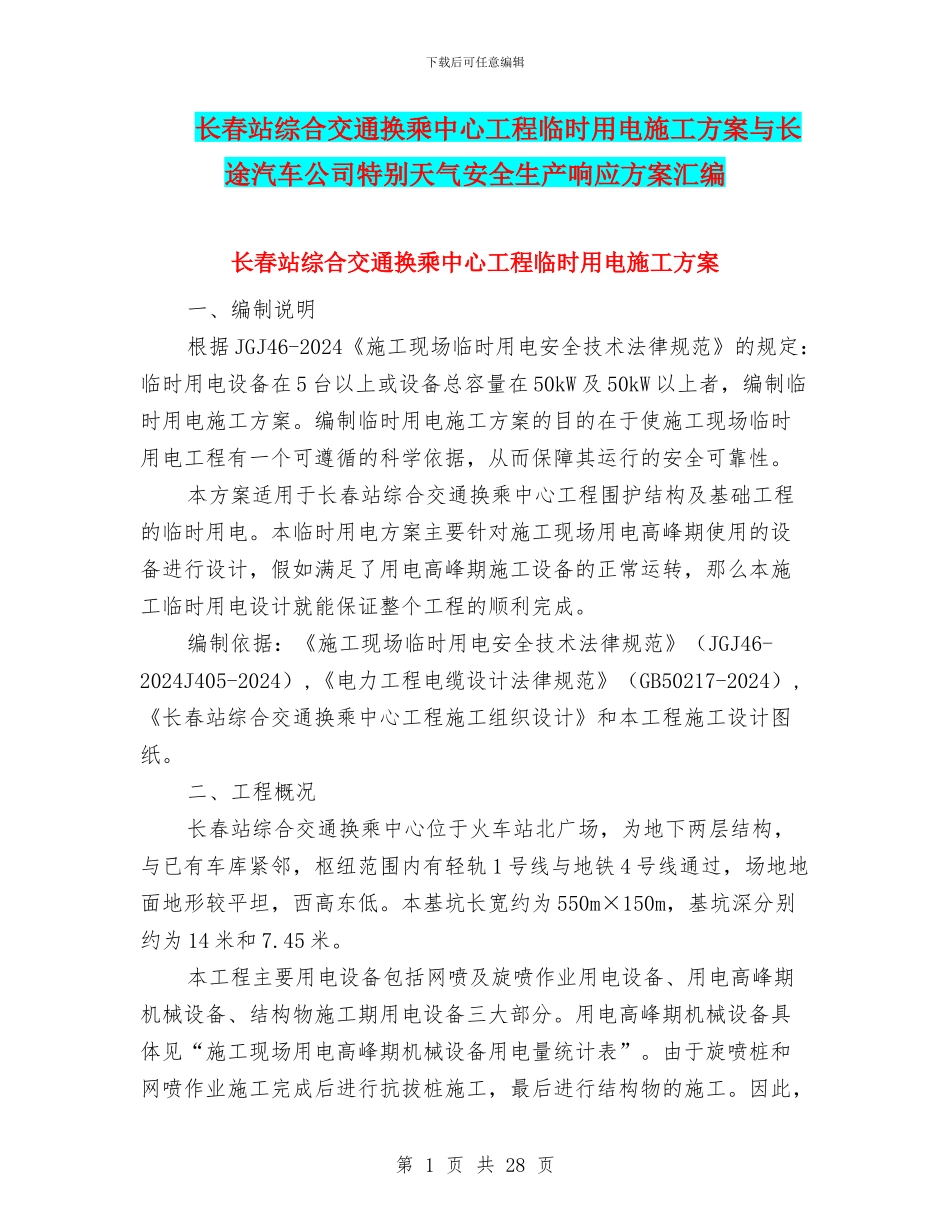

下载后可任意编辑长春站综合交通换乘中心工程临时用电施工方案与长途汽车公司特别天气安全生产响应方案汇编长春站综合交通换乘中心工程临时用电施工方案一、编制说明根据 JGJ46-2024《施工现场临时用电安全技术法律规范》的规定:临时用电设备在 5 台以上或设备总容量在 50kW 及 50kW 以上者,编制临时用电施工方案
编制临时用电施工方案的目的在于使施工现场临时用电工程有一个可遵循的科学依据,从而保障其运行的安全可靠性
本方案适用于长春站综合交通换乘中心工程围护结构及基础工程的临时用电
本临时用电方案主要针对施工现场用电高峰期使用的设备进行设计,假如满足了用电高峰期施工设备的正常运转,那么本施工临时用电设计就能保证整个工程的顺利完成
编制依据:《施工现场临时用电安全技术法律规范》(JGJ46-2024J405-2024),《电力工程电缆设计法律规范》(GB50217-2024),《长春站综合交通换乘中心工程施工组织设计》和本工程施工设计图纸
二、工程概况长春站综合交通换乘中心位于火车站北广场,为地下两层结构,与已有车库紧邻,枢纽范围内有轻轨 1 号线与地铁 4 号线通过,场地地面地形较平坦,西高东低
本基坑长宽约为 550m×150m,基坑深分别约为 14 米和 7
本工程主要用电设备包括网喷及旋喷作业用电设备、用电高峰期机械设备、结构物施工期用电设备三大部分
用电高峰期机械设备具体见“施工现场用电高峰期机械设备用电量统计表”
由于旋喷桩和网喷作业施工完成后进行抗拔桩施工,最后进行结构物的施工
因此,第 1 页 共 28 页下载后可任意编辑施工前期使用的旋喷作业、网喷作业用电设备完全可以使用专门为抗拔桩施工用电设备(长螺旋钻机或地泵)准备的二级配电箱,后期结构物施工投入的塔吊也可借用长螺旋钻机和地泵使用过的二级配电箱

三、现场勘测 1、用电高峰期机械设备用电量统计
