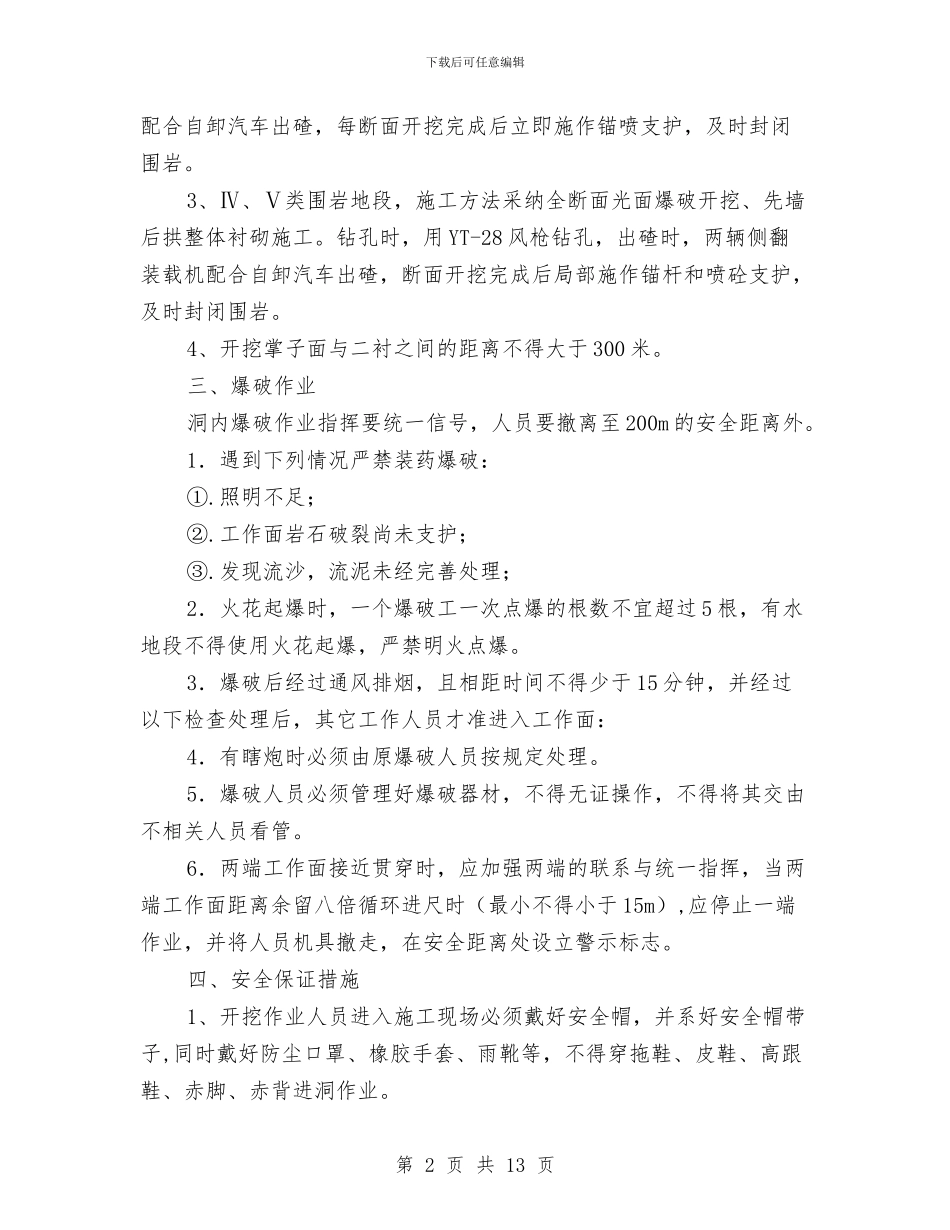

下载后可任意编辑隧道开挖安全方案与隧道文明施工安全管理方案汇编隧道开挖安全方案鸡公岭隧道地质结构异常复杂,为了确保在隧道开挖过程中人员和财产的安全,结合各隧道的实际情况,现制定鸡公岭隧道开挖安全专项方案
一、总则1、为仔细贯彻落实中华人民共和国《安全生产法》、《劳动法》,以及有关的法律法规,坚持“安全第一,预防为主”的方针,开挖作业人员要严格遵守开挖作业安全专项方案,确保鸡公岭隧道开挖安全
二、开挖方案1、Ⅱ类围岩地段,采纳上、下半断面开挖,开挖前进行小导管超前支护
上半断面开挖遵循短进尺、强支护、弱爆破、勤量测原则施工;开挖使用 YT-28 风枪钻孔方试,采纳预裂爆破,侧翻装载机配合自卸车出碴,开挖完成后,立即喷射 5cmC20 砼封闭围岩,架立钢支撑--挂钢筋网--打设中空注浆锚杆--湿喷砼--注浆加固围岩
根据围岩情况调整上、下半断面距离,下半断面采纳侧槽开挖,每次进尺 1
0 米,侧槽开挖左右两侧错开,错开距离 5 米,严禁同一榀钢支撑两侧同时悬空,开挖完成后及时接长钢支撑--挂钢筋网--湿喷砼,下半断面侧槽开挖采纳松动爆破,挖掘机配合自卸车出碴
当下半断面进尺 10 米后及时施作仰拱砼,形成支护环,依据衬砌紧跟原则及时施作永久衬砌
2、Ⅲ类围岩地段,施工方法采纳台阶法光面爆破开挖、先拱后墙支护,整体衬砌施工,根据围岩情况调整上、下半断面距离,上、下断面同时爆破开挖
钻孔时,用 YT-28 风枪钻孔,出碴时,侧翻装载机第 1 页 共 13 页下载后可任意编辑配合自卸汽车出碴,每断面开挖完成后立即施作锚喷支护,及时封闭围岩
3、Ⅳ、Ⅴ类围岩地段,施工方法采纳全断面光面爆破开挖、先墙后拱整体衬砌施工
钻孔时,用 YT-28 风枪钻孔,出碴时,两辆侧翻装载机配合自卸汽车出碴,断面开挖完成后局部施作锚杆和喷砼支护,及时封闭围岩
4、开挖掌子面与二衬之间的距离不得大于 300
