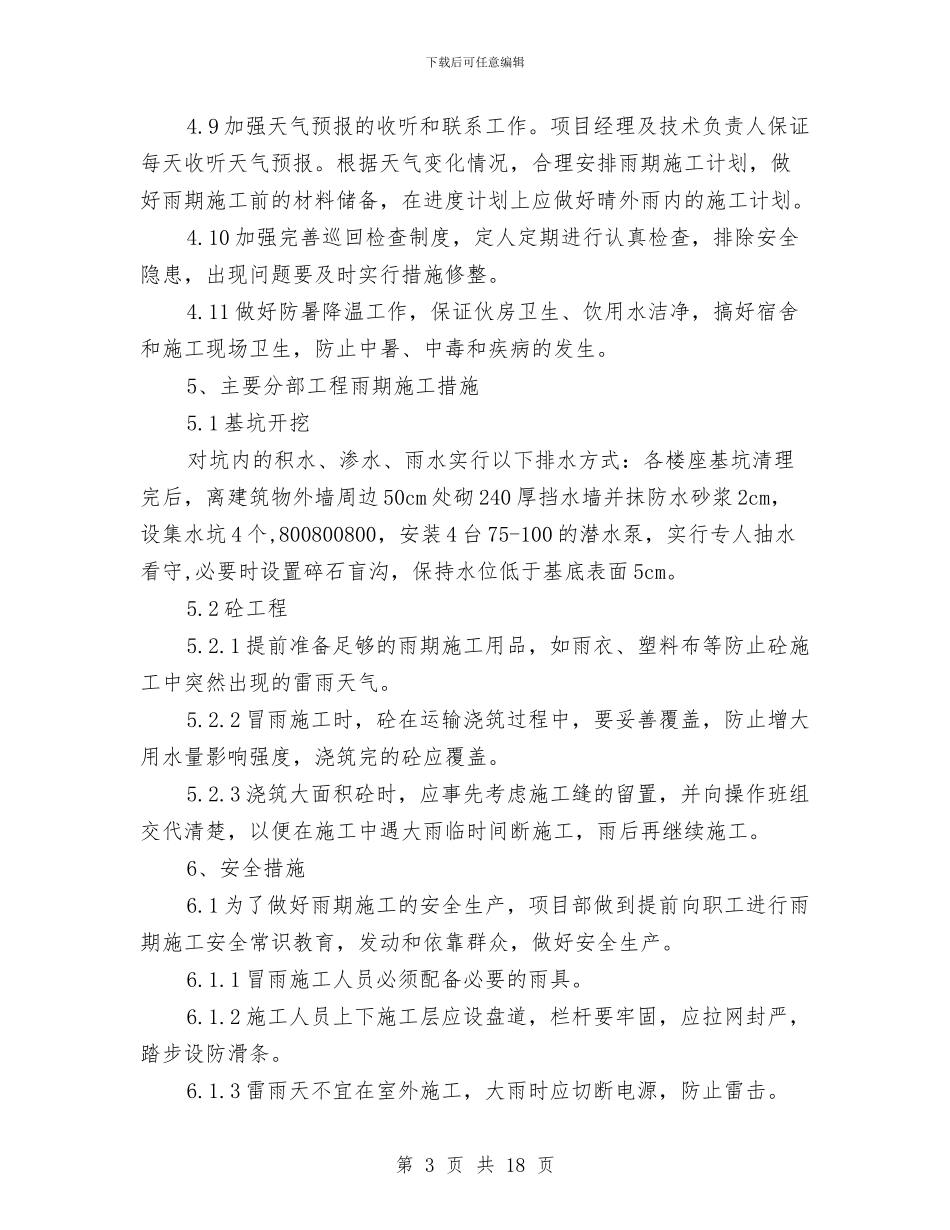

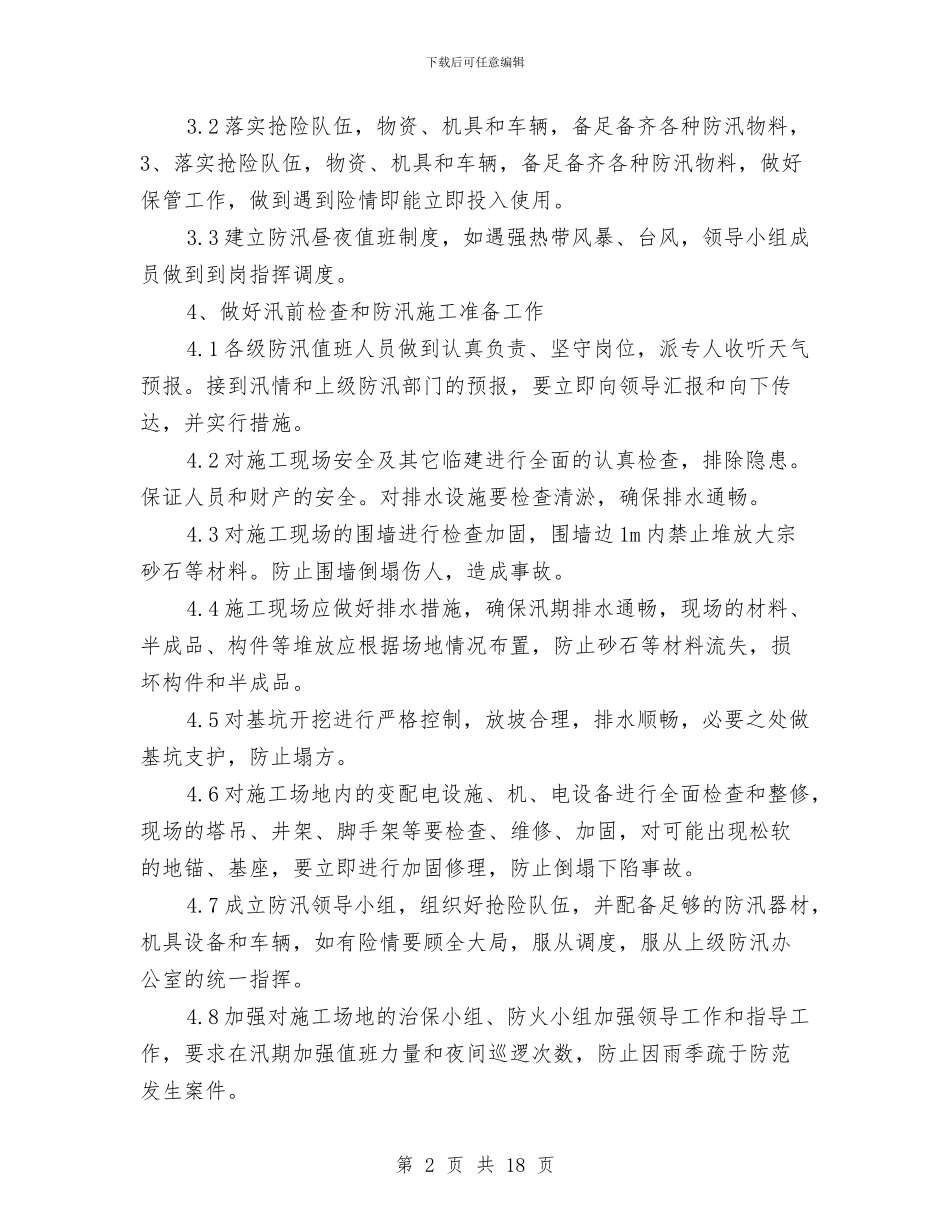

下载后可任意编辑雨季安全施工方案与雨季施工专项措施方案汇编雨季安全施工方案1、工程概况:1
1 本工程位于青岛市洛阳路以南,台柳路以西,开平路以北,建设单位为有限公司,设计单位工程设计咨询有限公司,由青岛有限公司监理,青岛集团有限公司承包施工
本工程开工日期:以实际开工时间为准,工期 180 天
本工程为砖混结构,总建筑面积 21305㎡
2 青岛市属华北温带沿海湿润气候,受黄海调节影响,历年均气温 12
3℃;春夏多东南风,秋冬多西北风,年平均降雨量 711
20MM,近百年最大降雨量 1272
7MM,最小降雨量是 247
7MM,多集中在 6-9 月份
3 本工程施工跨雨季(基础工程、主体工程),因此为保证施工顺利进行,使雨季对施工的影响减少到最低限度,必须制定雨季施工方案
2、强宣传教育,全面落实防汛责任制2
1 项目部实行各种形式对全体职工进行广泛的宣传教育,认真贯彻落实各级部门下发的有关防汛工作意见及措施,强化职工的防汛抗洪意识
做到警钟长鸣,长备不懈,并进行责任分工制
做到责任到人,各负其责
3、健全防汛组织,做好防汛物资准备3
1 成立防汛领导小组(名单附后),领导调度项目部的防汛物资、机具及抢险队伍,全面检查各级人员的雨期施工措施的落实和问题的整改
第 1 页 共 18 页下载后可任意编辑3
2 落实抢险队伍,物资、机具和车辆,备足备齐各种防汛物料,3、落实抢险队伍,物资、机具和车辆,备足备齐各种防汛物料,做好保管工作,做到遇到险情即能立即投入使用
3 建立防汛昼夜值班制度,如遇强热带风暴、台风,领导小组成员做到到岗指挥调度
4、做好汛前检查和防汛施工准备工作4
1 各级防汛值班人员做到认真负责、坚守岗位,派专人收听天气预报
接到汛情和上级防汛部门的预报,要立即向领导汇报和向下传达,并实行措施
2 对施工现场安全及其它临建进行全面的认真检查
