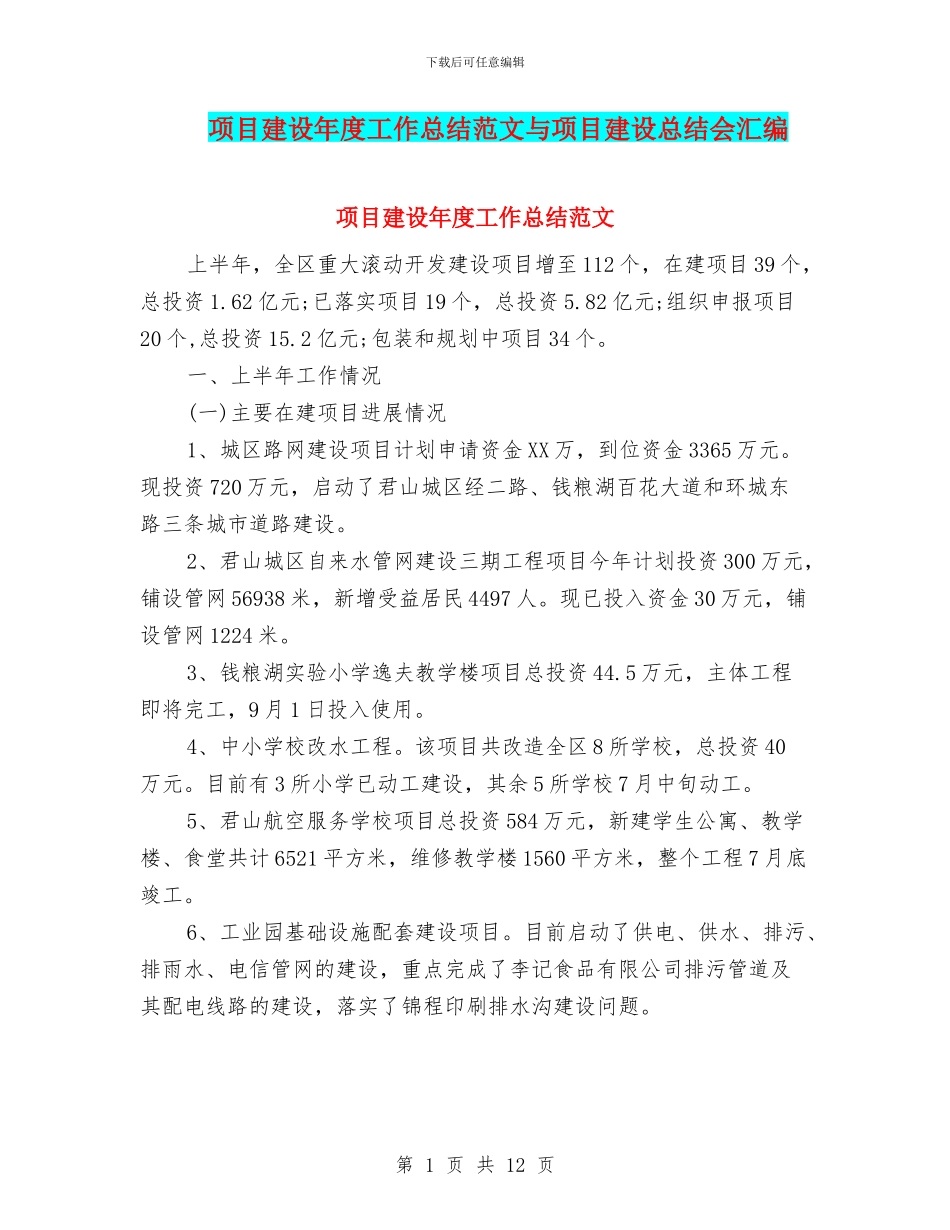

下载后可任意编辑项目建设年度工作总结范文与项目建设总结会汇编项目建设年度工作总结范文上半年,全区重大滚动开发建设项目增至 112 个,在建项目 39 个,总投资 1.62 亿元;已落实项目 19 个,总投资 5.82 亿元;组织申报项目20 个,总投资 15.2 亿元;包装和规划中项目 34 个。一、上半年工作情况(一)主要在建项目进展情况1、城区路网建设项目计划申请资金 XX 万,到位资金 3365 万元。现投资 720 万元,启动了君山城区经二路、钱粮湖百花大道和环城东路三条城市道路建设。2、君山城区自来水管网建设三期工程项目今年计划投资 300 万元,铺设管网 56938 米,新增受益居民 4497 人。现已投入资金 30 万元,铺设管网 1224 米。3、钱粮湖实验小学逸夫教学楼项目总投资 44.5 万元,主体工程即将完工,9 月 1 日投入使用。4、中小学校改水工程。该项目共改造全区 8 所学校,总投资 40万元。目前有 3 所小学已动工建设,其余 5 所学校 7 月中旬动工。5、君山航空服务学校项目总投资 584 万元,新建学生公寓、教学楼、食堂共计 6521 平方米,维修教学楼 1560 平方米,整个工程 7 月底竣工。6、工业园基础设施配套建设项目。目前启动了供电、供水、排污、排雨水、电信管网的建设,重点完成了李记食品有限公司排污管道及其配电线路的建设,落实了锦程印刷排水沟建设问题。第 1 页 共 12 页下载后可任意编辑7、沼气工程今年建设任务为 3500 口,总投资 XX 万元,已累计建设沼气池 1521 口,占全年任务的 43.5%,建新农场 300 立方米的大型沼气池主体工程已完工。8、农业科技示范园项目总投资 370 万元,开发了蝴蝶兰,扩大了葡萄种植,开发了拓展训练基地,正规划建设钓鱼休闲区。9、通村公路建设项目全年计划里程 131.4 公里,总投资 2168 万元,已动工 50 公里,完成路面硬化 34 公里。10、李记食品项目。目前已完成第一期厂房 5 栋、污水处理池、盐渍池 8 口、锅炉房、配套办公用房及辅助生产用房的建设,共完成投资 4000 万元,7 月 8 日启动生产。11、锦程印刷包装项目。目前完成了围墙、场地平整,启动了第一期 2 栋厂房建设,完成投资 300 万元。12、基层动物防疫站建设项目。申请投资 80 万元,县级财政配套40 万元。目前已拨现金 15 万元,交通车一台,价值 18 万元。还有 47万设备未到位。13、有线电视村村通工程总投入 90 万元,完成 58 ...
