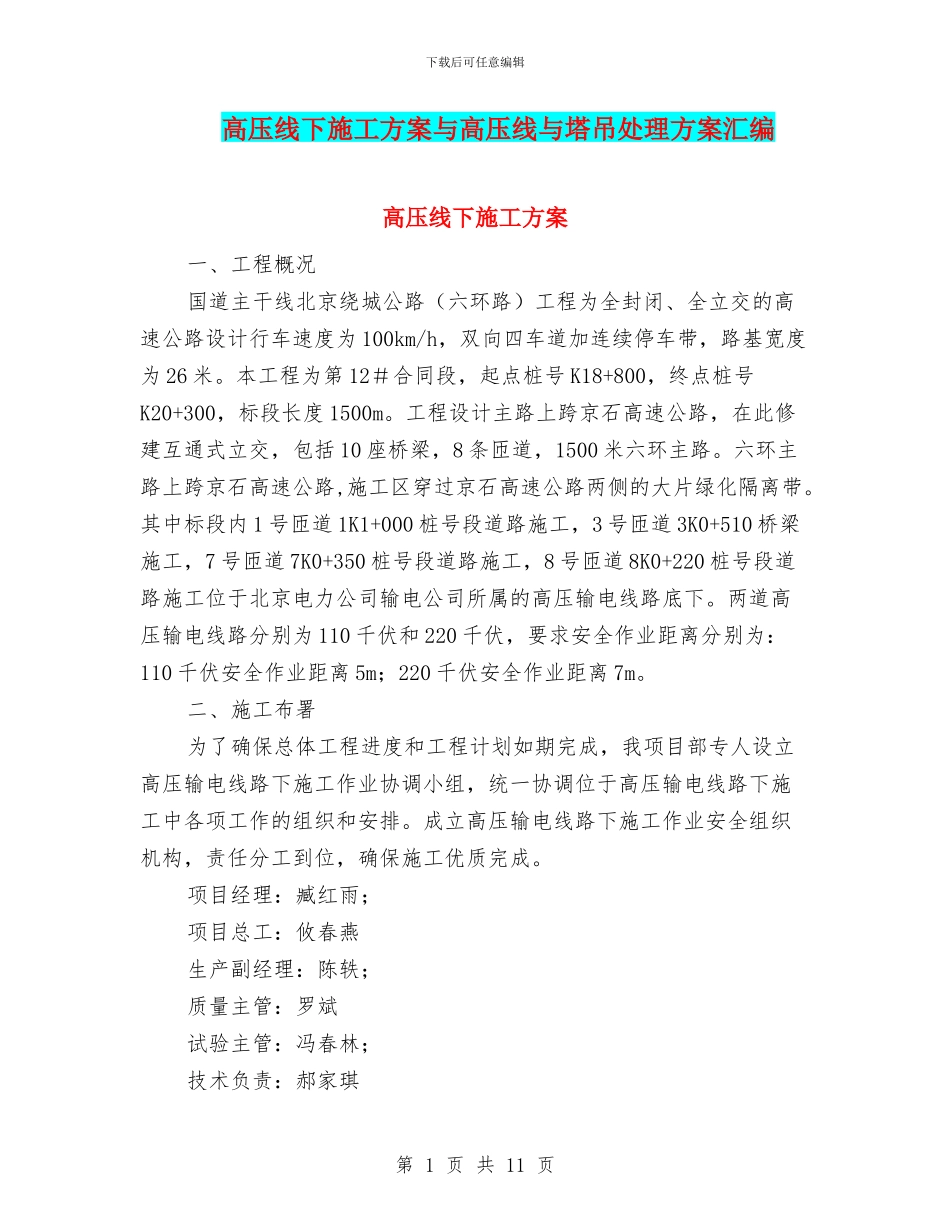

下载后可任意编辑高压线下施工方案与高压线与塔吊处理方案汇编高压线下施工方案一、工程概况国道主干线北京绕城公路(六环路)工程为全封闭、全立交的高速公路设计行车速度为 100km/h,双向四车道加连续停车带,路基宽度为 26 米
本工程为第 12#合同段,起点桩号 K18+800,终点桩号K20+300,标段长度 1500m
工程设计主路上跨京石高速公路,在此修建互通式立交,包括 10 座桥梁,8 条匝道,1500 米六环主路
六环主路上跨京石高速公路,施工区穿过京石高速公路两侧的大片绿化隔离带
其中标段内 1 号匝道 1K1+000 桩号段道路施工,3 号匝道 3K0+510 桥梁施工,7 号匝道 7K0+350 桩号段道路施工,8 号匝道 8K0+220 桩号段道路施工位于北京电力公司输电公司所属的高压输电线路底下
两道高压输电线路分别为 110 千伏和 220 千伏,要求安全作业距离分别为:110 千伏安全作业距离 5m;220 千伏安全作业距离 7m
二、施工布署为了确保总体工程进度和工程计划如期完成,我项目部专人设立高压输电线路下施工作业协调小组,统一协调位于高压输电线路下施工中各项工作的组织和安排
成立高压输电线路下施工作业安全组织机构,责任分工到位,确保施工优质完成

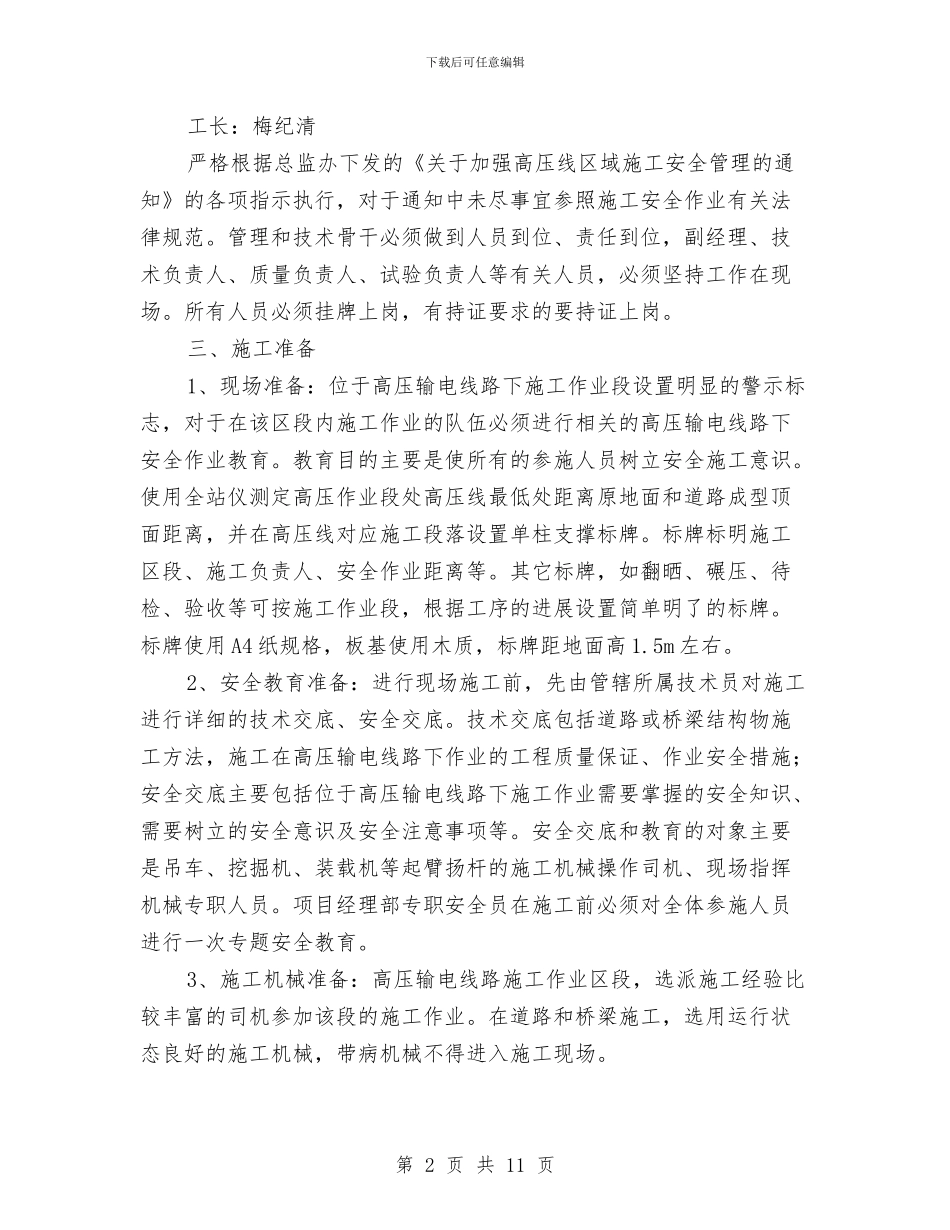

项目经理:臧红雨;项目总工:攸春燕生产副经理:陈轶;质量主管:罗斌试验主管:冯春林;技术负责:郝家琪第 1 页 共 11 页下载后可任意编辑工长:梅纪清严格根据总监办下发的《关于加强高压线区域施工安全管理的通知》的各项指示执行,对于通知中未尽事宜参照施工安全作业有关法律规范
管理和技术骨干必须做到人员到位、责任到位,副经理、技术负责人、质量负责人、试验负责人等有关人员,必须坚持工作在现场
所有人员必须挂牌上岗,有持证要求的要持证上岗

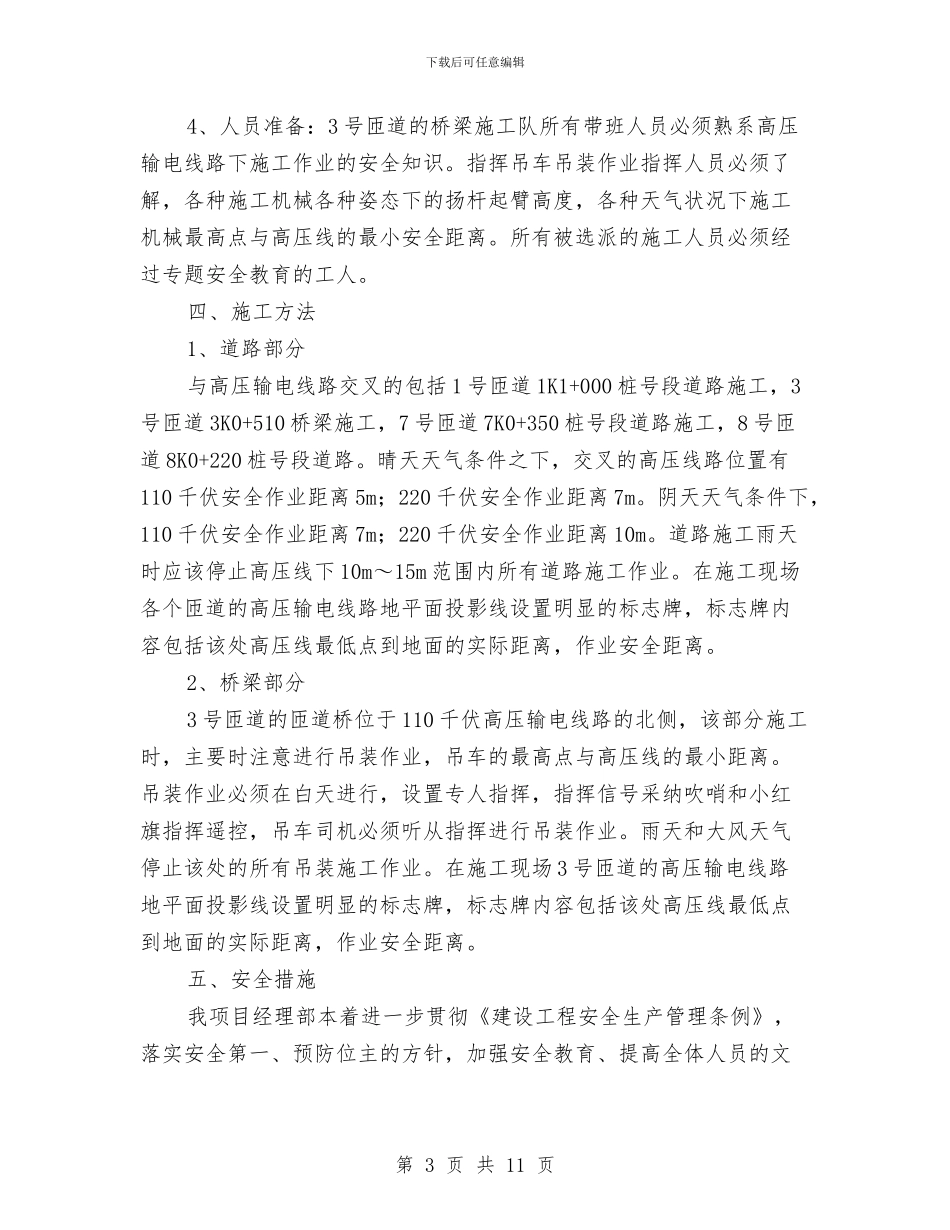

三、施工准备1、现场准备:位于高压输电线路下施工作业段设置明显的警示
