技术交底记录 表式〔C2-5〕 编 号 001 工程名称 2021 年三环主路〔三元桥西-丽泽桥北〕大修工程 部位名称 排水工程 工序名称 检查井加固 施工单位 北京市市政四建立工程有限责任公司 交底日期 2021 年8 月10 日 交底内容: 一、施工前准备: 1、施工人员:和灰、运料;15 人
2、施工料具:C25 早强混凝土、钢筋笼; 3、施工机械:铣钻机、渣土车、水车; 二、施工方法及要求: 1、施工前将施工区域进展封闭,并在封闭区域设置警示灯并设专人看护,施工采用部分施工部分封闭的方法进展
确保一条机动车道通行
2、 将检查井井墙外35cm 的旧路构造予以刨除,当检查井井筒周边处理范围不能保证将破损部位去除时,应视情况增加井周处理面积
3、为防止井筒周边现况路面及基层的扰动,产生反射裂纹,要求采用旋转铣钻机械开挖或采用小型铣刨机将现况油面刨除;采用破碎炮破除基层时,应采取措施,减少周边扰动,刨除深度、宽度必须符合设计图纸及招标文件要求
4、检查井挖掘工作完成后,应对原井筒和基槽周边进展清理;对于砖砌检查井井筒,应将已松动、损坏的砖块清理干净,至完好坚实的墙体处;基槽的底面、侧面必须清理到坚实外表,不得有松散集中的废料
审 核 人 交 底 人 接 受 交 底 人 由交底单位填写,交底单位与承受交底单位保存

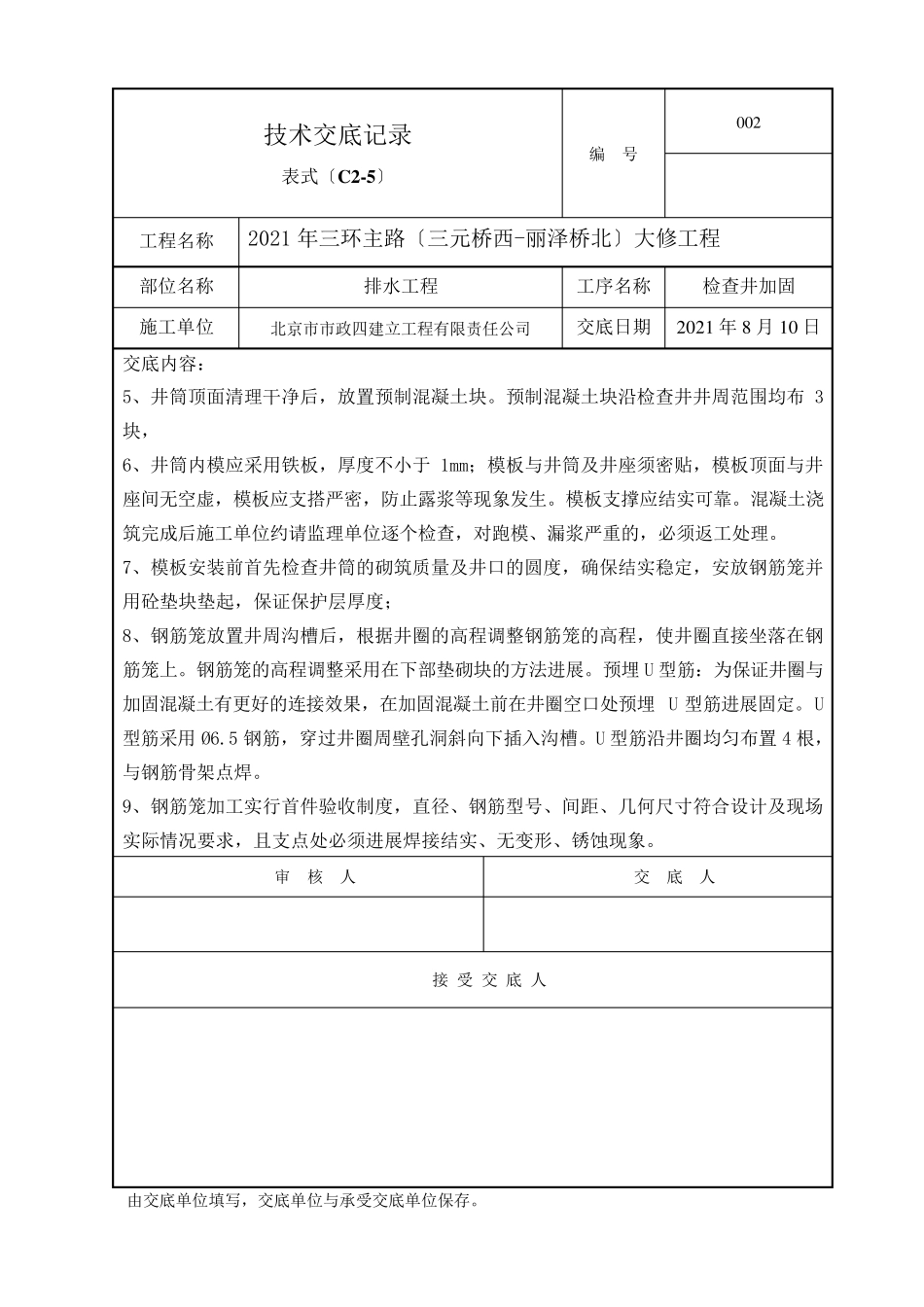

技术交底记录 表式〔C2-5〕 编 号 002 工程名称 2021 年三环主路〔三元桥西-丽泽桥北〕大修工程 部位名称 排水工程 工序名称 检查井加固 施工单位 北京市市政四建立工程有限责任公司 交底日期 2021 年8 月10 日 交底内容: 5、井筒顶面清理干净后,放置预制混凝土块

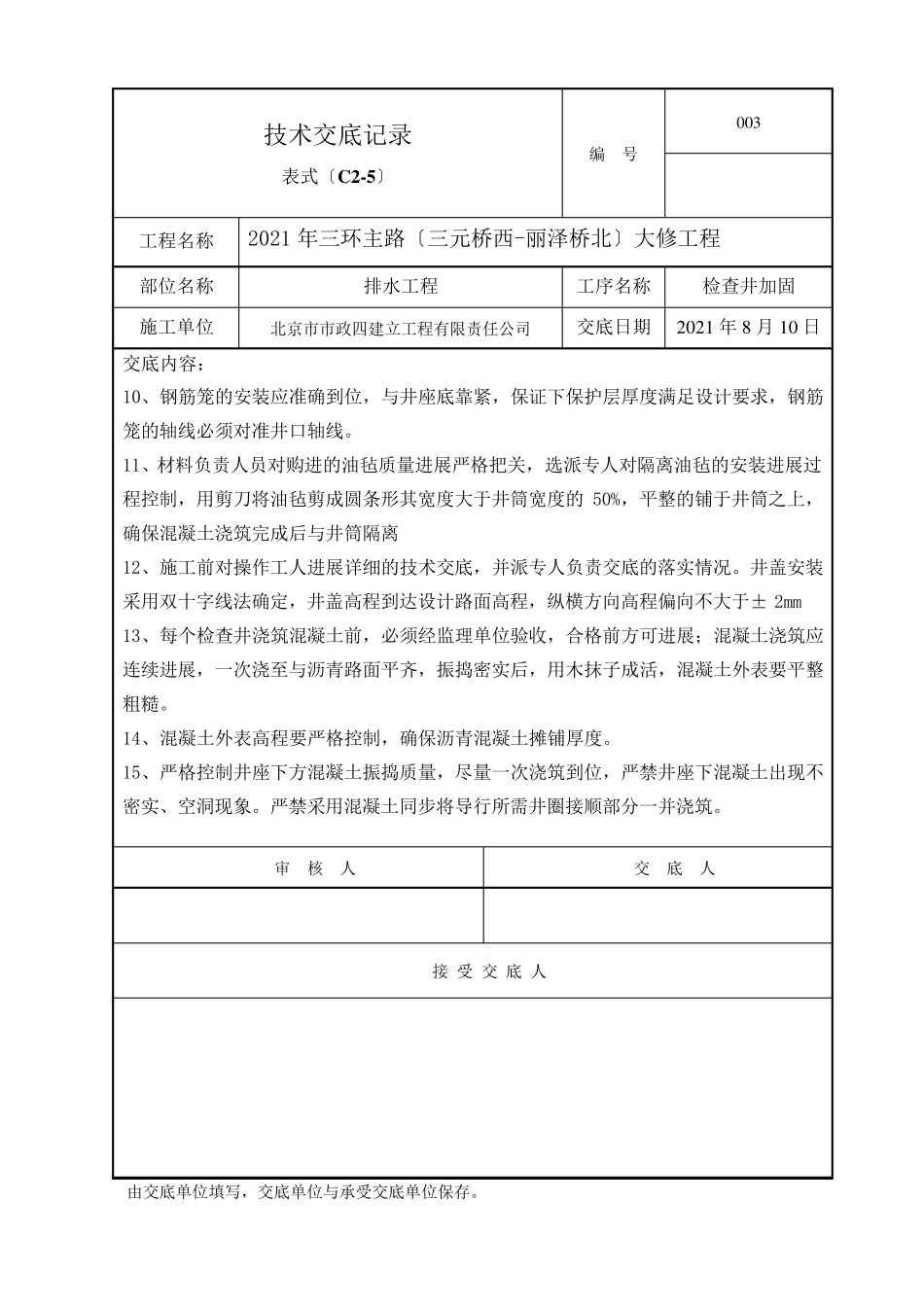

预制混凝土块沿检查井井周范围均布3块, 6、井筒内模应采用铁板,厚度不小于1mm;模板与井筒及井座须密贴,模板顶面与井座间无空虚,模板应支搭严密,防止露浆等现象发生
