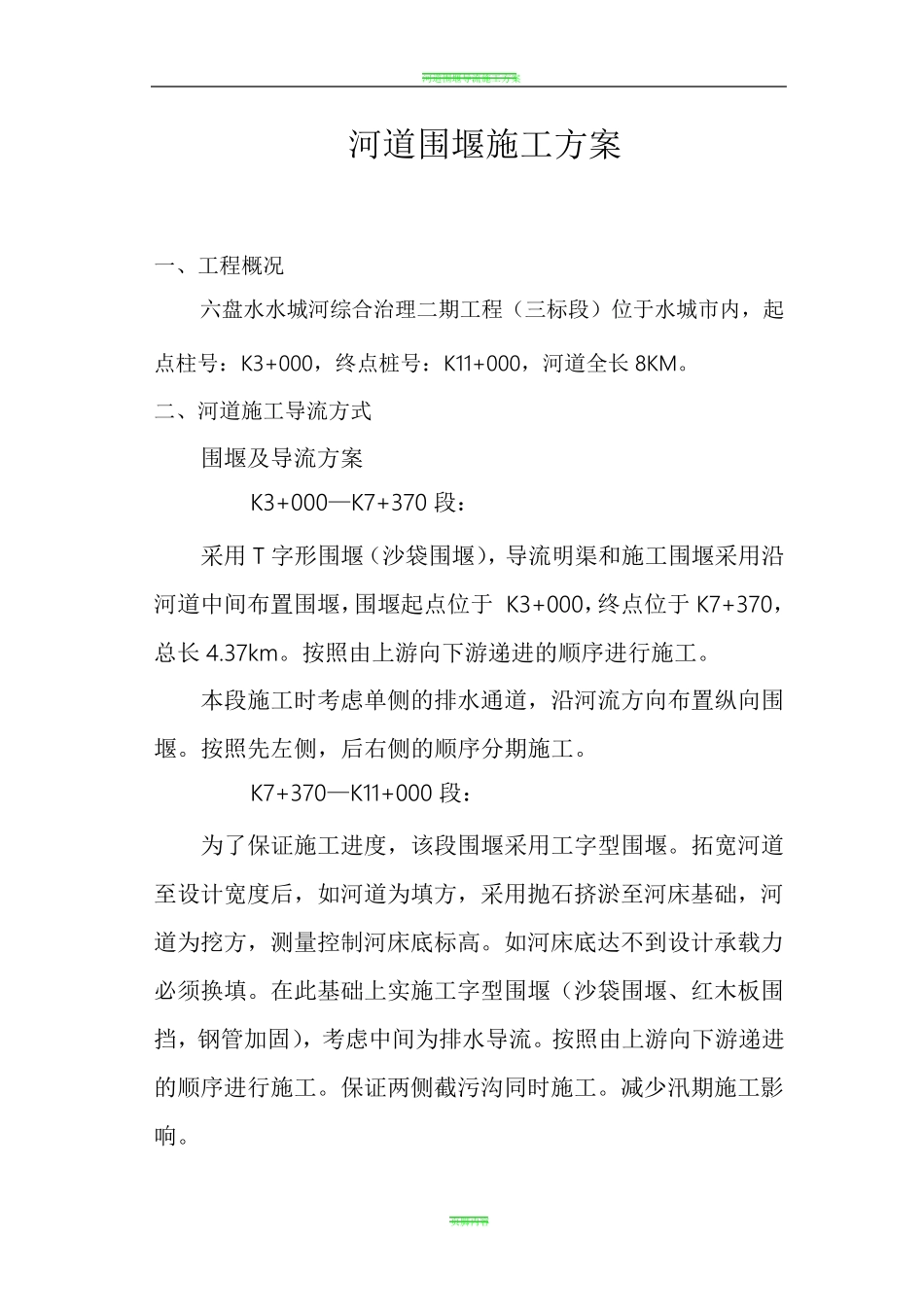

河道围堰导流施工方案 页脚内容 六盘水市水城河综合治理二期工程 (K3+000--K11+000 段) 河 道 围 堰 施 工 方 案 贵州宏科建设工程有限责任公司 二〇一五年三月十日 河道围堰导流施工方案 页脚内容 河道围堰施工方案 一、工程概况 六盘水水城河综合治理二期工程(三标段)位于水城市内,起点柱号:K3+000,终点桩号:K11+000,河道全长8KM。 二、河道施工导流方式 围堰及导流方案 K3+000—K7+370 段: 采用T 字形围堰(沙袋围堰),导流明渠和施工围堰采用沿河道中间布置围堰,围堰起点位于 K3+000,终点位于K7+370,总长4.37km。按照由上游向下游递进的顺序进行施工。 本段施工时考虑单侧的排水通道,沿河流方向布置纵向围堰。按照先左侧,后右侧的顺序分期施工。 K7+370—K11+000 段: 为了保证施工进度,该段围堰采用工字型围堰。拓宽河道至设计宽度后,如河道为填方,采用抛石挤淤至河床基础,河道为挖方,测量控制河床底标高。如河床底达不到设计承载力必须换填。在此基础上实施工字型围堰(沙袋围堰、红木板围挡,钢管加固),考虑中间为排水导流。按照由上游向下游递进的顺序进行施工。保证两侧截污沟同时施工。减少汛期施工影响。 河道围堰导流施工方案 页脚内容 围堰方式采草袋装土围堰,采用外借土方到河道两岸,人工装砂袋。围堰顶口宽2.5 米,下口宽4 米,高约2.5 米。迎水面采用铺塑料布防渗,河道挖方段 在淤泥较深处采用抛石挤淤方案到河床结构层下标高,河道路填方段采用开挖於泥,在采用毛石换填,换填深度根据现场实际情况,由相关参建单位现场确定。围堰时,在施工时严格按照河道管理单位的要求进行,以保证围堰后河水能够按要求顺畅流通,待河道左岸下部结构施工完毕验收合格后,将河水导入右侧河道,抽出围堰内的水后进行截污沟及下部结构施工,施工过程中通过合理的计划安排,确保能按时清除围堰。 三、围堰施工方案 1、围堰施工 (1)、本河道内围堰采用土袋围堰,K3+000~k7+370 粘土全部采用外借形式,运至现场后采用人工装袋,人工码放(堆放地址距码放地址约20 米)。待处理好基础后再人工搬运围堰。 (2)、计划开工后,先将河床处理至结构层底,然后铺设高密度聚乙烯土工膜进行围堰施工。 (3)、围堰时,堆码的土袋的上下层和内外层互相交错,码放密实平整。在土袋与填土之间设置一层彩条布防水层,彩条布下部用木楔固定在河床上,并用土袋压实,禁止河水从底部渗入。 (...
