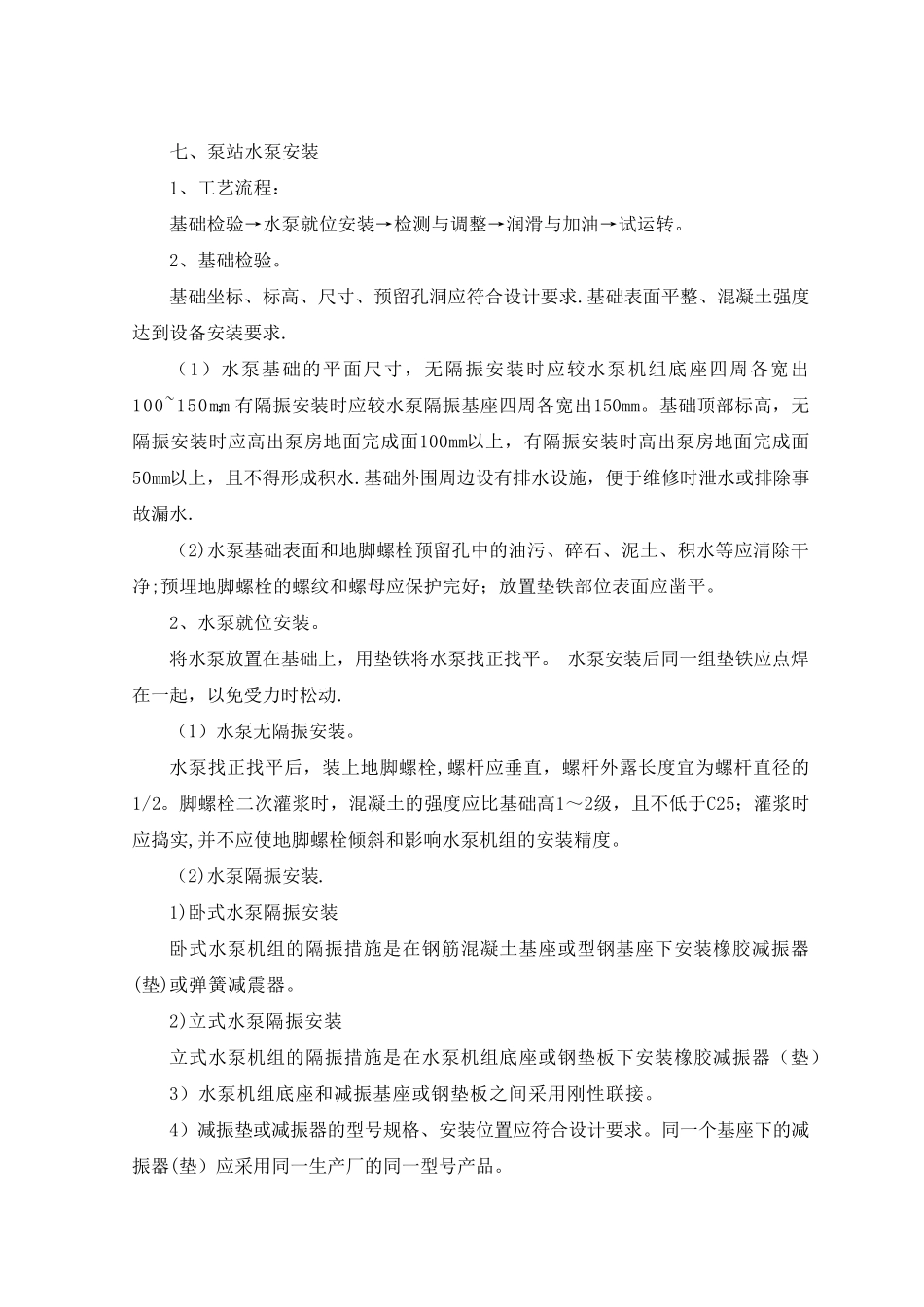

七、泵站水泵安装 1、工艺流程: 基础检验→水泵就位安装→检测与调整→润滑与加油→试运转
2、基础检验
基础坐标、标高、尺寸、预留孔洞应符合设计要求
基础表面平整、混凝土强度达到设备安装要求
(1)水泵基础的平面尺寸,无隔振安装时应较水泵机组底座四周各宽出100~150mm;有隔振安装时应较水泵隔振基座四周各宽出150mm
基础顶部标高,无隔振安装时应高出泵房地面完成面100mm以上,有隔振安装时高出泵房地面完成面50mm以上,且不得形成积水
基础外围周边设有排水设施,便于维修时泄水或排除事故漏水
(2)水泵基础表面和地脚螺栓预留孔中的油污、碎石、泥土、积水等应清除干净;预埋地脚螺栓的螺纹和螺母应保护完好;放置垫铁部位表面应凿平
2、水泵就位安装
将水泵放置在基础上,用垫铁将水泵找正找平
水泵安装后同一组垫铁应点焊在一起,以免受力时松动
(1)水泵无隔振安装
水泵找正找平后,装上地脚螺栓,螺杆应垂直,螺杆外露长度宜为螺杆直径的1/2
脚螺栓二次灌浆时,混凝土的强度应比基础高1~2级,且不低于C25;灌浆时应捣实,并不应使地脚螺栓倾斜和影响水泵机组的安装精度
(2)水泵隔振安装
1)卧式水泵隔振安装 卧式水泵机组的隔振措施是在钢筋混凝土基座或型钢基座下安装橡胶减振器(垫)或弹簧减震器
2)立式水泵隔振安装 立式水泵机组的隔振措施是在水泵机组底座或钢垫板下安装橡胶减振器(垫)
3)水泵机组底座和减振基座或钢垫板之间采用刚性联接
4)减振垫或减振器的型号规格、安装位置应符合设计要求
同一个基座下的减振器(垫)应采用同一生产厂的同一型号产品

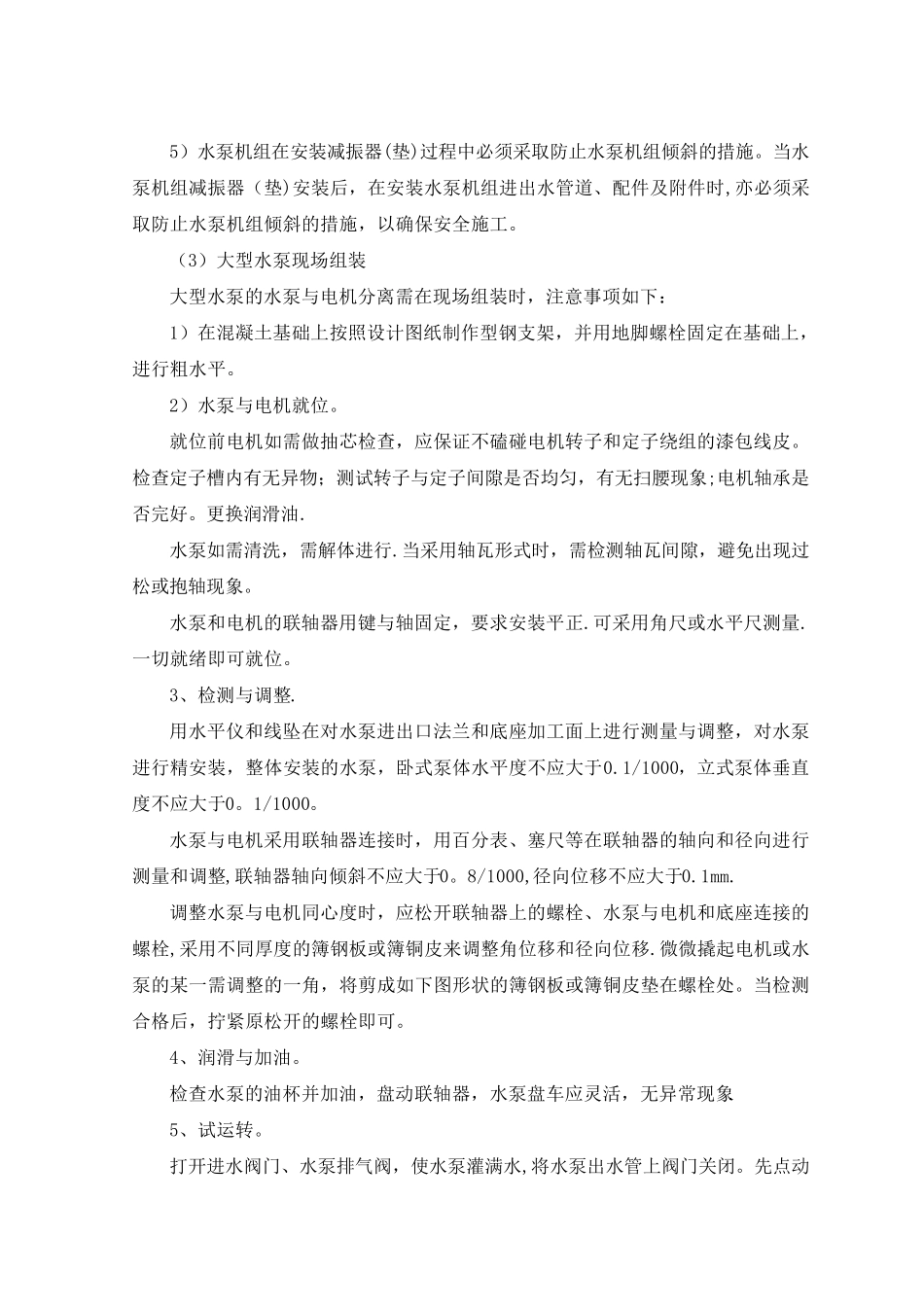

5)水泵机组在安装减振器(垫)过程中必须采取防止水泵机组倾斜的措施
当水泵机组减振器(垫)安装后,在安装水泵机组进出水管道、配件及附件时,亦必须采取防止水泵机组倾斜的措施,以确保安全施工

(3)大型水泵现场组装
