河南分公司 70 万吨氧化铝扩建铁路及原料二站铁路线监理实施细则一、专业工程特点中铝股份河南分公司 70 万吨氧化铝扩建工程子项“铁路及原料二站”工程位于郑州市上街区西部,铁路北接工业站,过平交道口,后设立原料二站,现有矿山专用线接轨原料二站 4 道向东进入扩建氧化铝厂
重要工程项目涉及原料二站及进厂线辅轨长度 3
69Km,有涵洞一座,铺设道渣约 7829m3,路基填方2400m3
西马固道口铺设及安装预警装置,原料二站安装照明灯塔 2 座,进厂线及原料二站通信信号,设备安装,进厂线末端安装轨道衡 1 座
本工程属特殊行业,工作面大,涉及的工种专业多,规定技术原则高,根据施工合同和现行铁路原则,工程质量达成优良目的,工期短
为搞好本工程的监理工作,确保工程的质量及工期规定,使施工单位进一步明确质量控制的目的、程序、内容、办法和手段,结合本工程特点,特编制本监理细则
二、编写根据1.《建设工程监理规范》GB50319-;2. 70 万吨氧化铝厂外铁路的设计图纸和有关文献;3. 施工单位编制的施工组织设计(方案);4. 铁路路基工程施工质量验收原则 TB10414-;5. 铁路轨道工程施工质量验收原则 TB10413-;6. 铁路工程施工安全技术规程(上、下)TB10401、2-
三、监理工作流程审查施工单位资质→审核施工组织设计(方案)→测量放线复核→开挖标高、坡率复核→基床压实检查→路基铺设检查→道轨铺设检查→压道旁站监理→整道→资料整顿(参考)四、监理控制要点及目的值1
审查开工资料及准备工作A.施工单位资质B.施工组织设计(方案)审核C.施工单位质量确保体系及安全确保体系的建立
D.施工单位的机械设备与否满足施工规定
E.原材料的供应及定货状况
施工测量复核A.设计与施工单位交桩应在现场进行,并办理书面手续

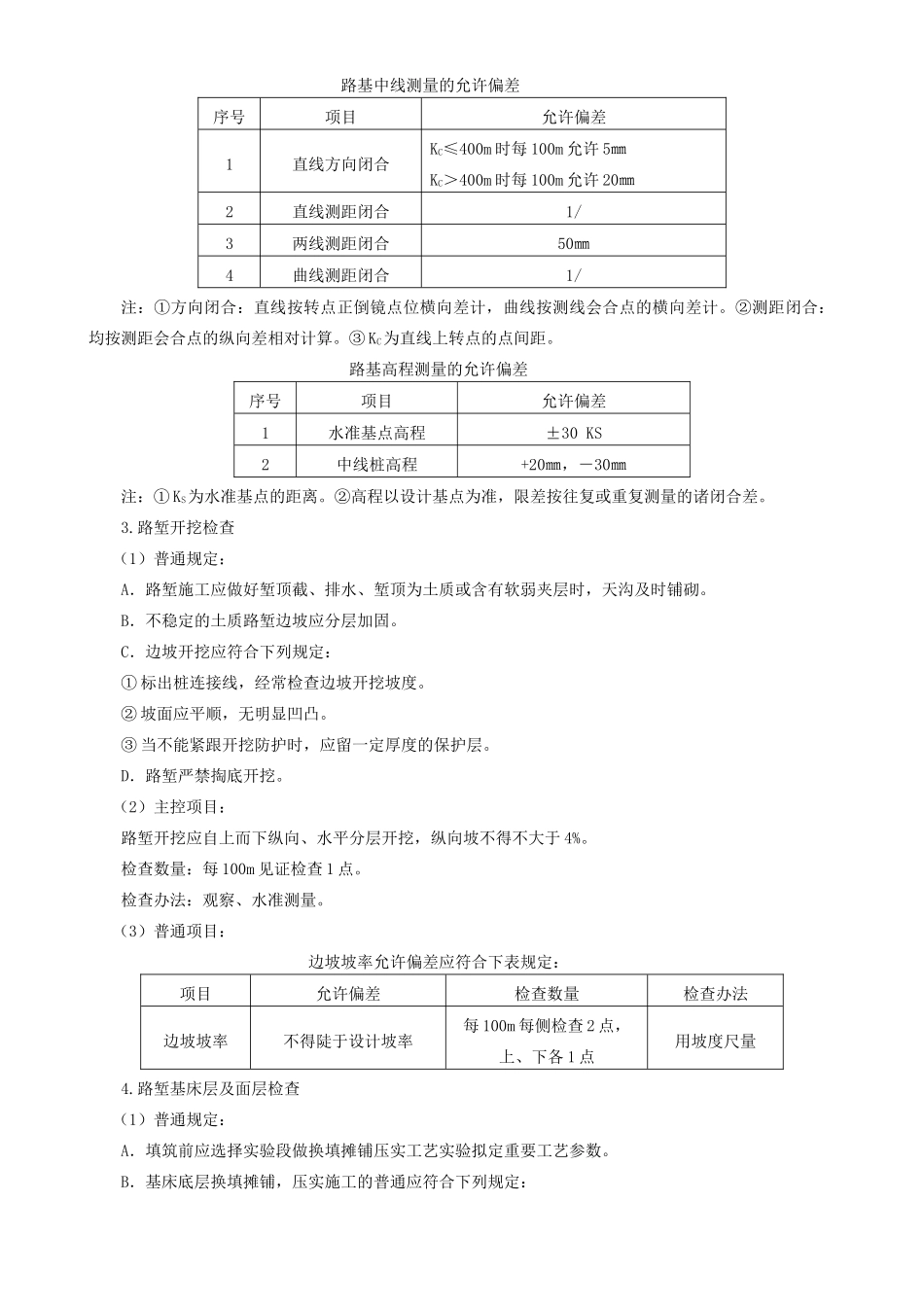

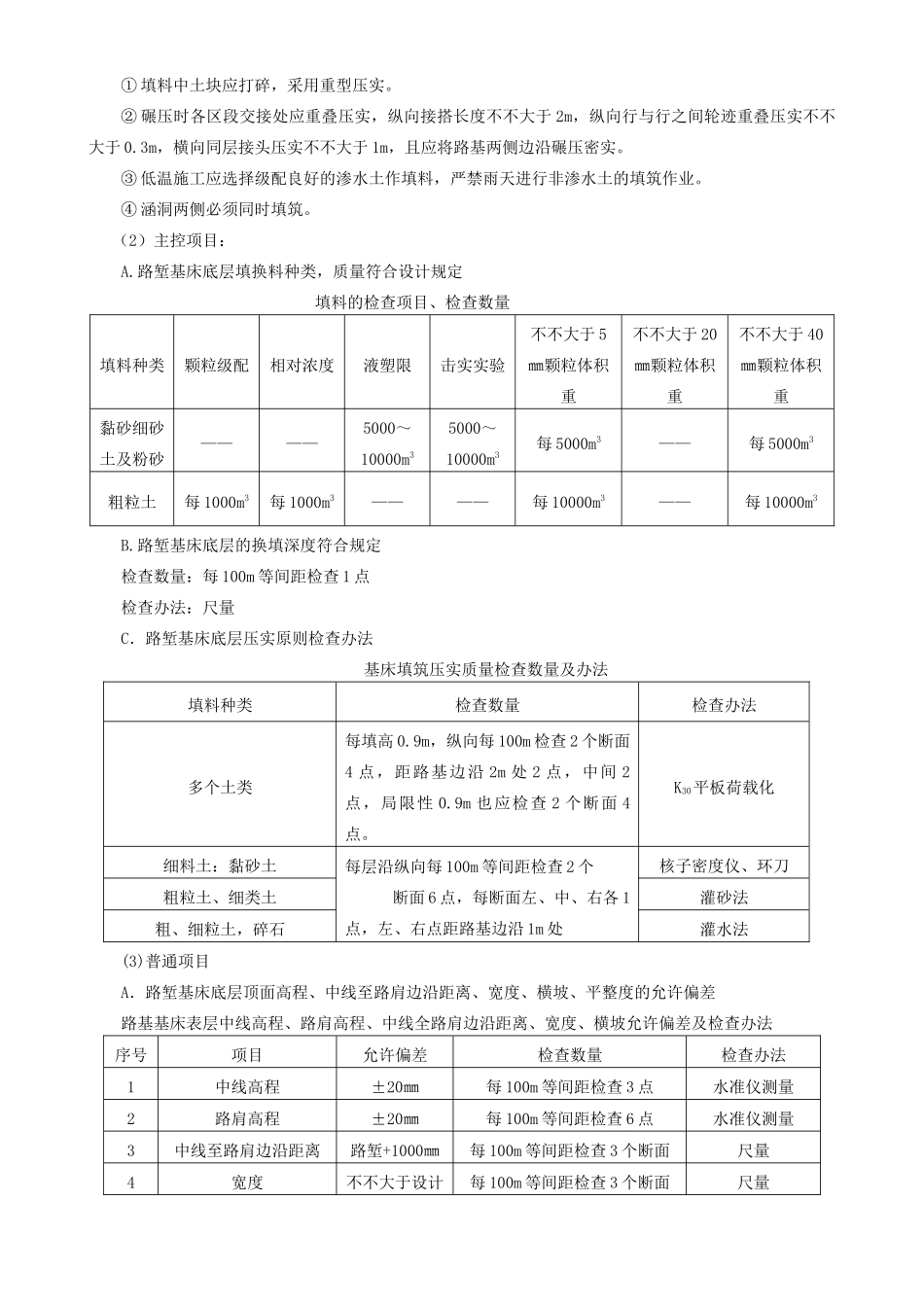

B.测量放线应根据交接桩的相交数据,施工单位编写放样方案
