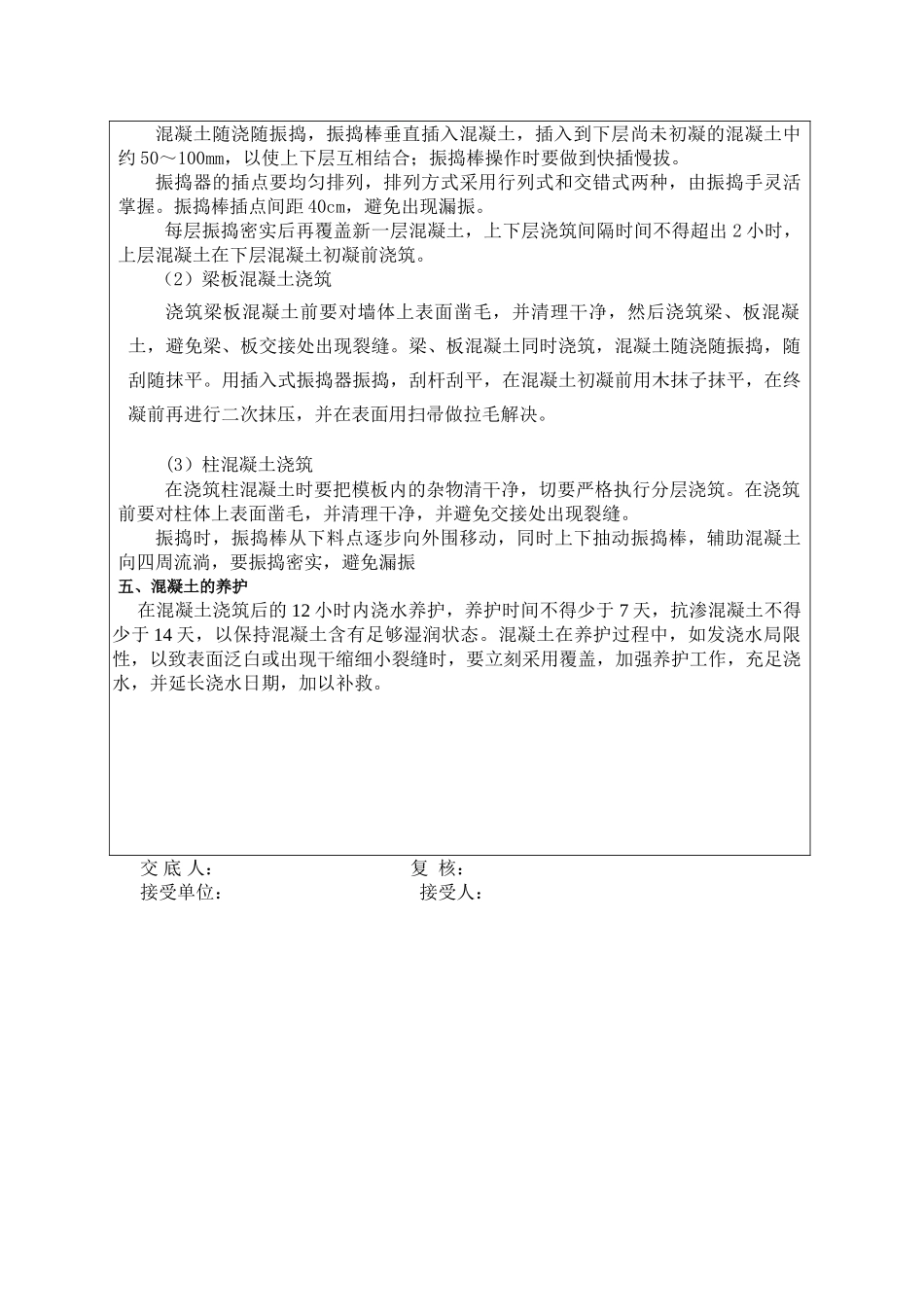

技 术 交 底工程名称:红淖三矿区铁路红柳河站改工程 施工单位中铁十五局集团有限公司日 期交底部位混凝土浇筑主送单位房建工班交底内容: 一、施工管理1、混凝土坍落度控制每次浇筑混凝土前,每次浇筑的第一车必须在搅拌站做坍落度实验,并做好开盘鉴定。第一车混凝土运至浇筑地点后进行坍落度测试,以观察其坍落度损失状况。并继续测试后来几车混凝土坍落度,观察混凝土坍落度相对较稳定后方能够减少测试次数、频率。混凝土运至浇筑地点严禁加水,后台值班人员重点对该问题进行监控。每次浇筑混凝土作业前都要对后台作业工人进行交底。2、混凝土浇筑值班制度每次浇筑混凝土时,现场值班人员不少于二人。其中一人(土建专业技术人员)在浇筑部位值班,实施旁站式管理;另一人在后台(搅拌站和输送泵间)进行协调管理,根据前台反馈信息掌握混凝土供应时间、发车频率,监督坍落度测试、调节以及试块制作等。混凝土浇筑前值班人员在现场对工人进行技术交底,浇筑过程中严格按施工技术交底、操作规程进行施工管理,前后台值班人员均要做好施工统计。4、混凝土的检查制度(1)、浇筑前:钢筋、模板报验通过,含有下一道工序的施工条件,混凝土施工员参加上一道工序检查。 (2)、剪力墙以及梁板混凝土拆模后,全方面检查剪力墙、梁板以及楼梯混凝土的表观质量,分析出现问题的因素,及时将问题的症结反馈给施工队各专业班组,确保混凝土成型后的表观质量。二、施工准备工作1、作好工人特别是振捣手的班前集中交底工作,使工人做到心中有数。在浇筑混凝土前规定砼班组将每面墙、每块梁板混凝土振捣分工到人。2、配合质量检查员及其它分项专业施工员对该施工段钢筋工程、模板工程的施工质量进行验收,发现问题及时及时整治。 3、拟定每次浇筑混凝土的项目部及土建队值班人员及具体分工,每次混凝土浇筑时必须有 1-2 名人员看护模板、钢筋和混凝土质量。 三、混凝土施工(1)混凝土振捣 混凝土随浇随振捣,振捣棒垂直插入混凝土,插入到下层尚未初凝的混凝土中约 50~100mm,以使上下层互相结合;振捣棒操作时要做到快插慢拔。振捣器的插点要均匀排列,排列方式采用行列式和交错式两种,由振捣手灵活掌握。振捣棒插点间距 40cm,避免出现漏振。每层振捣密实后再覆盖新一层混凝土,上下层浇筑间隔时间不得超出 2 小时,上层混凝土在下层混凝土初凝前浇筑。 (2)梁板混凝土浇筑浇筑梁板混凝土前要对墙体上表面凿毛,并清理干净,然后浇筑...
