临侯高速公路在铺筑路面面层前应洒透层油,同时为增加沥青面层的层间结合,在沥青砼之间设粘层沥青,本合同段共洒布透层沥青 435249㎡,粘层沥青 821078㎡,拟采用沥青洒布车和人工洒布机进行施工
1 材料透层油采用中,慢凝液体石油沥青 ALM-1、ALM-2 粘层沥青采用快、中凝液体石油沥青,规格和质量应符合《公路沥青路面施工技术规范》(JTJ032-94)附录 C 表 C
2 准备工作⑴⑵ 施工前认真检查沥青洒布车的油泵系统,输油管道、油量表、保温设备等,并将一定数量沥青装入油罐,在路上先行试洒,拟定喷洒速度及洒油量
每次喷洒前应保持喷油嘴干净,管道畅通,喷油嘴的角度应一致,并与洒油管成 15~25
的夹角,洒油管的高度应适宜,使同一地点接受两个或三个喷油嘴喷洒的沥青,不得出现花白条,在有风的天气条件下不适宜使用三重洒高度
3 气候条件洒布沥青材料的气温不应低于 10℃,风速适度,浓雾或下雨不应施工
4 喷洒湿度:液体石油沥青在正常温度下洒布,如气温较低,浓度较大时可适宜加热
5 沥青用量:按照监理工程师的批示,根据基层的种类,通过试洒拟定透层、粘层所用的沥青品种和用量,并符合《公路沥青路面施工技术规范》(JTJ032-94)附表 D 表 D
6 喷洒的技术规定⑴ 制订喷洒方案,并于喷洒工作开始前 3 天报监理工程师同意

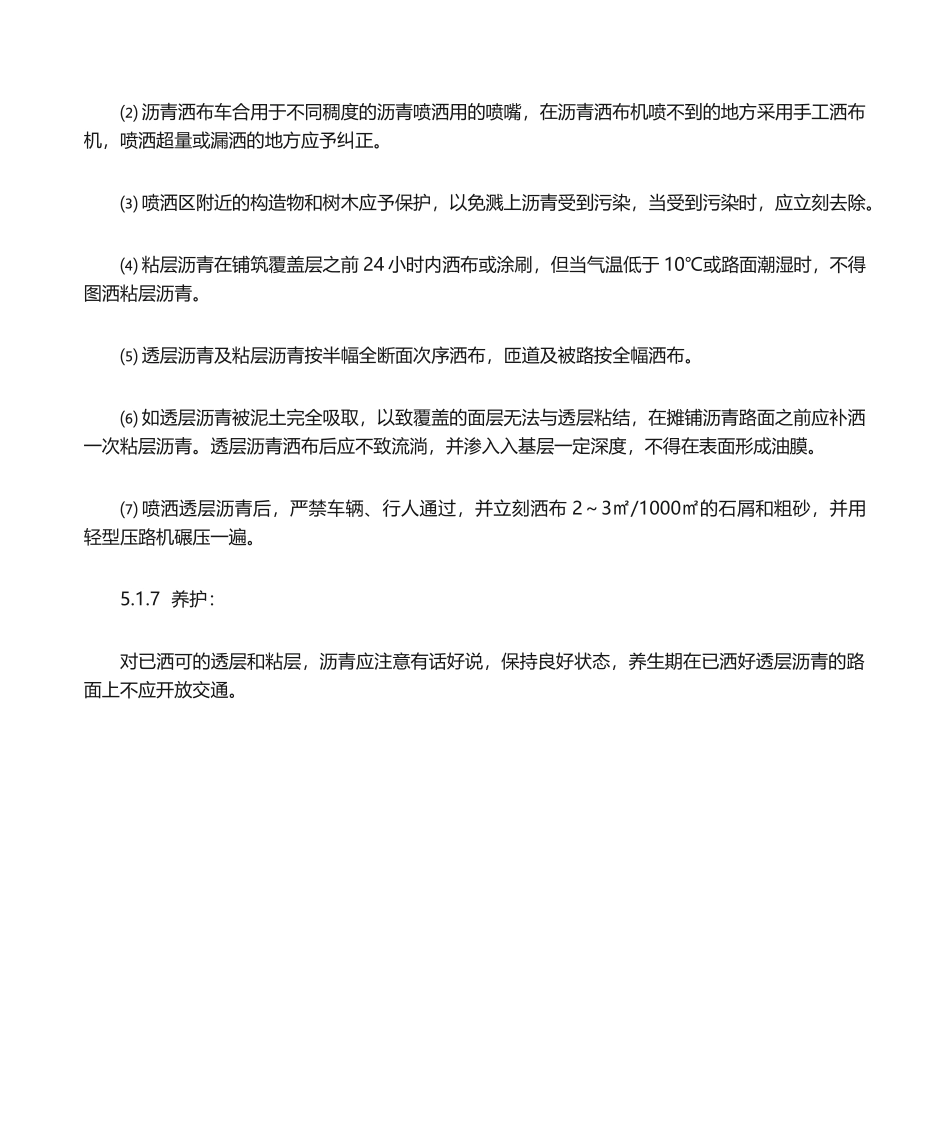

⑵ 沥青洒布车合用于不同稠度的沥青喷洒用的喷嘴,在沥青洒布机喷不到的地方采用手工洒布机,喷洒超量或漏洒的地方应予纠正
⑶ 喷洒区附近的构造物和树木应予保护,以免溅上沥青受到污染,当受到污染时,应立刻去除
⑷ 粘层沥青在铺筑覆盖层之前 24 小时内洒布或涂刷,但当气温低于 10℃或路面潮湿时,不得图洒粘层沥青
⑸ 透层沥青及粘层沥青按半幅全断面次序洒布,匝道及被
