电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

2025年水泥砼路面首件总结VIP免费

2025年水泥砼路面首件总结_第1页
1/5
2025年水泥砼路面首件总结_第2页

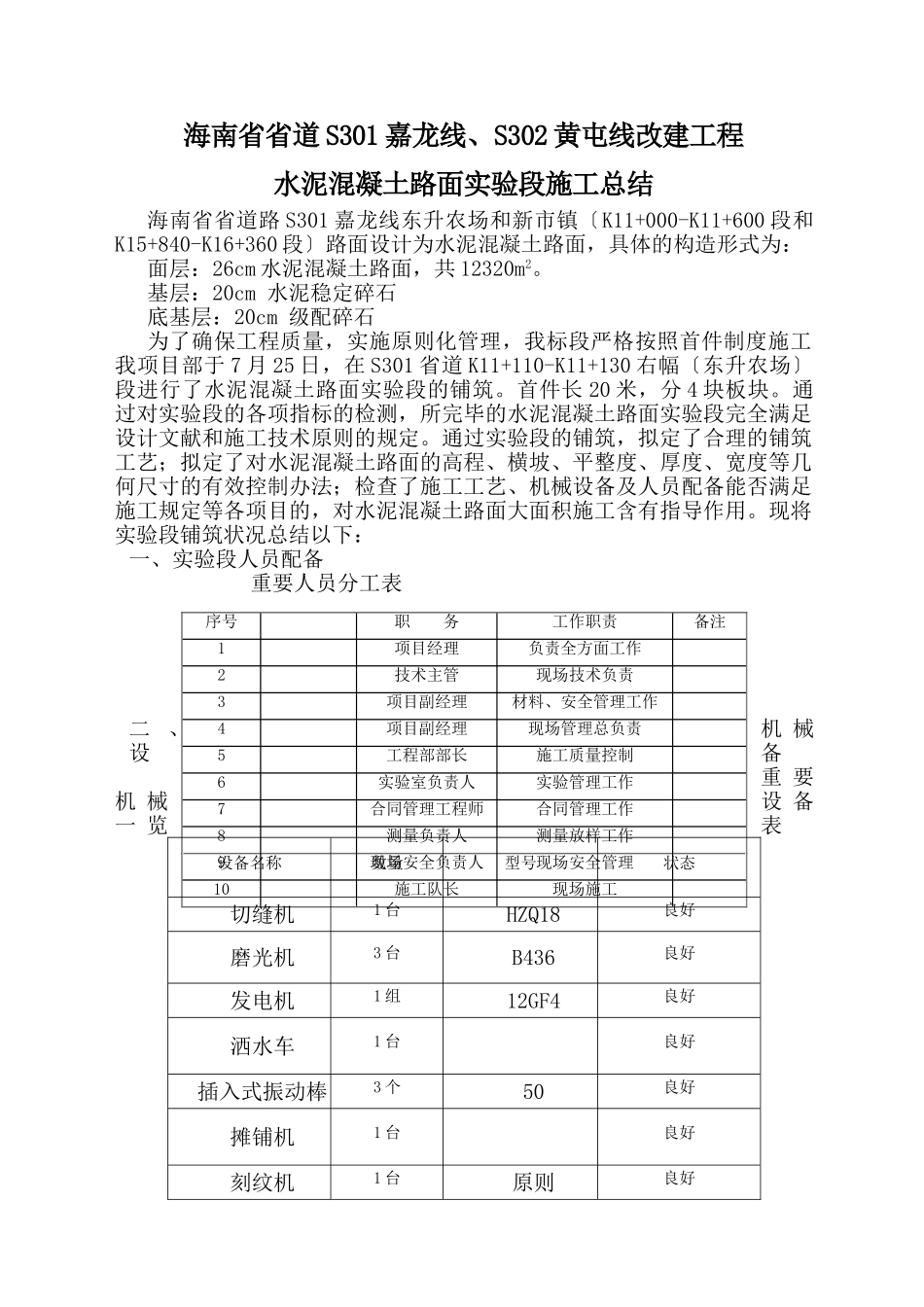

2/5

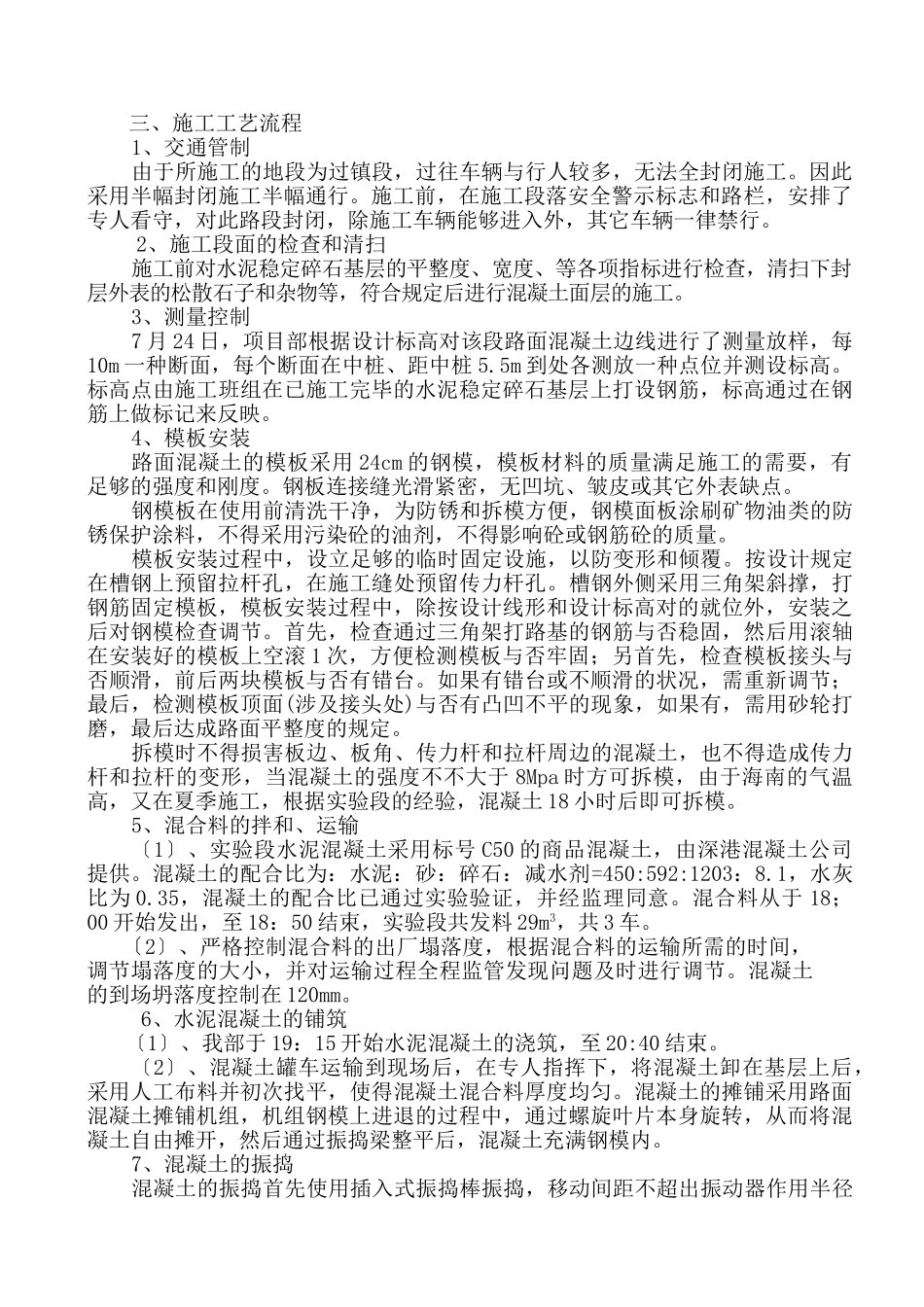

2025年水泥砼路面首件总结_第3页

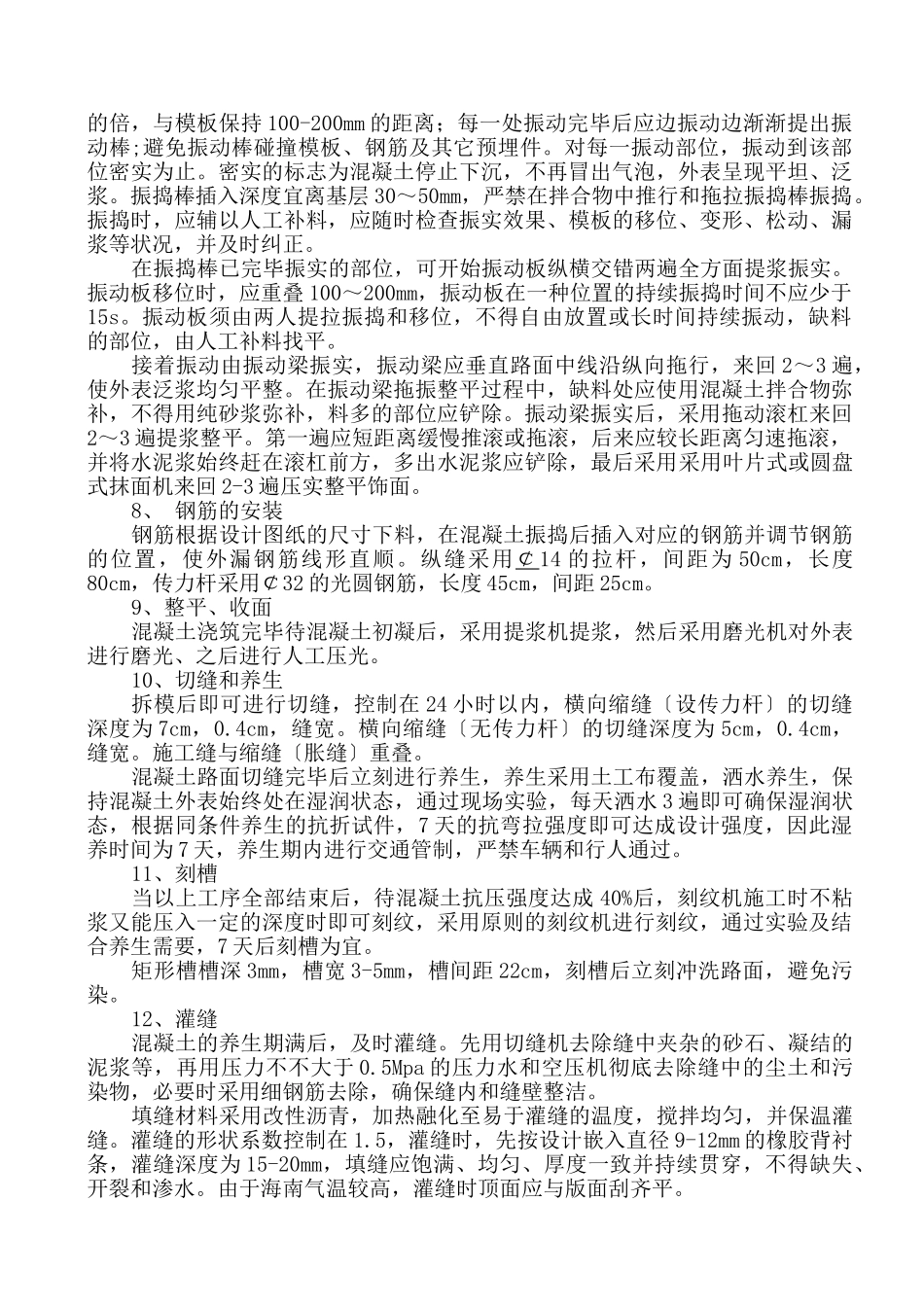

3/5
海南省省道 S301 嘉龙线、S302 黄屯线改建工程水泥混凝土路面实验段施工总结海南省省道路 S301 嘉龙线东升农场和新市镇〔K11+000-K11+600 段和K15+840-K16+360 段〕路面设计为水泥混凝土路面,具体的构造形式为:面层:26cm 水泥混凝土路面,共 12320m2。基层:20cm 水泥稳定碎石底基层:20cm 级配碎石为了确保工程质量,实施原则化管理,我标段严格按照首件制度施工我项目部于 7 月 25 日,在 S301 省道 K11+110-K11+130 右幅〔东升农场〕段进行了水泥混凝土路面实验段的铺筑。首件长 20 米,分 4 块板块。通过对实验段的各项指标的检测,所完毕的水泥混凝土路面实验段完全满足设计文献和施工技术原则的规定。通过实验段的铺筑,拟定了合理的铺筑工艺;拟定了对水泥混凝土路面的高程、横坡、平整度、厚度、宽度等几何尺寸的有效控制办法;检查了施工工艺、机械设备及人员配备能否满足施工规定等各项目的,对水泥混凝土路面大面积施工含有指导作用。现将实验段铺筑状况总结以下:一、实验段人员配备 重要人员分工表 二、机 械设备重 要机 械设 备一 览表设备名称数量型号状态切缝机1 台HZQ18良好磨光机3 台B436良好发电机1 组12GF4良好洒水车1 台良好插入式振动棒3 个50良好摊铺机1 台良好刻纹机1 台原则良好序号职 务工作职责备注1项目经理负责全方面工作2技术主管现场技术负责3项目副经理材料、安全管理工作4项目副经理现场管理总负责5工程部部长施工质量控制6实验室负责人实验管理工作7合同管理工程师合同管理工作8测量负责人测量放样工作9现场安全负责人现场安全管理10施工队长现场施工三、施工工艺流程1、交通管制 由于所施工的地段为过镇段,过往车辆与行人较多,无法全封闭施工。因此采用半幅封闭施工半幅通行。施工前,在施工段落安全警示标志和路栏,安排了专人看守,对此路段封闭,除施工车辆能够进入外,其它车辆一律禁行。2、施工段面的检查和清扫施工前对水泥稳定碎石基层的平整度、宽度、等各项指标进行检查,清扫下封层外表的松散石子和杂物等,符合规定后进行混凝土面层的施工。3、测量控制7 月 24 日,项目部根据设计标高对该段路面混凝土边线进行了测量放样,每10m 一种断面,每个断面在中桩、距中桩 5.5m 到处各测放一种点位并测设标高。标高点由施工班组在已施工完毕的水泥稳定碎石基层上打设钢筋,标高通过在钢筋上做标记来反映。4、模板安装路面混凝土的模板采用 24cm 的钢...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

2025年水泥砼路面首件总结

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
