墙面抹灰甩浆施工技术交底工程名称碧桂园·S6 江南世家施工单位广东龙越建筑工程有限公司交底部位内外墙面工序名称墙面抹灰甩浆交底提纲:施工工艺及质量原则交底内容:一、重要机具及材料1、机具:甩浆拍子、电动搅拌机、养护用喷雾器、平锹、塑料水管、喷水壶、水桶、扫帚、锤子、钎子等工具;2、材料:聚乙烯醇建筑胶水、普通硅酸盐水泥
二、 施工范畴 加气混凝土墙体、烟道外露部分、需要粉刷的剪力墙柱、梁均需要甩浆,梁下无砌体的梁周边和顶棚不得喷浆并且做好防污染的保护方法
三、 施工工艺流程 对抹灰基层进行清理→对基层进行湿润→按一定比例配制浆料→将配制好的浆料进行搅拌→对基层进行拍浆→进行养护
四、施工工艺要点 1、墙面抹灰基层一定要验收清理干净,对于砼表面必须冲洗干净,当墙体为加气混凝土轻质砌块时,需浆表面粉尘清理干净,否则浆无法吸附至表面
2、拍浆前半小时需在墙面均匀喷水,使砌块含水深度在 8~10mm,砼表面基本无明水,呈湿润状
3、浆料制作:1 :1 水泥砂浆中加 801 或 901 建筑胶水 8%配制成浆料,或采用专用界面剂,材料配比完毕,先用铲预拌均匀,再用机械充足搅拌均匀,搅拌完毕浆料成稠状 4、拍浆拍子:可用 15mm*15mm*1mm 的钢丝网做成 200mm*300mm 的网拍,钢丝网折叠 6~8 层,固定在 PVC 管上(或者其它轻质有一定柔性和强度的材料)

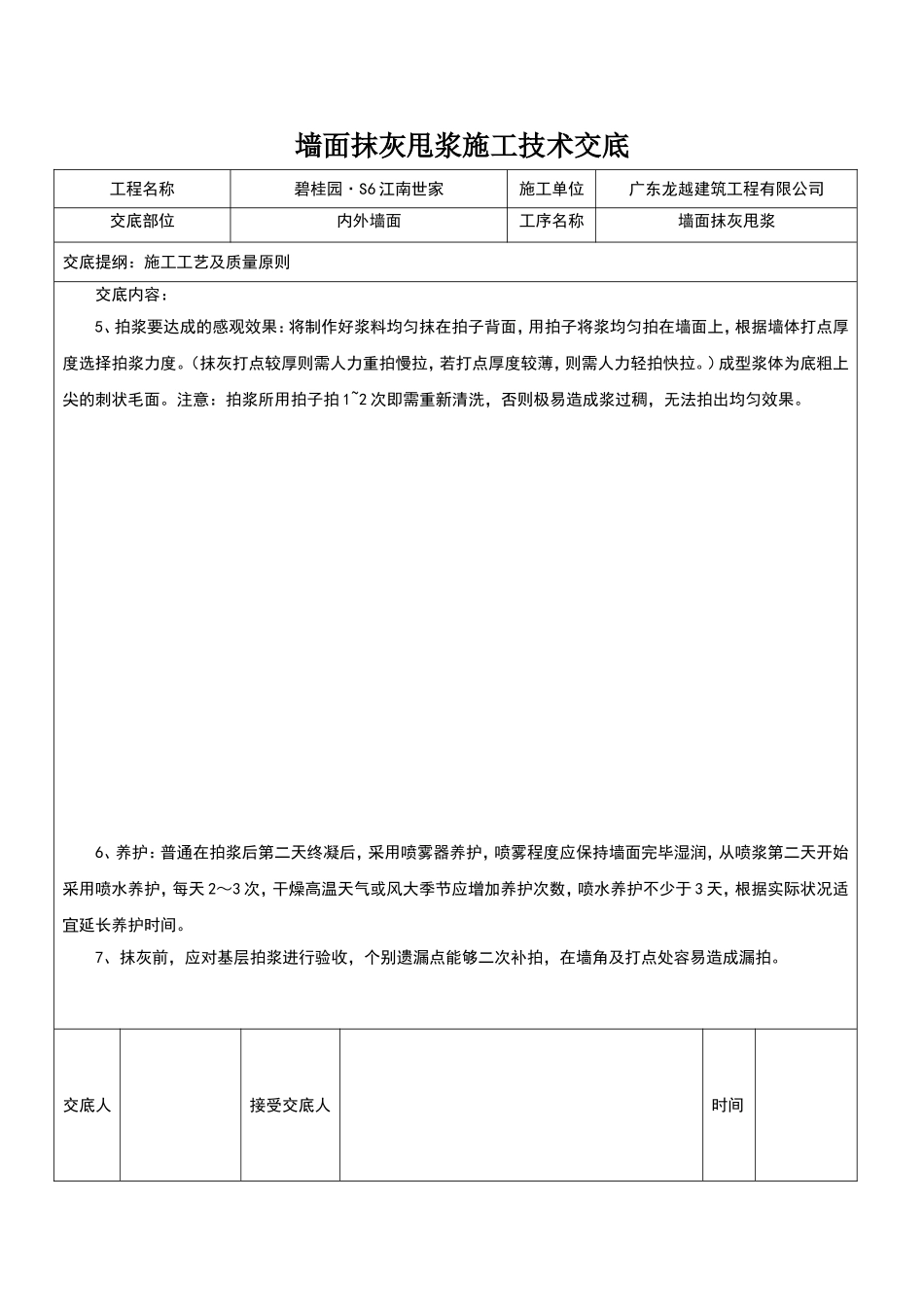

交底人接受交底人时间墙面抹灰甩浆施工技术交底工程名称碧桂园·S6 江南世家施工单位广东龙越建筑工程有限公司交底部位内外墙面工序名称墙面抹灰甩浆交底提纲:施工工艺及质量原则交底内容:5、拍浆要达成的感观效果:将制作好浆料均匀抹在拍子背面,用拍子将浆均匀拍在墙面上,根据墙体打点厚度选择拍浆力度
(抹灰打点较厚则需人力重拍慢拉,若打点厚度较薄,则需人力轻拍快拉
)成型浆体为底粗上尖的刺状毛面

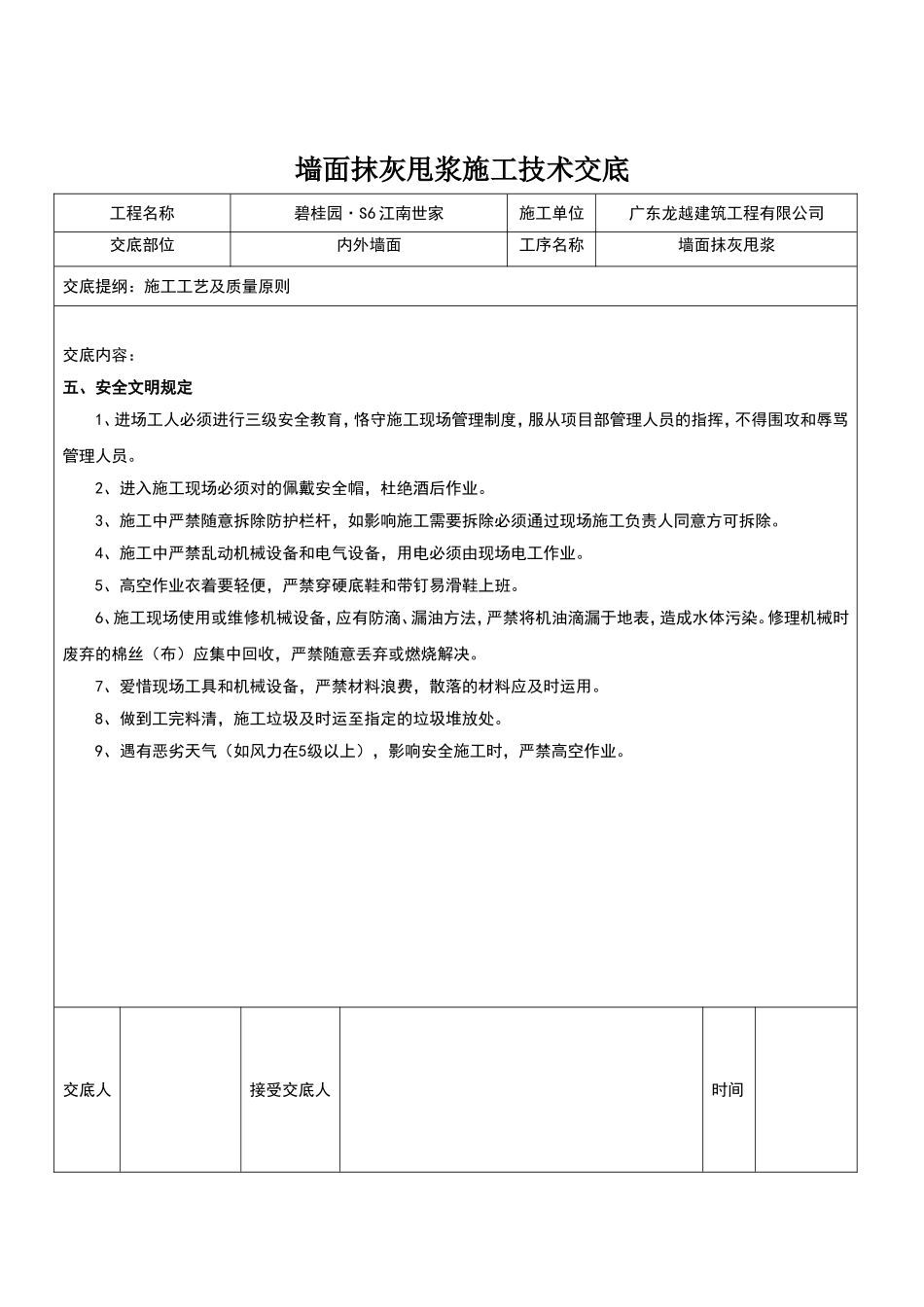

注意:拍浆所用拍子拍
