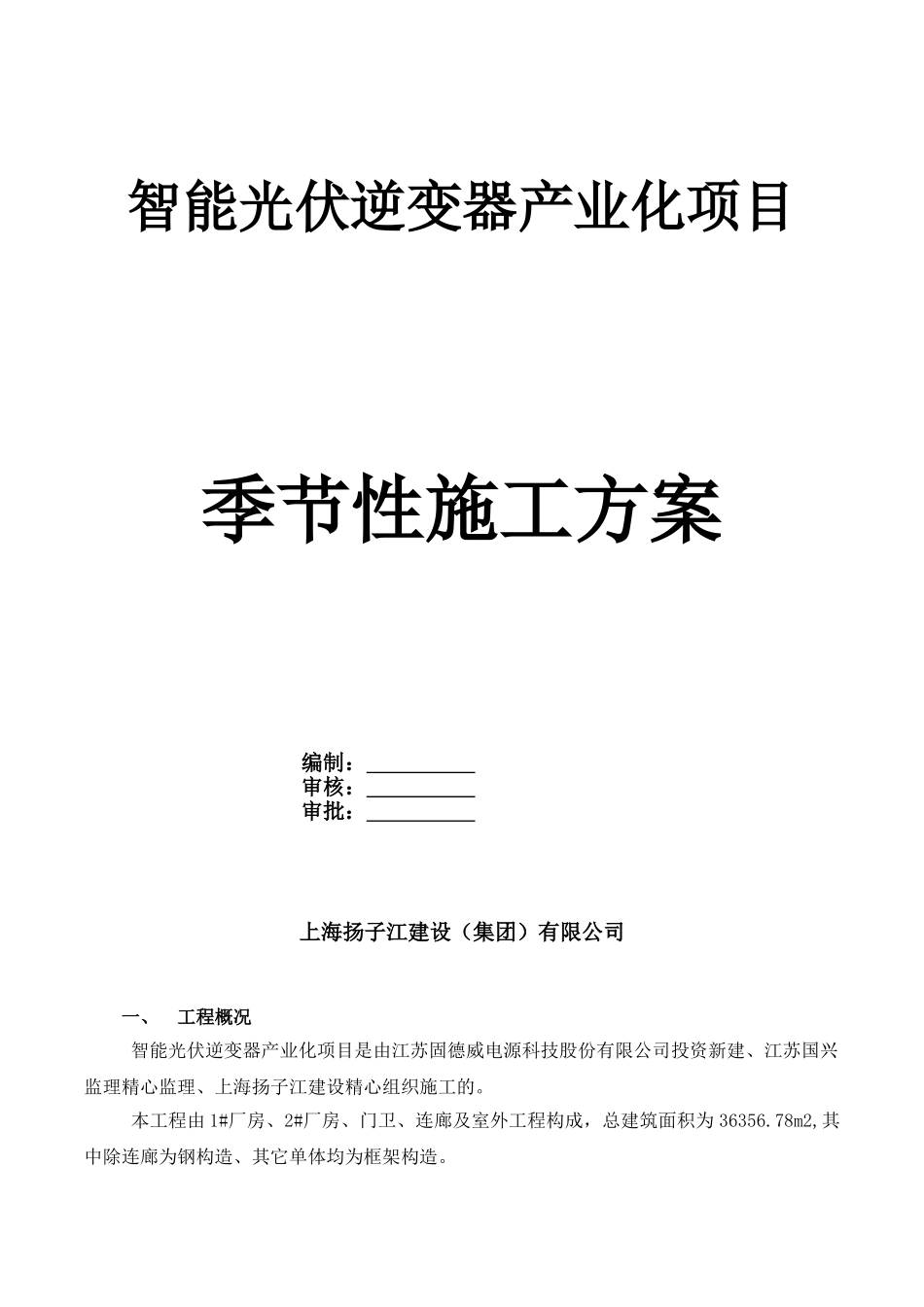

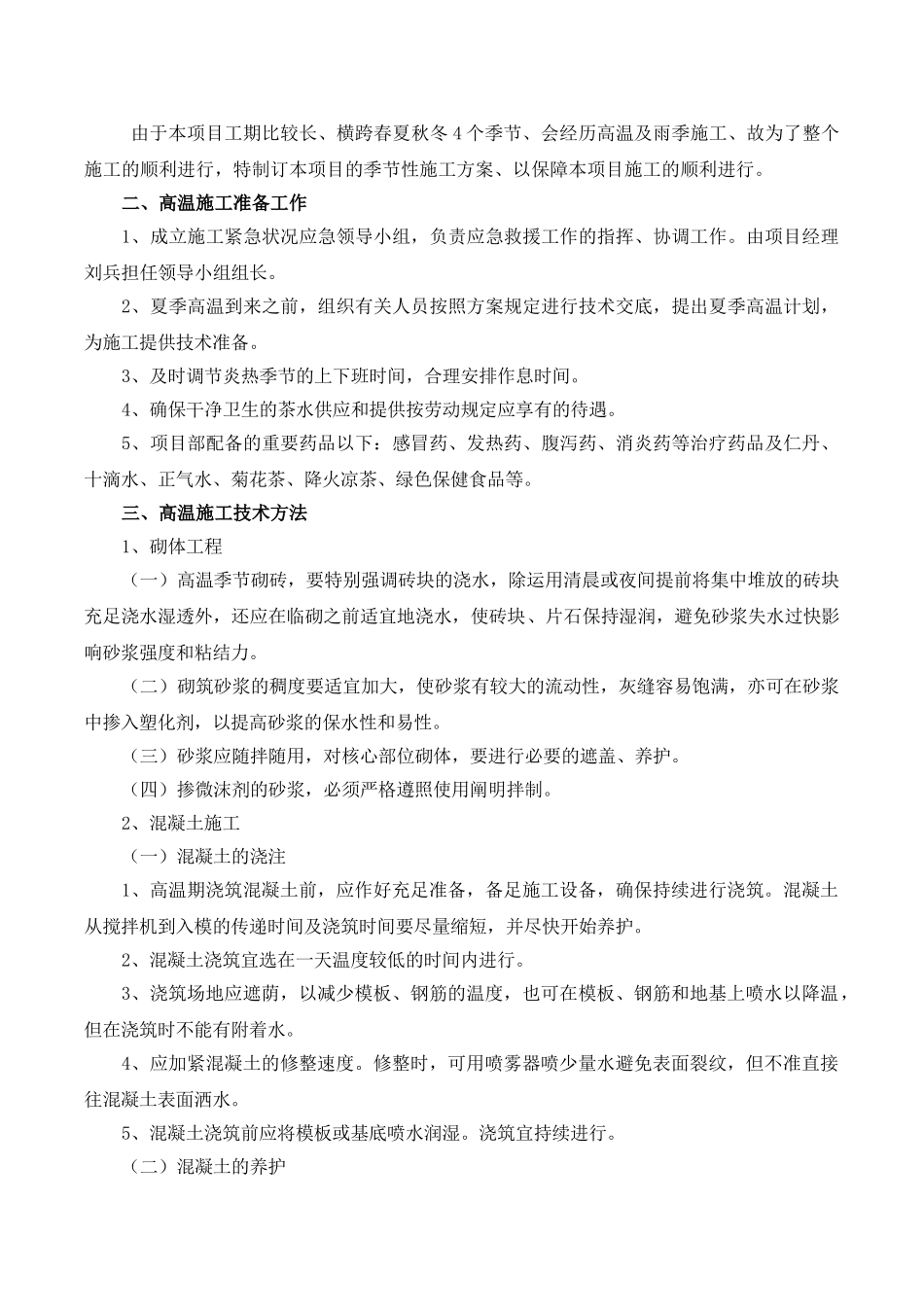

智能光伏逆变器产业化项目季节性施工方案编制: 审核: 审批: 上海扬子江建设(集团)有限公司一、工程概况 智能光伏逆变器产业化项目是由江苏固德威电源科技股份有限公司投资新建、江苏国兴监理精心监理、上海扬子江建设精心组织施工的。 本工程由 1#厂房、2#厂房、门卫、连廊及室外工程构成,总建筑面积为 36356.78m2,其中除连廊为钢构造、其它单体均为框架构造。 由于本项目工期比较长、横跨春夏秋冬 4 个季节、会经历高温及雨季施工、故为了整个施工的顺利进行,特制订本项目的季节性施工方案、以保障本项目施工的顺利进行。二、高温施工准备工作1、成立施工紧急状况应急领导小组,负责应急救援工作的指挥、协调工作。由项目经理刘兵担任领导小组组长。2、夏季高温到来之前,组织有关人员按照方案规定进行技术交底,提出夏季高温计划,为施工提供技术准备。3、及时调节炎热季节的上下班时间,合理安排作息时间。4、确保干净卫生的茶水供应和提供按劳动规定应享有的待遇。5、项目部配备的重要药品以下:感冒药、发热药、腹泻药、消炎药等治疗药品及仁丹、十滴水、正气水、菊花茶、降火凉茶、绿色保健食品等。三、高温施工技术方法1、砌体工程(一)高温季节砌砖,要特别强调砖块的浇水,除运用清晨或夜间提前将集中堆放的砖块充足浇水湿透外,还应在临砌之前适宜地浇水,使砖块、片石保持湿润,避免砂浆失水过快影响砂浆强度和粘结力。(二)砌筑砂浆的稠度要适宜加大,使砂浆有较大的流动性,灰缝容易饱满,亦可在砂浆中掺入塑化剂,以提高砂浆的保水性和易性。(三)砂浆应随拌随用,对核心部位砌体,要进行必要的遮盖、养护。(四)掺微沫剂的砂浆,必须严格遵照使用阐明拌制。2、混凝土施工(一)混凝土的浇注1、高温期浇筑混凝土前,应作好充足准备,备足施工设备,确保持续进行浇筑。混凝土从搅拌机到入模的传递时间及浇筑时间要尽量缩短,并尽快开始养护。2、混凝土浇筑宜选在一天温度较低的时间内进行。3、浇筑场地应遮荫,以减少模板、钢筋的温度,也可在模板、钢筋和地基上喷水以降温,但在浇筑时不能有附着水。4、应加紧混凝土的修整速度。修整时,可用喷雾器喷少量水避免表面裂纹,但不准直接往混凝土表面洒水。5、混凝土浇筑前应将模板或基底喷水润湿。浇筑宜持续进行。(二)混凝土的养护1、施工现场应根据各自的水源及交通状况制订保湿养护用水的具体方法。2、混凝土浇筑完后,表面应立刻覆盖清洁的塑料膜,初凝后撤...
