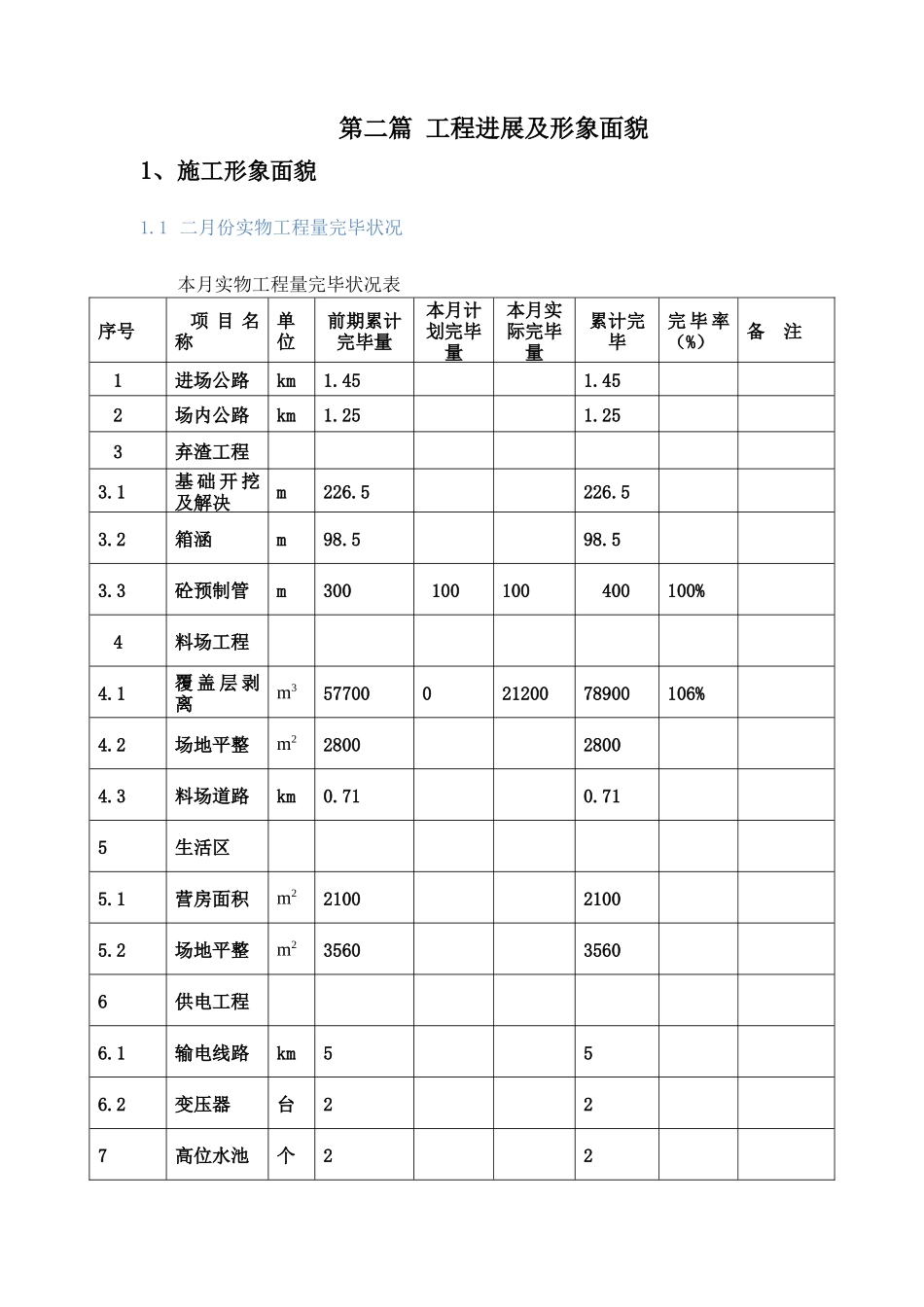

贵州省安顺市镇宁县白沙水库项目工程监理月报四川瑞泰工程项目管理有限公司白沙水库工程监理部 二○一八年二月二十八日贵州省安顺市镇宁县白沙水库项目二月份工程监理月报 同意:帅云杰校核: 帅云杰编写:黄伟四川瑞泰工程项目管理有限公司白沙水库工程监理部二○一八年二月二十八日第一篇 大事记(01 月 01 日~01 月 31 日)1.2 月 5 日导流洞贯穿;2.2 月 8 日市水务局领导到工地现场慰问白沙水库项目各参建方并召开现场协调会;第二篇 工程进展及形象面貌1、施工形象面貌1.1 二月份实物工程量完毕状况本月实物工程量完毕状况表序号项 目 名称单位前期累计完毕量本月计划完毕量本月实际完毕量累计完毕完 毕 率(%)备 注1进场公路km1.451.452场内公路km1.251.253弃渣工程3.1基 础 开 挖及解决m226.5226.53.2箱涵m98.598.53.3砼预制管m300 100100400100%4料场工程4.1覆 盖 层 剥离m35770002120078900106%4.2场地平整m2280028004.3料场道路km0.710.715生活区5.1营房面积m2210021005.2场地平整m2356035606供电工程6.1输电线路km556.2变压器台227高位水池个228导 流 洞 工程8.1土 石 方 开挖m34910049100进出口明洞段开挖(边坡)8.2洞身开挖m215.5111111326.5100%9大 坝 土 石方开挖m389758500006354289758127%1.2 一月份工程形象面貌本工程已完毕进场公路 1.45km, 场内公路工程 1.25km。弃渣场工程(完毕基础解决 496.5m,箱涵钢筋砼完毕 98.5m,完毕 Ø1000 涵管埋设 400m)。料场覆盖层剥离(完毕 78900m³)及场地平整(完毕 2800㎡),临时道路完毕0.71km。生活营区建设(营房面积完毕 2100㎡ )及场地平整(完毕 3560㎡ )。 临时施工用电线路及变压器(完毕输电线路 5km,完毕 630KVA 变压器一台, 400KVA 变 压 器 一 台 。 施 工 用 高 位 水 池 ( 完 毕 两 个 : 一 种 82m³ 、 一 种15m³)。(1)截止现在工程进展以下:导流洞工程:进口土石方明挖 27000 m³ ,出口土石挖明挖 22100 m³,洞身开挖已全部完毕(326.5m)。并完毕临时支护工作,垫层砼全部浇完,正在进行隧洞砼浇准备工作,完毕形象进度:65%。(2)大坝开挖:左坝肩开挖 85100 m³,右坝肩开挖 68200 m³,坝基开挖开进行中。完毕形象进度 75%。(3)料场开采:覆盖层剥离开挖 78900 m³ ,完毕形象进度 20%。(4)渣场工程:箱涵施工完毕 98.5m,完毕 Ø1000 ...
