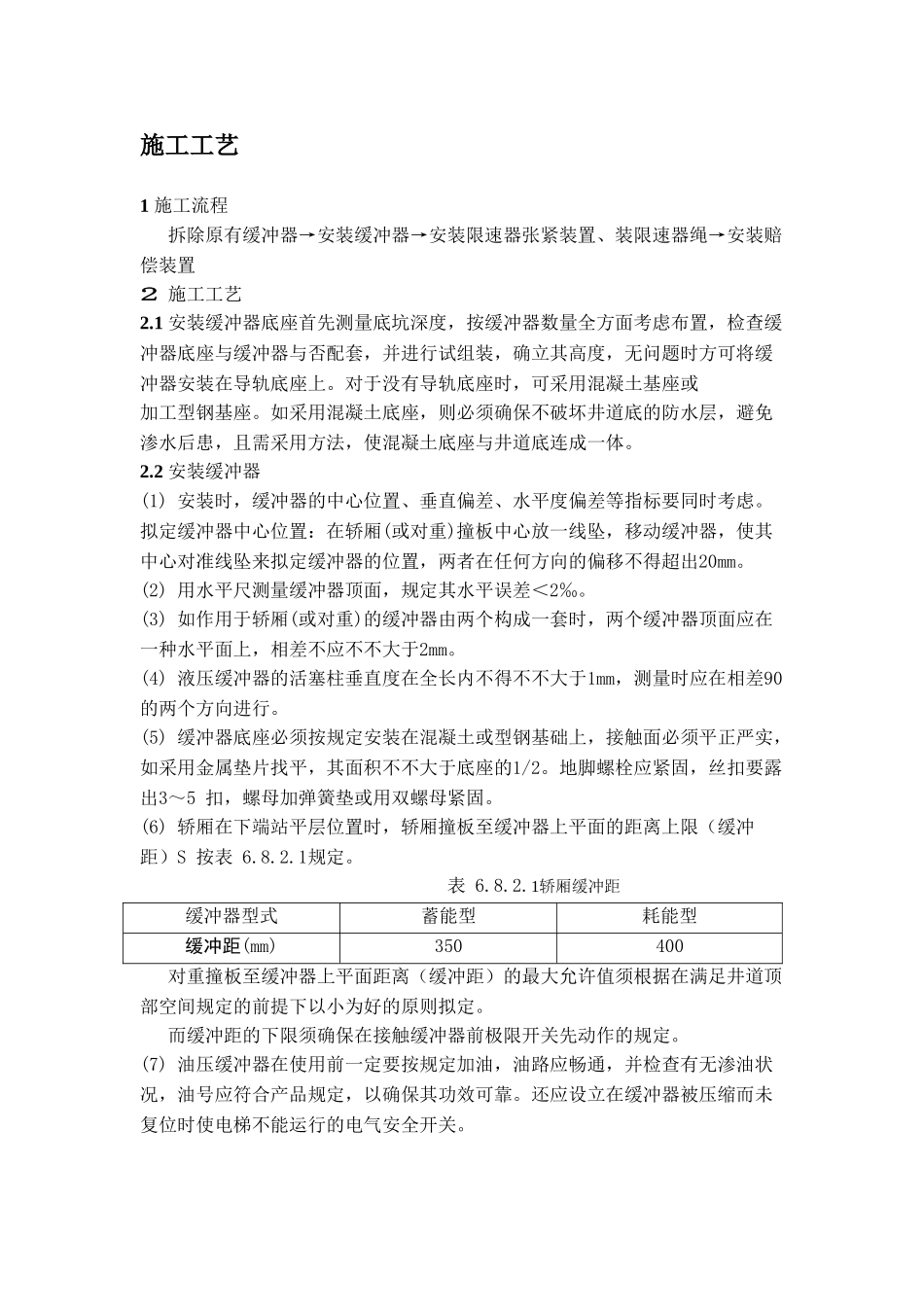

施工工艺 1 施工流程拆除原有缓冲器→安装缓冲器→安装限速器张紧装置、装限速器绳→安装赔偿装置2 施工工艺2.1 安装缓冲器底座首先测量底坑深度,按缓冲器数量全方面考虑布置,检查缓冲器底座与缓冲器与否配套,并进行试组装,确立其高度,无问题时方可将缓冲器安装在导轨底座上。对于没有导轨底座时,可采用混凝土基座或加工型钢基座。如采用混凝土底座,则必须确保不破坏井道底的防水层,避免渗水后患,且需采用方法,使混凝土底座与井道底连成一体。2.2 安装缓冲器(1) 安装时,缓冲器的中心位置、垂直偏差、水平度偏差等指标要同时考虑。拟定缓冲器中心位置:在轿厢(或对重)撞板中心放一线坠,移动缓冲器,使其中心对准线坠来拟定缓冲器的位置,两者在任何方向的偏移不得超出20mm。(2) 用水平尺测量缓冲器顶面,规定其水平误差<2‰。(3) 如作用于轿厢(或对重)的缓冲器由两个构成一套时,两个缓冲器顶面应在一种水平面上,相差不应不不大于2mm。(4) 液压缓冲器的活塞柱垂直度在全长内不得不不大于1mm,测量时应在相差90的两个方向进行。(5) 缓冲器底座必须按规定安装在混凝土或型钢基础上,接触面必须平正严实,如采用金属垫片找平,其面积不不大于底座的1/2。地脚螺栓应紧固,丝扣要露出3~5 扣,螺母加弹簧垫或用双螺母紧固。(6) 轿厢在下端站平层位置时,轿厢撞板至缓冲器上平面的距离上限(缓冲距)S 按表 6.8.2.1规定。表 6.8.2.1轿厢缓冲距缓冲器型式蓄能型耗能型缓冲距(mm)350400对重撞板至缓冲器上平面距离(缓冲距)的最大允许值须根据在满足井道顶部空间规定的前提下以小为好的原则拟定。而缓冲距的下限须确保在接触缓冲器前极限开关先动作的规定。(7) 油压缓冲器在使用前一定要按规定加油,油路应畅通,并检查有无渗油状况,油号应符合产品规定,以确保其功效可靠。还应设立在缓冲器被压缩而未复位时使电梯不能运行的电气安全开关。
