预制阳台吊装施工工艺一、构件吊装方式吊装构件吊装时现场工程师需在楼上旁站监督
安全员每日排班巡逻,巡逻内容为吊点验收、吊钩吊梁悬挂检查(试吊 30s)
构件起吊时,首先由信号工读出构件总重,上报至塔司,复核塔吊吊钩此处吊运重量与否满足实际需求,复核满足规定后,方可进行起吊
起吊后劳务队伍挂钩工人需对构件吊点进行检查,起吊 0
5m 后停滞一段时间,从而确保构件吊装时吊点、吊具、吊索的安全

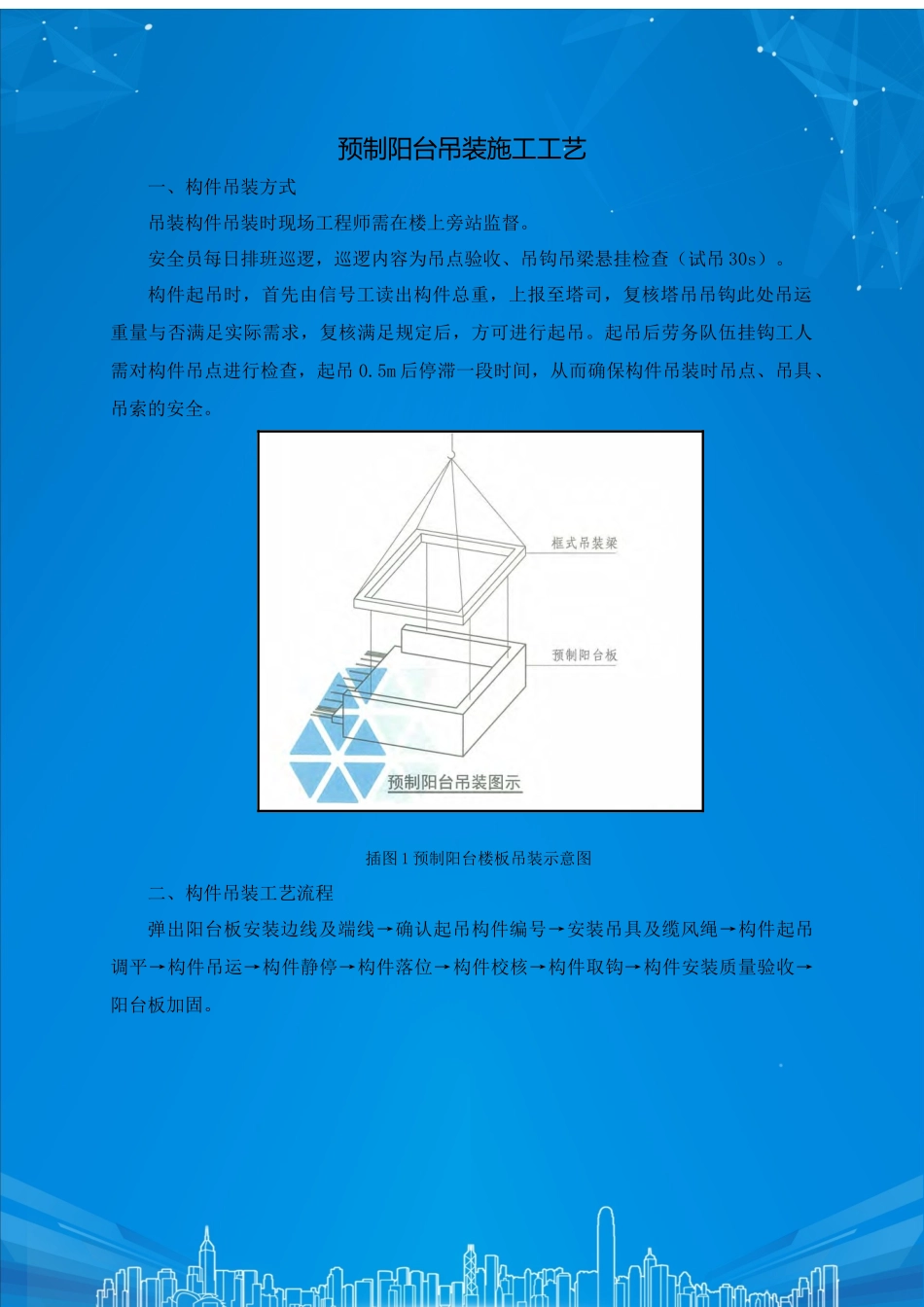

插图 1 预制阳台楼板吊装示意图二、构件吊装工艺流程弹出阳台板安装边线及端线→确认起吊构件编号→安装吊具及缆风绳→构件起吊调平→构件吊运→构件静停→构件落位→构件校核→构件取钩→构件安装质量验收→阳台板加固

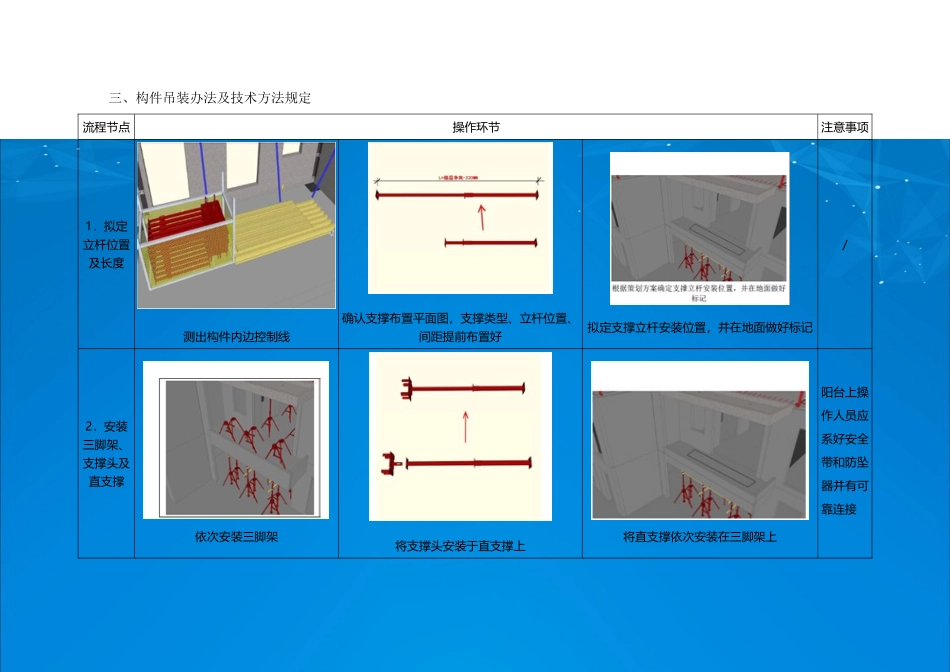

三、构件吊装办法及技术方法规定流程节点操作环节注意事项1.拟定立杆位置及长度测出构件内边控制线确认支撑布置平面图,支撑类型、立杆位置、间距提前布置好拟定支撑立杆安装位置,并在地面做好标记/2.安装三脚架、支撑头及直支撑依次安装三脚架将支撑头安装于直支撑上将直支撑依次安装在三脚架上阳台上操作人员应系好安全带和防坠器并有可靠连接流程节点操作环节注意事项3.安装工字木用安装工具将工字木安装于支撑头内///4
立杆标高抄平用 1m 标高线引测至立杆上用卷尺或标杆测量工字木底距标高线的距离通过调节手柄调节立杆高度阳台标高引测时应注意阳台下沉高度流程节点操作环节注意事项5
安装水平杆及连系杆用普通钢管通过扣件将直支撑连成一体将阳台板直支撑与室内直支撑通过钢管扣件相连,每个阳台板不少于两根连杆/阳台板水平连系杆应与叠合楼板支撑有效连接6
弹出阳台板安装边线及端线在外墙板顶面或叠合楼板上弹出阳台板安装边线在外墙板顶面弹出阳台板安装端线//流程节点操作环节注意事项7
确认构件起吊编号转运至指定地方根据吊装次序图拟定吊装编号由指挥人员统一协调,挂钩人员找到对应编号的构件///8
安装吊具及缆风绳根据构件大
