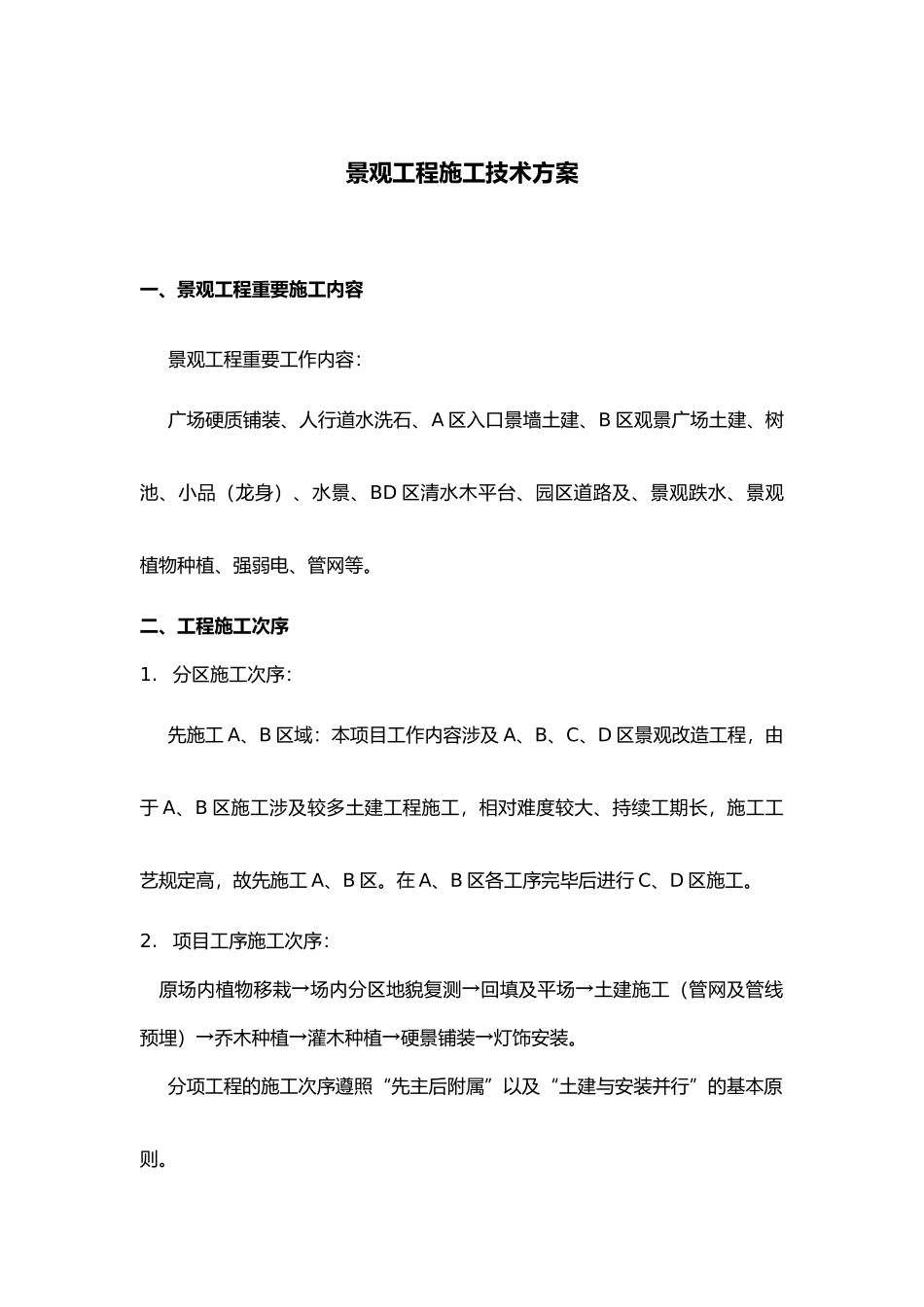

景观工程施工技术方案一、景观工程重要施工内容景观工程重要工作内容:广场硬质铺装、人行道水洗石、A 区入口景墙土建、B 区观景广场土建、树池、小品(龙身)、水景、BD 区清水木平台、园区道路及、景观跌水、景观植物种植、强弱电、管网等
二、工程施工次序1
分区施工次序:先施工 A、B 区域:本项目工作内容涉及 A、B、C、D 区景观改造工程,由于 A、B 区施工涉及较多土建工程施工,相对难度较大、持续工期长,施工工艺规定高,故先施工 A、B 区
在 A、B 区各工序完毕后进行 C、D 区施工
项目工序施工次序: 原场内植物移栽→场内分区地貌复测→回填及平场→土建施工(管网及管线预埋)→乔木种植→灌木种植→硬景铺装→灯饰安装
分项工程的施工次序遵照“先主后附属”以及“土建与安装并行”的基本原则

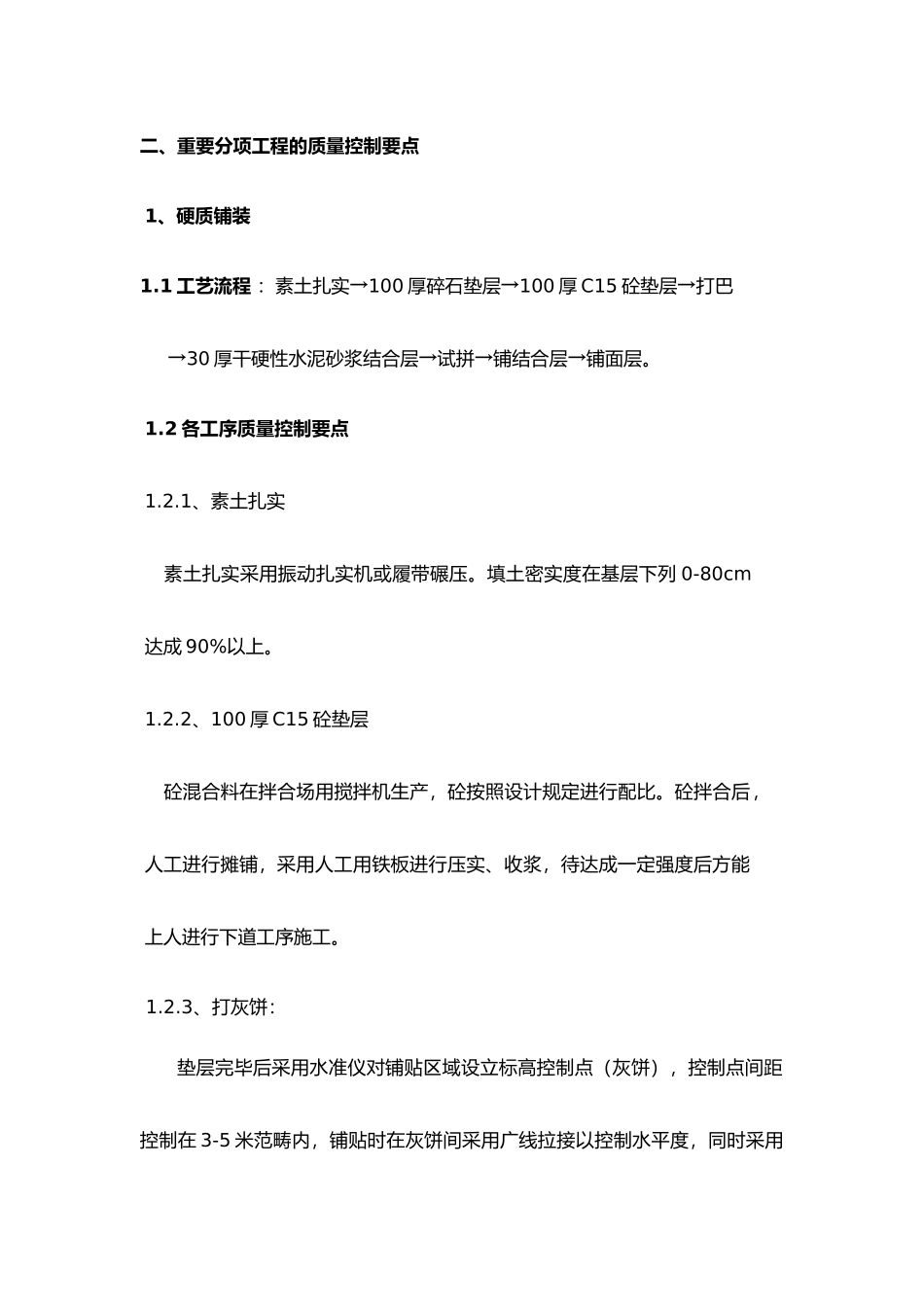

二、重要分项工程的质量控制要点1、硬质铺装1
1 工艺流程 :素土扎实→100 厚碎石垫层→100 厚 C15 砼垫层→打巴→30 厚干硬性水泥砂浆结合层→试拼→铺结合层→铺面层
2 各工序质量控制要点1
1、素土扎实 素土扎实采用振动扎实机或履带碾压
填土密实度在基层下列 0-80cm达成 90%以上
2、100 厚 C15 砼垫层 砼混合料在拌合场用搅拌机生产,砼按照设计规定进行配比
砼拌合后,人工进行摊铺,采用人工用铁板进行压实、收浆,待达成一定强度后方能上人进行下道工序施工

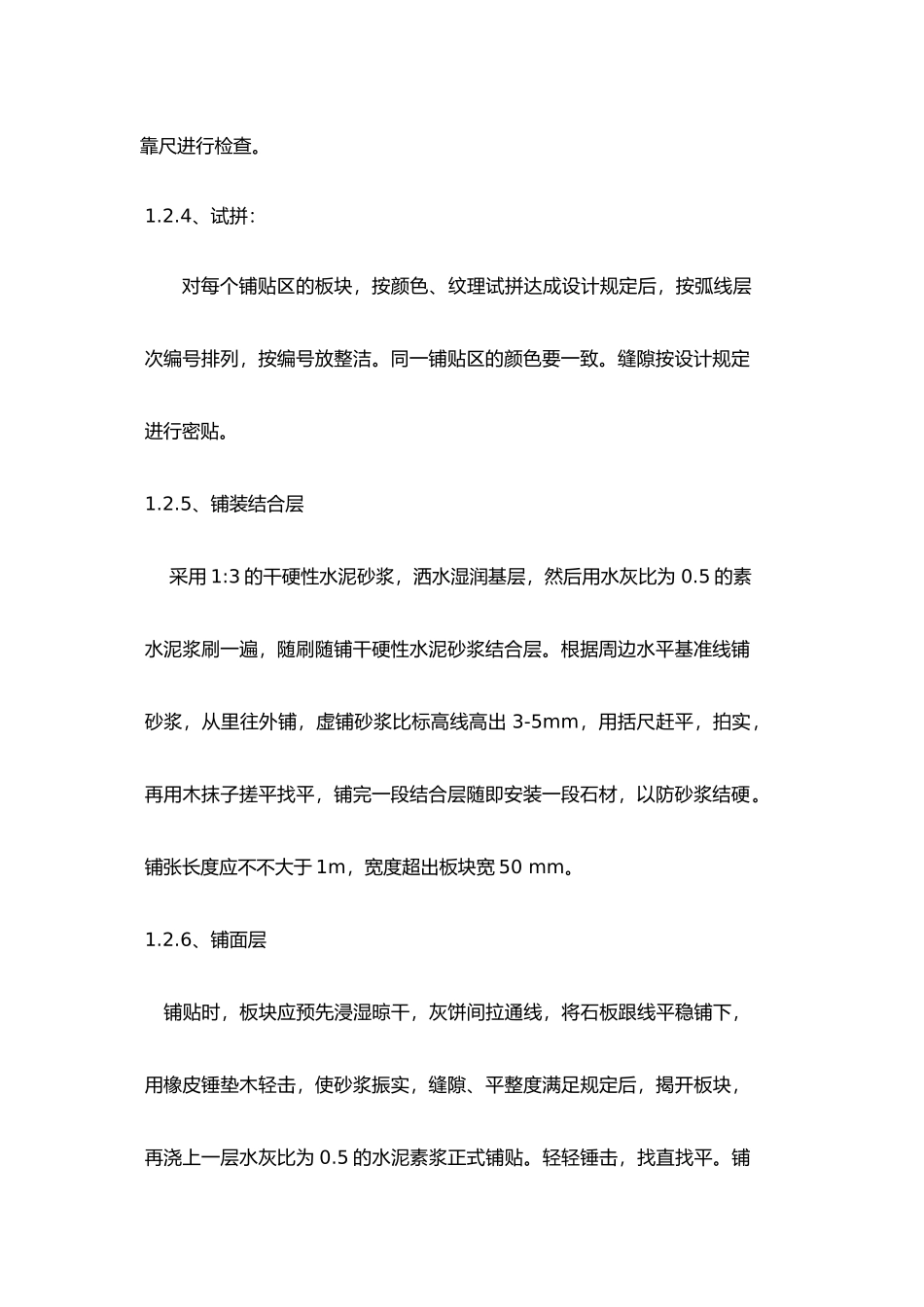

3、打灰饼:垫层完毕后采用水准仪对铺贴区域设立标高控制点(灰饼),控制点间距控制在 3-5 米范畴内,铺贴时在灰饼间采用广线拉接以控制水平度,同时采用靠尺进行检查
4、试拼:对每个铺贴区的板块,按颜色、纹理试拼达成设计规定后,按弧线层次编号排列,按编号放整洁
同一铺贴区的颜色要一致
缝隙按设计规定进行密贴
5、铺装结合层 采用 1:3 的干硬性水泥砂浆,洒水湿润基
