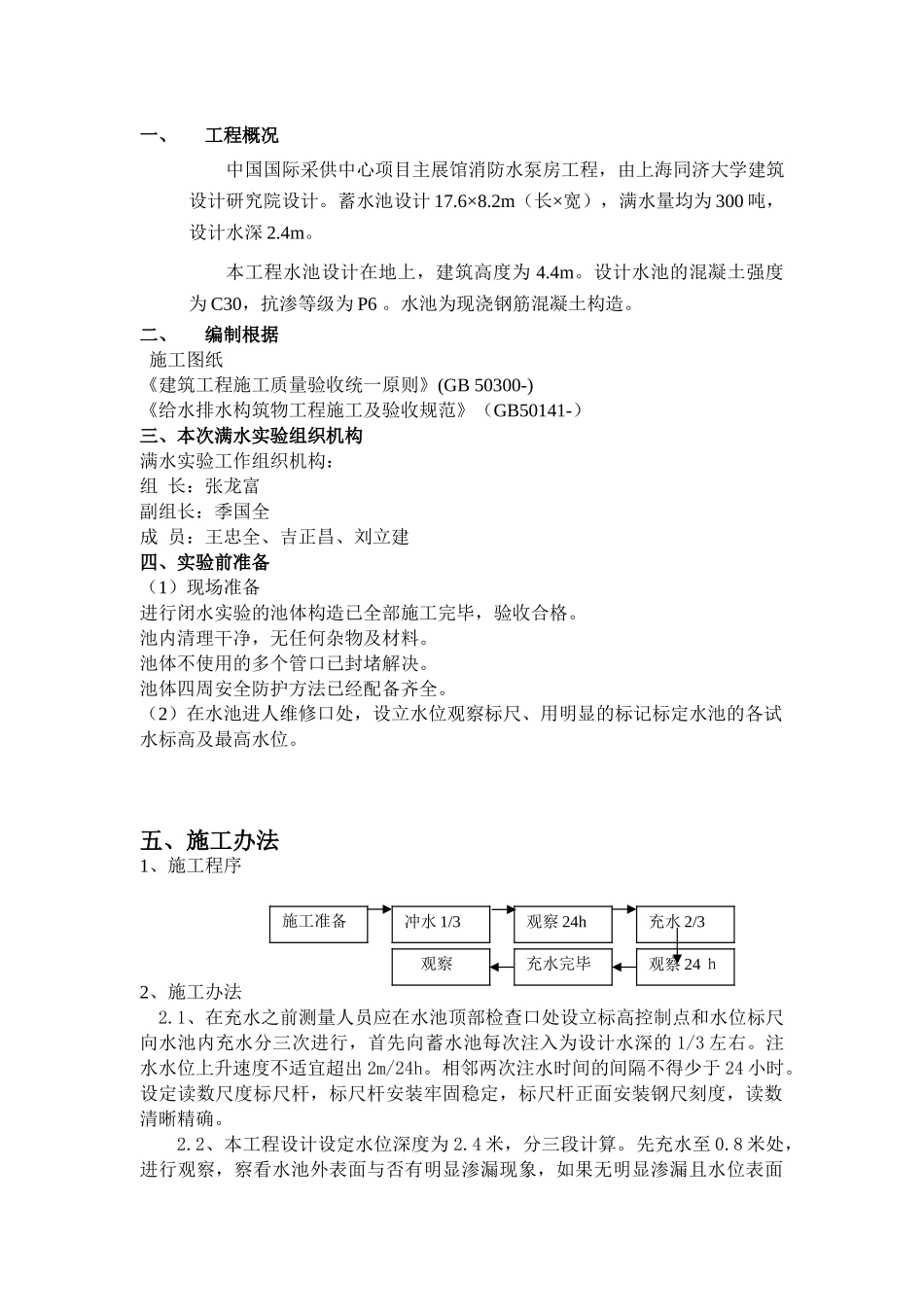

中国国际采购中心主站展馆消防水泵房工程满水试验施工方案上海宝钢工程建设总公司-11-15满水实验施工方案一、工程概况中国国际采供中心项目主展馆消防水泵房工程,由上海同济大学建筑设计研究院设计
蓄水池设计 17
2m(长×宽),满水量均为 300 吨,设计水深 2
本工程水池设计在地上,建筑高度为 4
设计水池的混凝土强度为 C30,抗渗等级为 P6
水池为现浇钢筋混凝土构造
二、编制根据施工图纸《建筑工程施工质量验收统一原则》(GB 50300-)《给水排水构筑物工程施工及验收规范》(GB50141-)三、本次满水实验组织机构满水实验工作组织机构:组 长:张龙富副组长:季国全成 员:王忠全、吉正昌、刘立建四、实验前准备(1)现场准备进行闭水实验的池体构造已全部施工完毕,验收合格
池内清理干净,无任何杂物及材料
池体不使用的多个管口已封堵解决
池体四周安全防护方法已经配备齐全
(2)在水池进人维修口处,设立水位观察标尺、用明显的标记标定水池的各试水标高及最高水位
五、施工办法1、施工程序2、施工办法2
1、在充水之前测量人员应在水池顶部检查口处设立标高控制点和水位标尺向水池内充水分三次进行,首先向蓄水池每次注入为设计水深的 1/3 左右
注水水位上升速度不适宜超出 2m/24h
相邻两次注水时间的间隔不得少于 24 小时
设定读数尺度标尺杆,标尺杆安装牢固稳定,标尺杆正面安装钢尺刻度,读数清晰精确
2、本工程设计设定水位深度为 2
4 米,分三段计算
先充水至 0
8 米处,进行观察,察看水池外表面与否有明显渗漏现象,如果无明显渗漏且水位表面施工准备冲水 1/3观察 24h充水 2/3观察 24 h充水完毕观察无水波,统计水位初值;在统计初值 24 小时后,观察统计第二次水位数值
计算渗漏数值与否超标
然后继续充水至 1
6 米处,按第一次的办法测读
