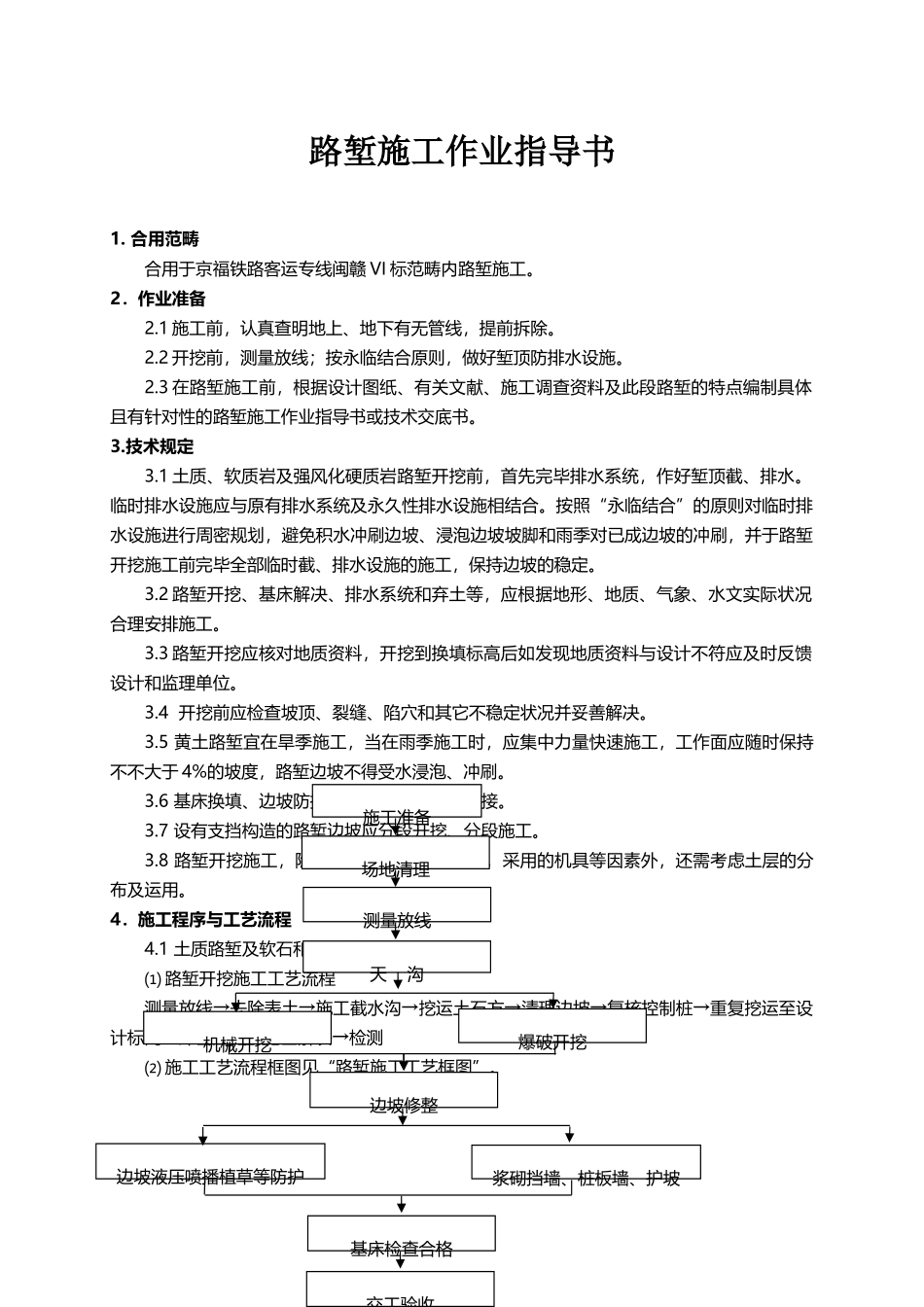

路堑施工作业指导书1
合用范畴合用于京福铁路客运专线闽赣 VI 标范畴内路堑施工
2.作业准备2
1 施工前,认真查明地上、地下有无管线,提前拆除
2 开挖前,测量放线;按永临结合原则,做好堑顶防排水设施
3 在路堑施工前,根据设计图纸、有关文献、施工调查资料及此段路堑的特点编制具体且有针对性的路堑施工作业指导书或技术交底书
1 土质、软质岩及强风化硬质岩路堑开挖前,首先完毕排水系统,作好堑顶截、排水
临时排水设施应与原有排水系统及永久性排水设施相结合
按照“永临结合”的原则对临时排水设施进行周密规划,避免积水冲刷边坡、浸泡边坡坡脚和雨季对已成边坡的冲刷,并于路堑开挖施工前完毕全部临时截、排水设施的施工,保持边坡的稳定
2 路堑开挖、基床解决、排水系统和弃土等,应根据地形、地质、气象、水文实际状况合理安排施工
3 路堑开挖应核对地质资料,开挖到换填标高后如发现地质资料与设计不符应及时反馈设计和监理单位
4 开挖前应检查坡顶、裂缝、陷穴和其它不稳定状况并妥善解决
5 黄土路堑宜在旱季施工,当在雨季施工时,应集中力量快速施工,工作面应随时保持不不大于 4%的坡度,路堑边坡不得受水浸泡、冲刷
6 基床换填、边坡防护封闭应与开挖紧密衔接
7 设有支挡构造的路堑边坡应分段开挖、分段施工
8 路堑开挖施工,除需考虑本地的地形条件,采用的机具等因素外,还需考虑土层的分布及运用

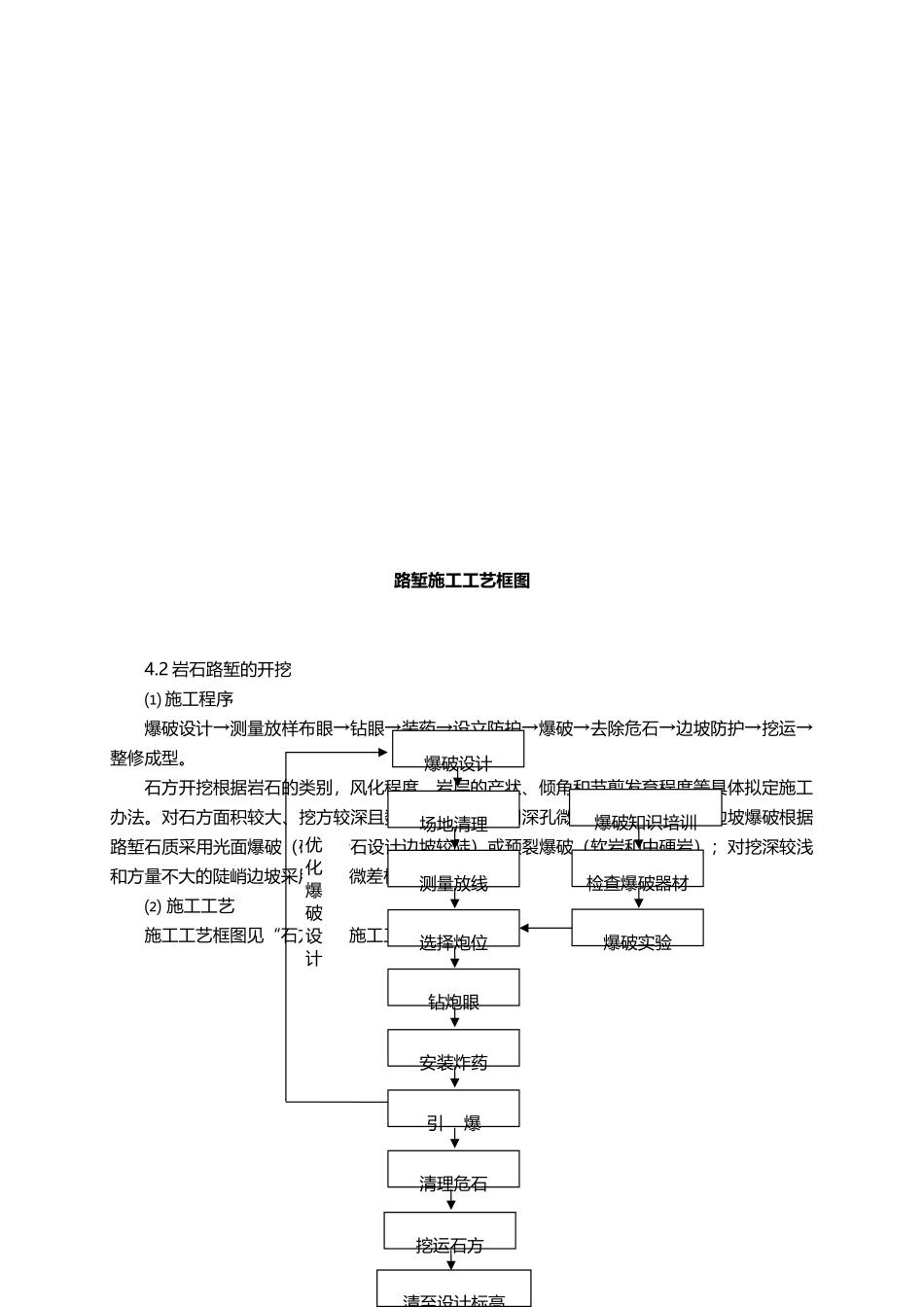

4.施工程序与工艺流程4

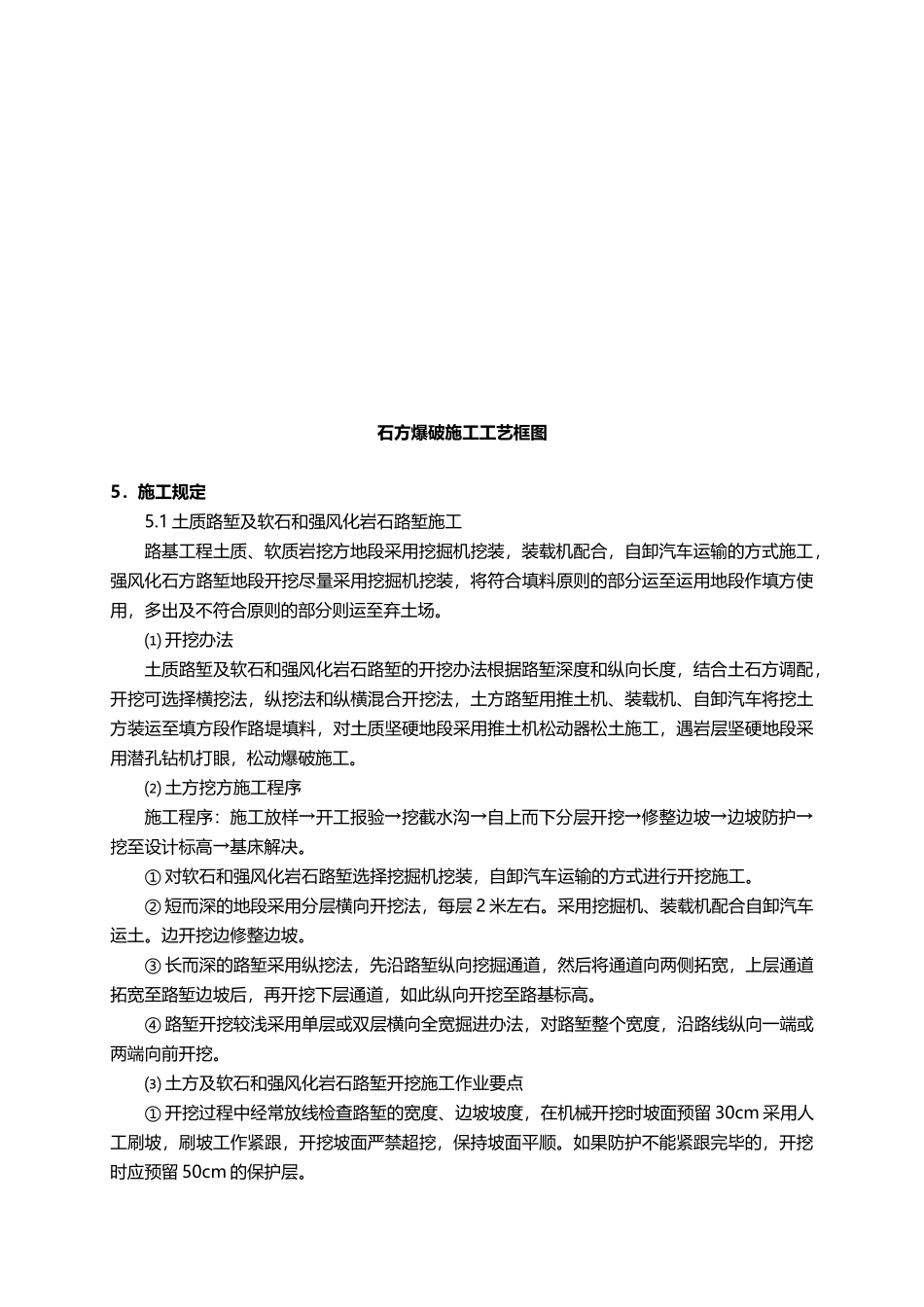

1 土质路堑及软石和强风化岩石路堑开挖⑴ 路堑开挖施工工艺流程测量放线→去除表土→施工截水沟→挖运土石方→清理边坡→复核控制桩→重复挖运至设计标高→冲击压实→地基解决→检测⑵ 施工工艺流程框图见“路堑施工工艺框图”
边坡液压喷播植草等防护测量放线施工准备机械开挖基床检查合格边坡修整浆砌挡墙、桩板墙、护坡爆破开挖场地清理天 沟交工验收路
