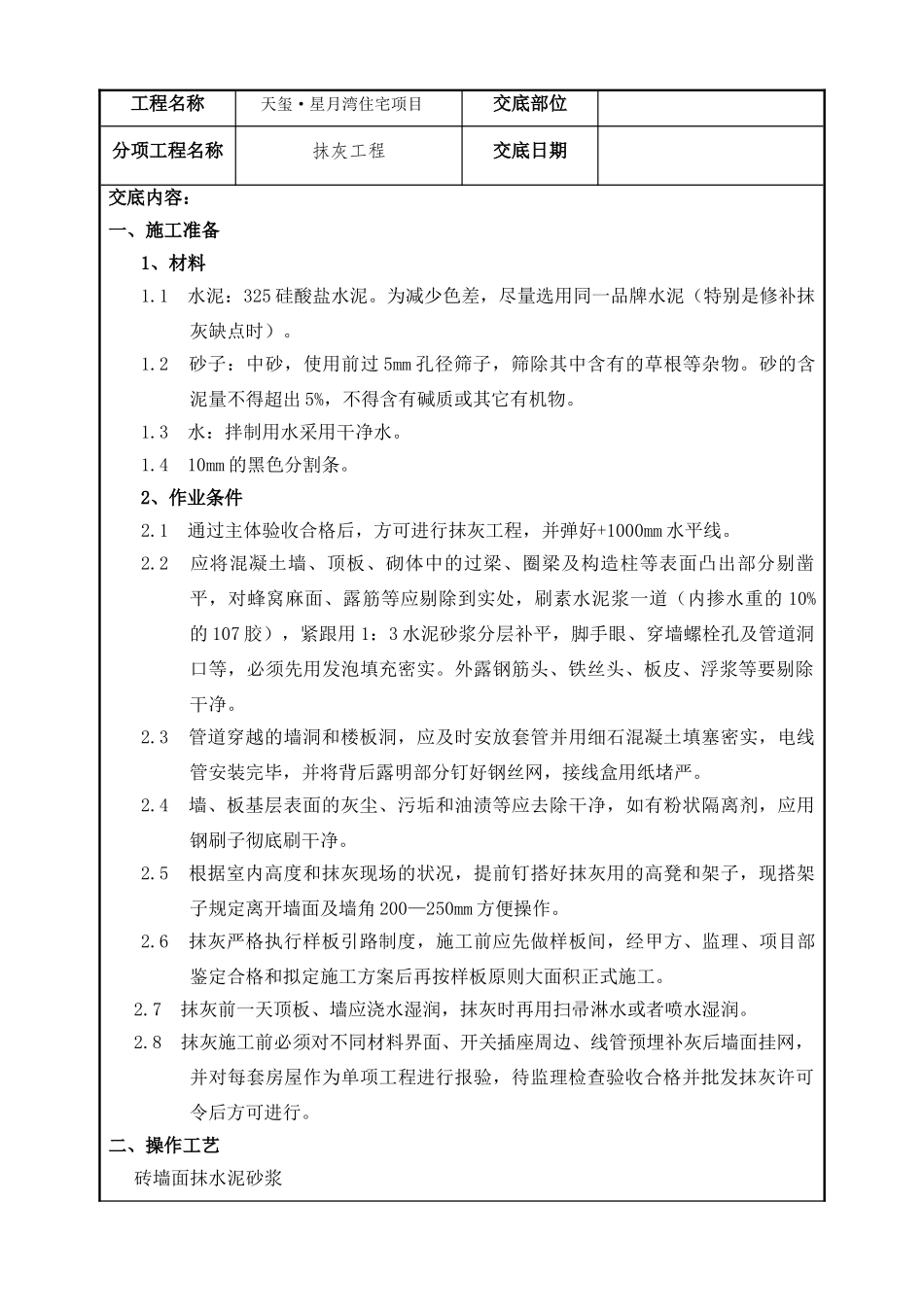

工程名称 天玺·星月湾住宅项目交底部位 分项工程名称抹灰工程交底日期 交底内容:一、施工准备1、材料1
1 水泥:325 硅酸盐水泥
为减少色差,尽量选用同一品牌水泥(特别是修补抹灰缺点时)
2 砂子:中砂,使用前过 5mm 孔径筛子,筛除其中含有的草根等杂物
砂的含泥量不得超出 5%,不得含有碱质或其它有机物
3 水:拌制用水采用干净水
4 10mm 的黑色分割条
2、作业条件2
1 通过主体验收合格后,方可进行抹灰工程,并弹好+1000mm 水平线
2 应将混凝土墙、顶板、砌体中的过梁、圈梁及构造柱等表面凸出部分剔凿平,对蜂窝麻面、露筋等应剔除到实处,刷素水泥浆一道(内掺水重的 10%的 107 胶),紧跟用 1:3 水泥砂浆分层补平,脚手眼、穿墙螺栓孔及管道洞口等,必须先用发泡填充密实
外露钢筋头、铁丝头、板皮、浮浆等要剔除干净
3 管道穿越的墙洞和楼板洞,应及时安放套管并用细石混凝土填塞密实,电线管安装完毕,并将背后露明部分钉好钢丝网,接线盒用纸堵严
4 墙、板基层表面的灰尘、污垢和油渍等应去除干净,如有粉状隔离剂,应用钢刷子彻底刷干净
5 根据室内高度和抹灰现场的状况,提前钉搭好抹灰用的高凳和架子,现搭架子规定离开墙面及墙角 200—250mm 方便操作
6 抹灰严格执行样板引路制度,施工前应先做样板间,经甲方、监理、项目部鉴定合格和拟定施工方案后再按样板原则大面积正式施工
7 抹灰前一天顶板、墙应浇水湿润,抹灰时再用扫帚淋水或者喷水湿润
8 抹灰施工前必须对不同材料界面、开关插座周边、线管预埋补灰后墙面挂网,并对每套房屋作为单项工程进行报验,待监理检查验收合格并批发抹灰许可令后方可进行

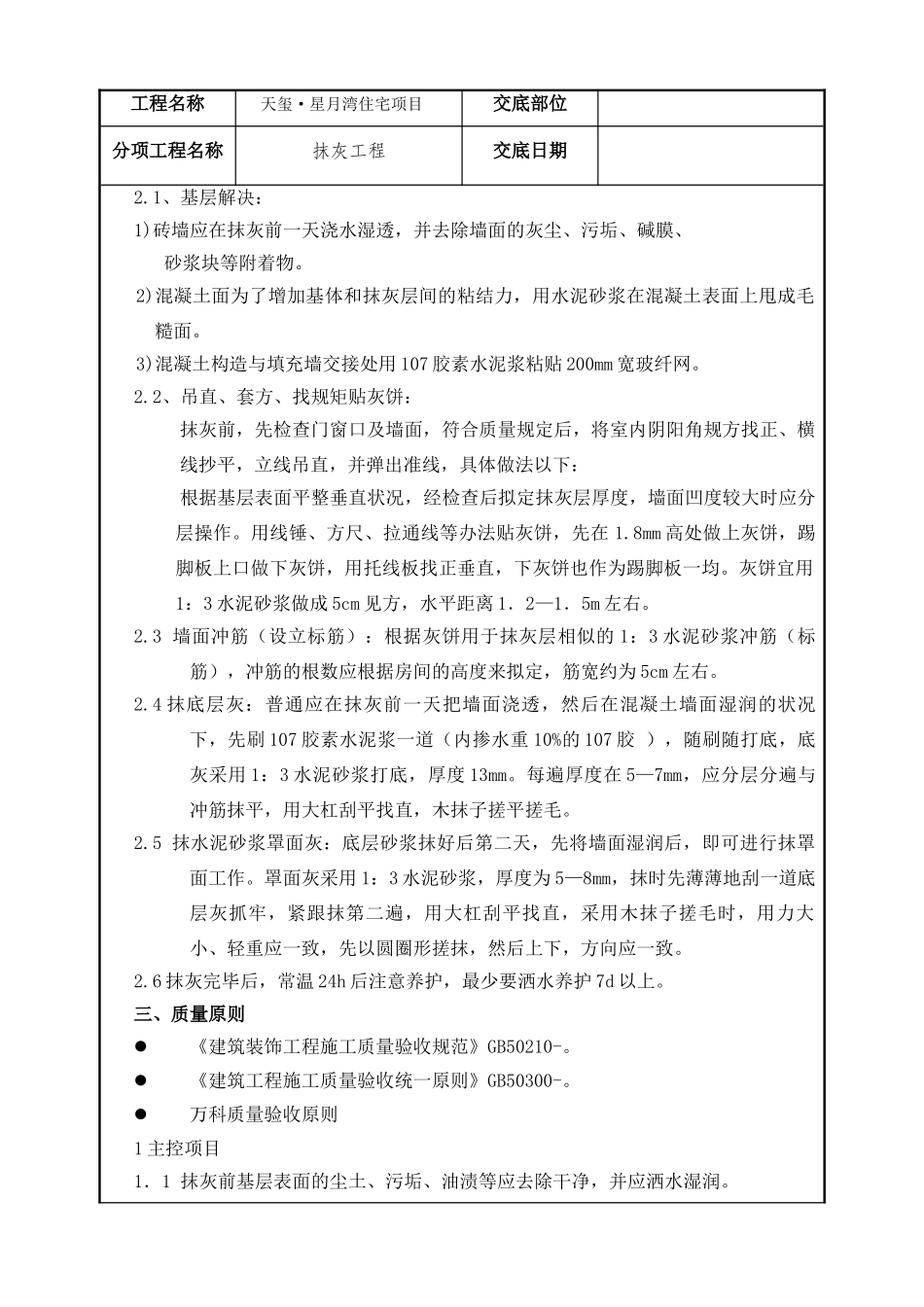

二、操作工艺砖墙面抹水泥砂浆工程名称 天玺·星月湾住宅项目交底部位 分项工程名称抹灰工程交底日期 2
1、基层解决:1)砖墙应在抹灰前一天
