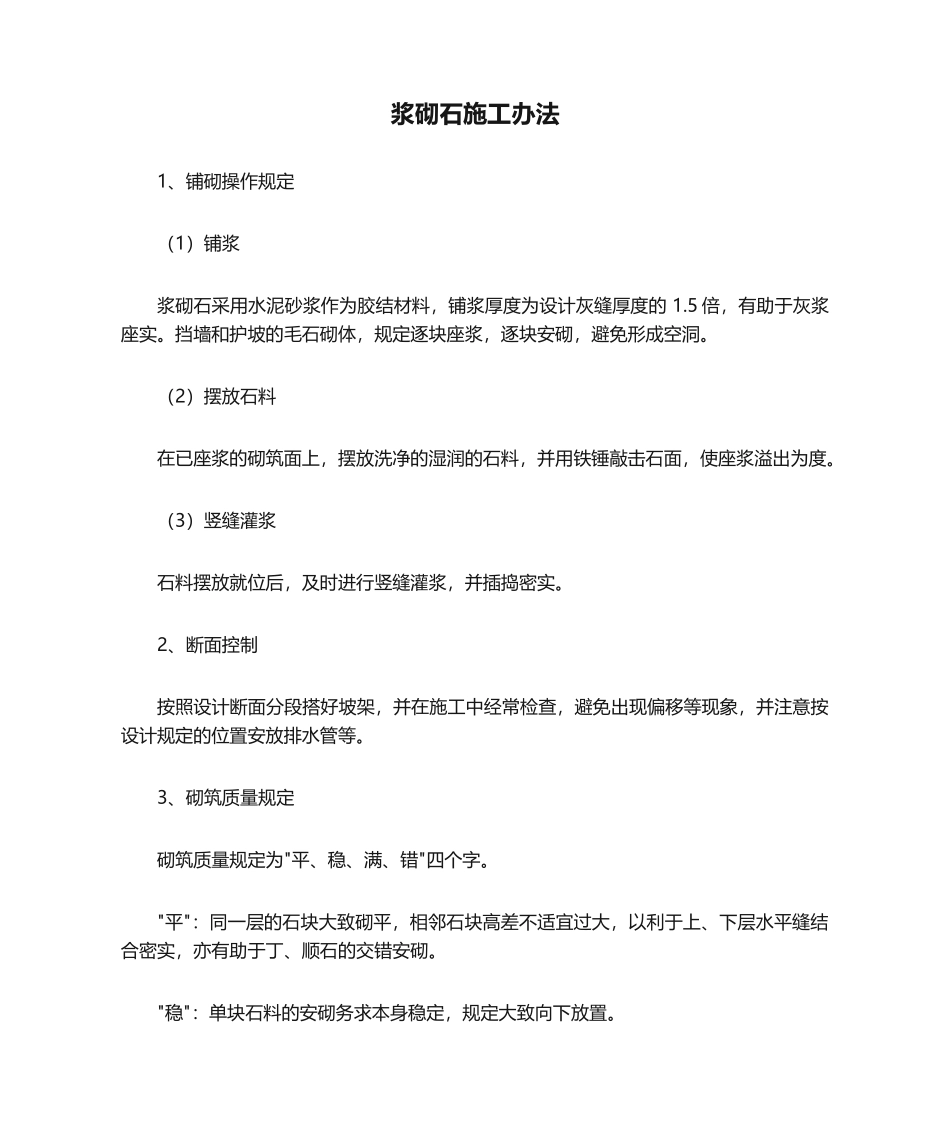

浆砌石施工办法1、铺砌操作规定(1)铺浆浆砌石采用水泥砂浆作为胶结材料,铺浆厚度为设计灰缝厚度的 1.5 倍,有助于灰浆座实。挡墙和护坡的毛石砌体,规定逐块座浆,逐块安砌,避免形成空洞。(2)摆放石料在已座浆的砌筑面上,摆放洗净的湿润的石料,并用铁锤敲击石面,使座浆溢出为度。(3)竖缝灌浆石料摆放就位后,及时进行竖缝灌浆,并插捣密实。2、断面控制按照设计断面分段搭好坡架,并在施工中经常检查,避免出现偏移等现象,并注意按设计规定的位置安放排水管等。3、砌筑质量规定砌筑质量规定为"平、稳、满、错"四个字。"平":同一层的石块大致砌平,相邻石块高差不适宜过大,以利于上、下层水平缝结合密实,亦有助于丁、顺石的交错安砌。"稳":单块石料的安砌务求本身稳定,规定大致向下放置。"满":砌体的上下左右砌缝中和胶结料必须饱满密实,使各单位石能互相胶结紧密。"错":同一砌筑层内,石块互相错缝砌筑,不允许存在通缝。上下相邻砌筑的石块也应错缝搭接,避免形成竖向通缝。4、浆砌石勾缝对浆砌石面勾缝质量控制规定;粘结牢固,压实抹光,无开列等缺点。横平竖直,交接处平顺,深浅宽窄一致,无漏缝。灰缝颜色一致,石面干净。拌和砂浆配合比 1:2(水泥:砂),随用随拌。勾缝次序由上而下,先勾水平缝,后勾立缝。砌石面勾缝按设计规定施工,勾缝保持块石砌合的自然接缝,力求美观、匀称。块石形态突出,表面平整。石面勾缝做到横平竖直,深浅一致,十字缝搭接平整、压实、压光,不得有遗漏。对已勾好的缝当砂浆已终凝后,洒水养护。表面砂浆应清晰干净。4.5.3.3 埋设 PVC 排水管、设伸缩缝在浆砌石挡墙、护坡砌筑到设计高程时,将直径 Ф50 的 PVC 排水管按间距 1500mm埋设在浆砌石挡墙或浆砌石护坡内。埋设时,PVC 排水管应当向渠内下倾 5°,同时管端应包土工布,土工布的尺寸为 250×250。为减少温度应力对浆砌石挡墙和浆砌石护坡的破坏,浆砌石挡墙和护坡每 20m 设一道伸缩缝,缝宽为 20mm,缝内填沥青木板。4.5.3.4 干砌石护脚(1)干砌石砌筑,应在扎实的砂砾石垫层上,以一层与一层错缝锁结方式铺砌,砂砾垫层料的粒径应不不不大于 50mm,含泥量不大于 5%,垫层应与于砌石铺砌层配合砌筑,随铺随砌。(2)护坡表面砌缝的宽度不应大子 25mm,峦石边沿应顺直、整洁牢固。(3)砌体外露面的坡顶和侧边,应选用较整洁的石块砌筑平整。(4)为使沿石块的生长有坚实支承,全部前后的明缝均应用小片石料填...
