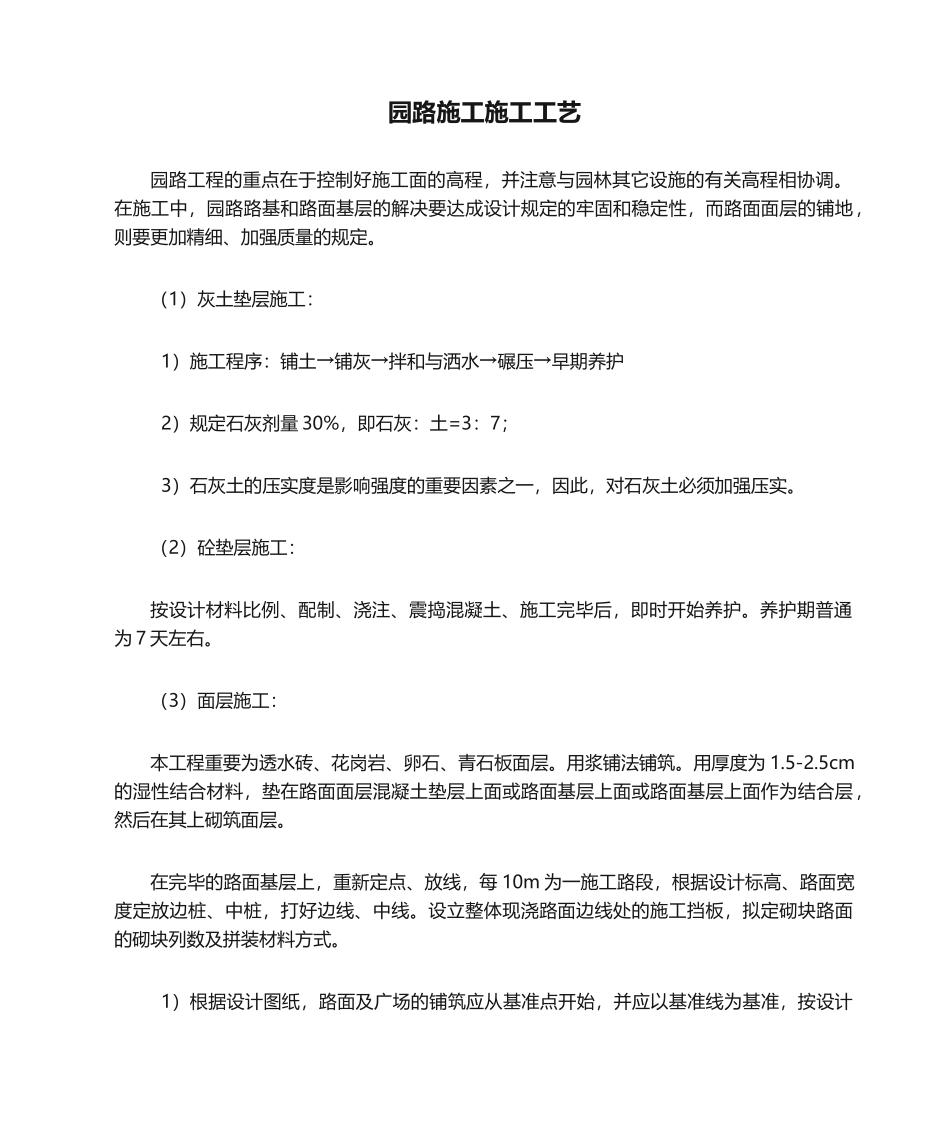

园路施工施工工艺园路工程的重点在于控制好施工面的高程,并注意与园林其它设施的有关高程相协调
在施工中,园路路基和路面基层的解决要达成设计规定的牢固和稳定性,而路面面层的铺地,则要更加精细、加强质量的规定
(1)灰土垫层施工: 1)施工程序:铺土→铺灰→拌和与洒水→碾压→早期养护 2)规定石灰剂量 30%,即石灰:土=3:7; 3)石灰土的压实度是影响强度的重要因素之一,因此,对石灰土必须加强压实
(2)砼垫层施工:按设计材料比例、配制、浇注、震捣混凝土、施工完毕后,即时开始养护
养护期普通为 7 天左右
(3)面层施工:本工程重要为透水砖、花岗岩、卵石、青石板面层
用浆铺法铺筑
用厚度为 1
5cm的湿性结合材料,垫在路面面层混凝土垫层上面或路面基层上面或路面基层上面作为结合层,然后在其上砌筑面层
在完毕的路面基层上,重新定点、放线,每 10m 为一施工路段,根据设计标高、路面宽度定放边桩、中桩,打好边线、中线
设立整体现浇路面边线处的施工挡板,拟定砌块路面的砌块列数及拼装材料方式

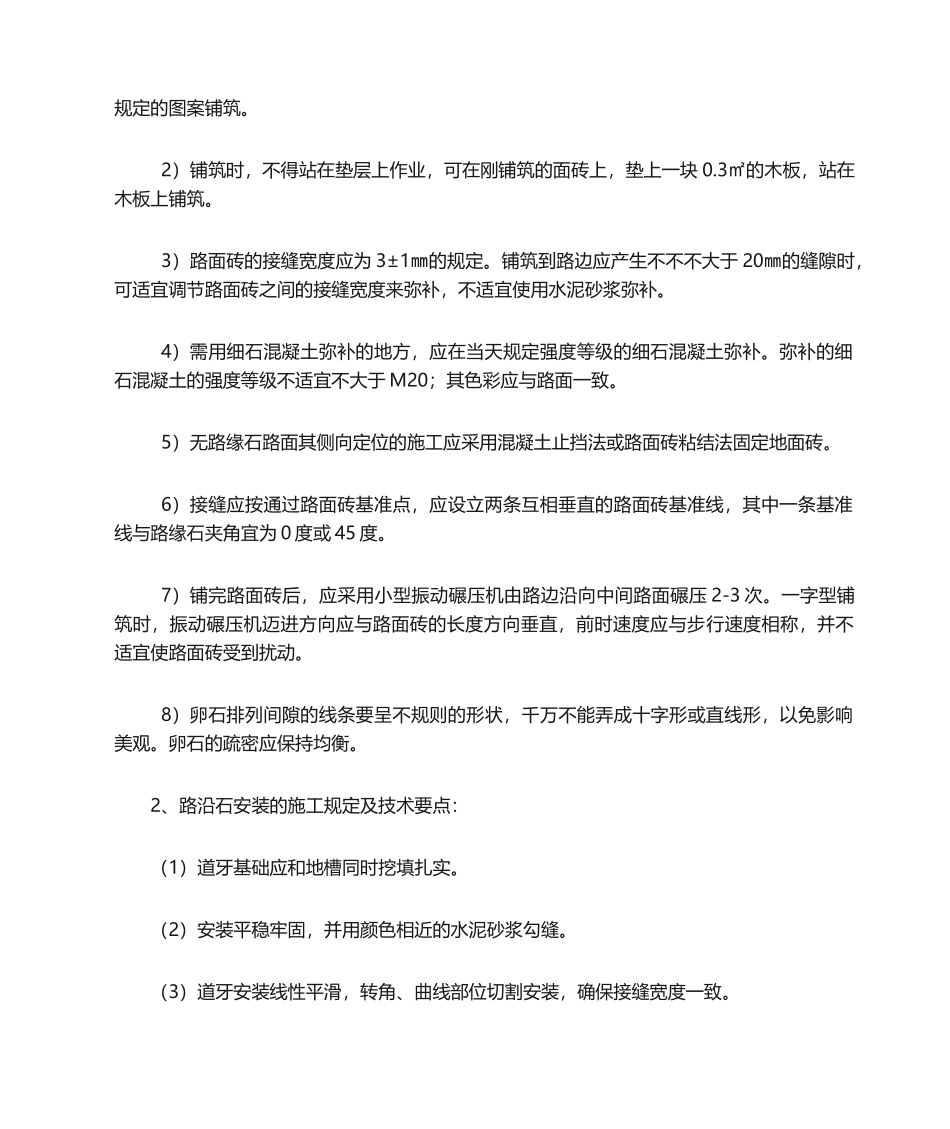

1)根据设计图纸,路面及广场的铺筑应从基准点开始,并应以基准线为基准,按设计规定的图案铺筑
2)铺筑时,不得站在垫层上作业,可在刚铺筑的面砖上,垫上一块 0
3㎡的木板,站在木板上铺筑
3)路面砖的接缝宽度应为 3±1㎜的规定
铺筑到路边应产生不不不大于 20㎜的缝隙时,可适宜调节路面砖之间的接缝宽度来弥补,不适宜使用水泥砂浆弥补
4)需用细石混凝土弥补的地方,应在当天规定强度等级的细石混凝土弥补
弥补的细石混凝土的强度等级不适宜不大于 M20;其色彩应与路面一致
5)无路缘石路面其侧向定位的施工应采用混凝土止挡法或路面砖粘结法固定地面砖
6)接缝应按通过路面砖基准点,应设立两条互相垂直的路面砖基准线,其中一条基准线与路缘石夹角宜为 0 度或 45 度

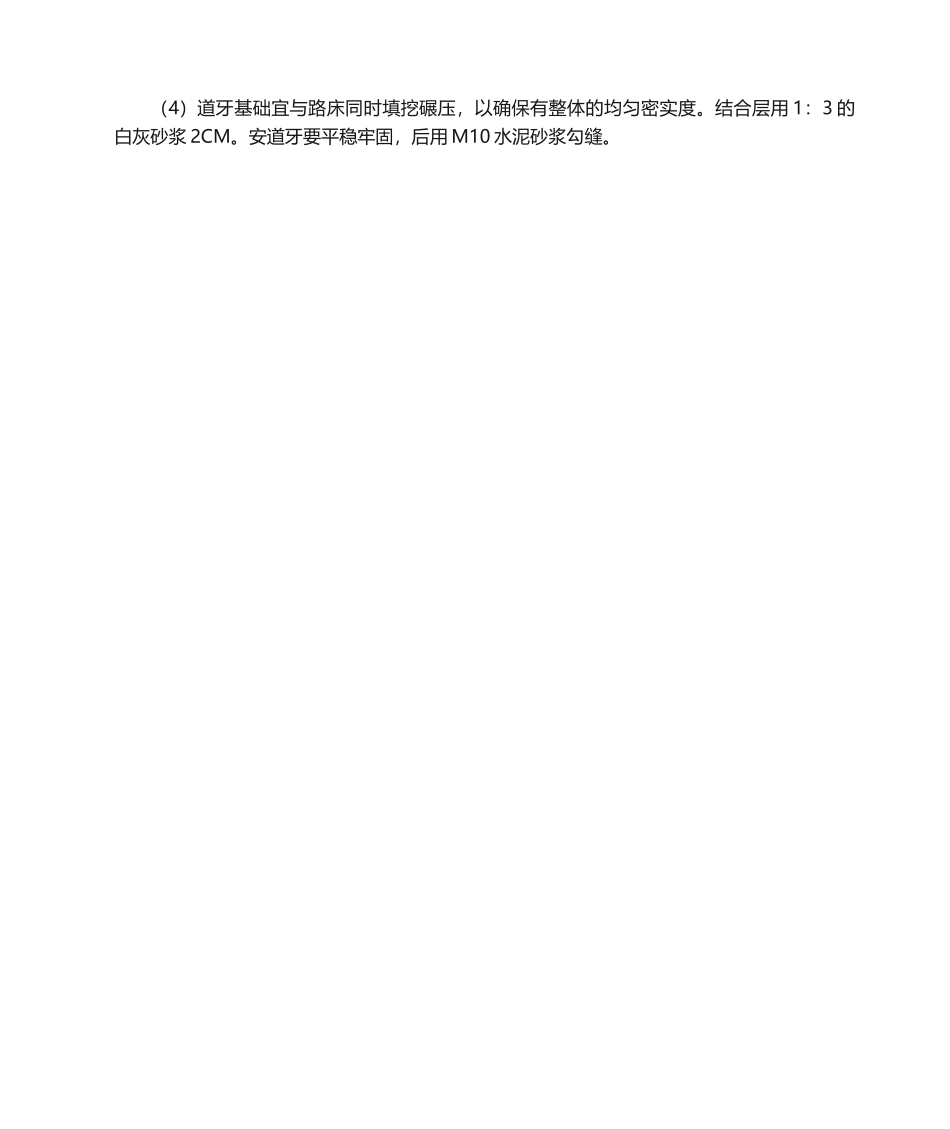

7)铺完路面砖后,应
