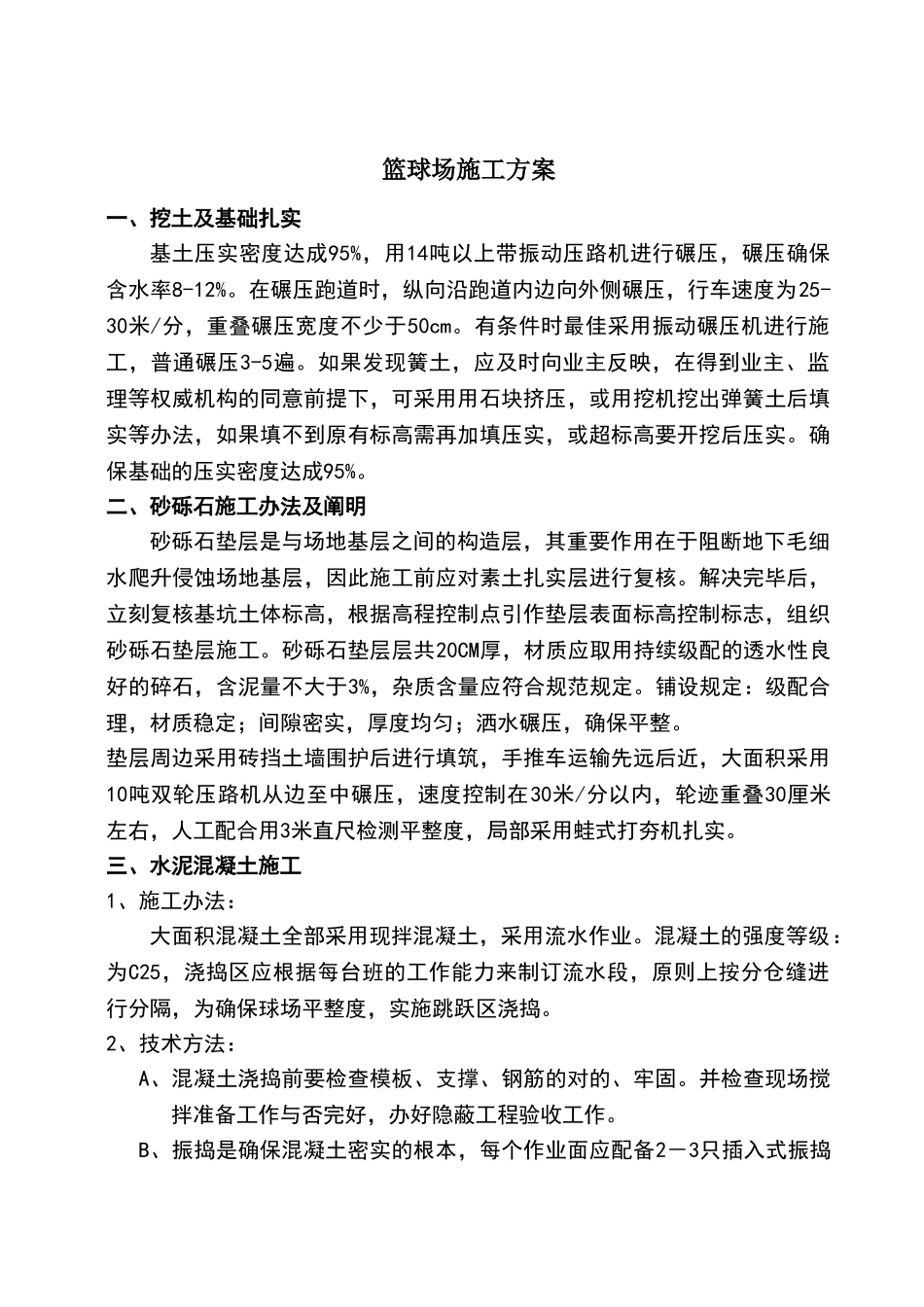

篮球场施工方案一、挖土及基础扎实 基土压实密度达成95%,用14吨以上带振动压路机进行碾压,碾压确保含水率8-12%。在碾压跑道时,纵向沿跑道内边向外侧碾压,行车速度为25-30米/分,重叠碾压宽度不少于50cm。有条件时最佳采用振动碾压机进行施工,普通碾压3-5遍。如果发现簧土,应及时向业主反映,在得到业主、监理等权威机构的同意前提下,可采用用石块挤压,或用挖机挖出弹簧土后填实等办法,如果填不到原有标高需再加填压实,或超标高要开挖后压实。确保基础的压实密度达成95%。二、砂砾石施工办法及阐明砂砾石垫层是与场地基层之间的构造层,其重要作用在于阻断地下毛细水爬升侵蚀场地基层,因此施工前应对素土扎实层进行复核。解决完毕后,立刻复核基坑土体标高,根据高程控制点引作垫层表面标高控制标志,组织砂砾石垫层施工。砂砾石垫层层共20CM厚,材质应取用持续级配的透水性良好的碎石,含泥量不大于3%,杂质含量应符合规范规定。铺设规定:级配合理,材质稳定;间隙密实,厚度均匀;洒水碾压,确保平整。垫层周边采用砖挡土墙围护后进行填筑,手推车运输先远后近,大面积采用10吨双轮压路机从边至中碾压,速度控制在30米/分以内,轮迹重叠30厘米左右,人工配合用3米直尺检测平整度,局部采用蛙式打夯机扎实。三、水泥混凝土施工1、施工办法:大面积混凝土全部采用现拌混凝土,采用流水作业。混凝土的强度等级:为C25,浇捣区应根据每台班的工作能力来制订流水段,原则上按分仓缝进行分隔,为确保球场平整度,实施跳跃区浇捣。2、技术方法:A、混凝土浇捣前要检查模板、支撑、钢筋的对的、牢固。并检查现场搅拌准备工作与否完好,办好隐蔽工程验收工作。B、振捣是确保混凝土密实的根本,每个作业面应配备2-3只插入式振捣器,振动办法应先自上而下,再顺斜面自下而上,每隔振点的振捣延续时间为15-20秒,振动间距不适宜不不大于作用半径的倍,即不不不大于400mm,深度应插入下层混凝土5cm,应重提,并且不应当通过振捣模板来促使混凝土的振实。面层采用平板振动机械压实、滚筒控制平整度。 C、混凝土浇捣前,应去除模板内的垃圾、刨花、木块等,铺好跳板、清水湿润模板,但不允许留有积水。在用水湿润后,模板中尚未胀密的缝隙应加以嵌塞。定好标高,用6mm的钢筋扎成30CM*30CM的钢网。D、在混凝土浇捣时,应按级配施工。如操作确有困难时,应由实验员与技术部门联系调节配合比或采用其它方法。E、跳板模板边口上,并不得任意敲拆模撑...
