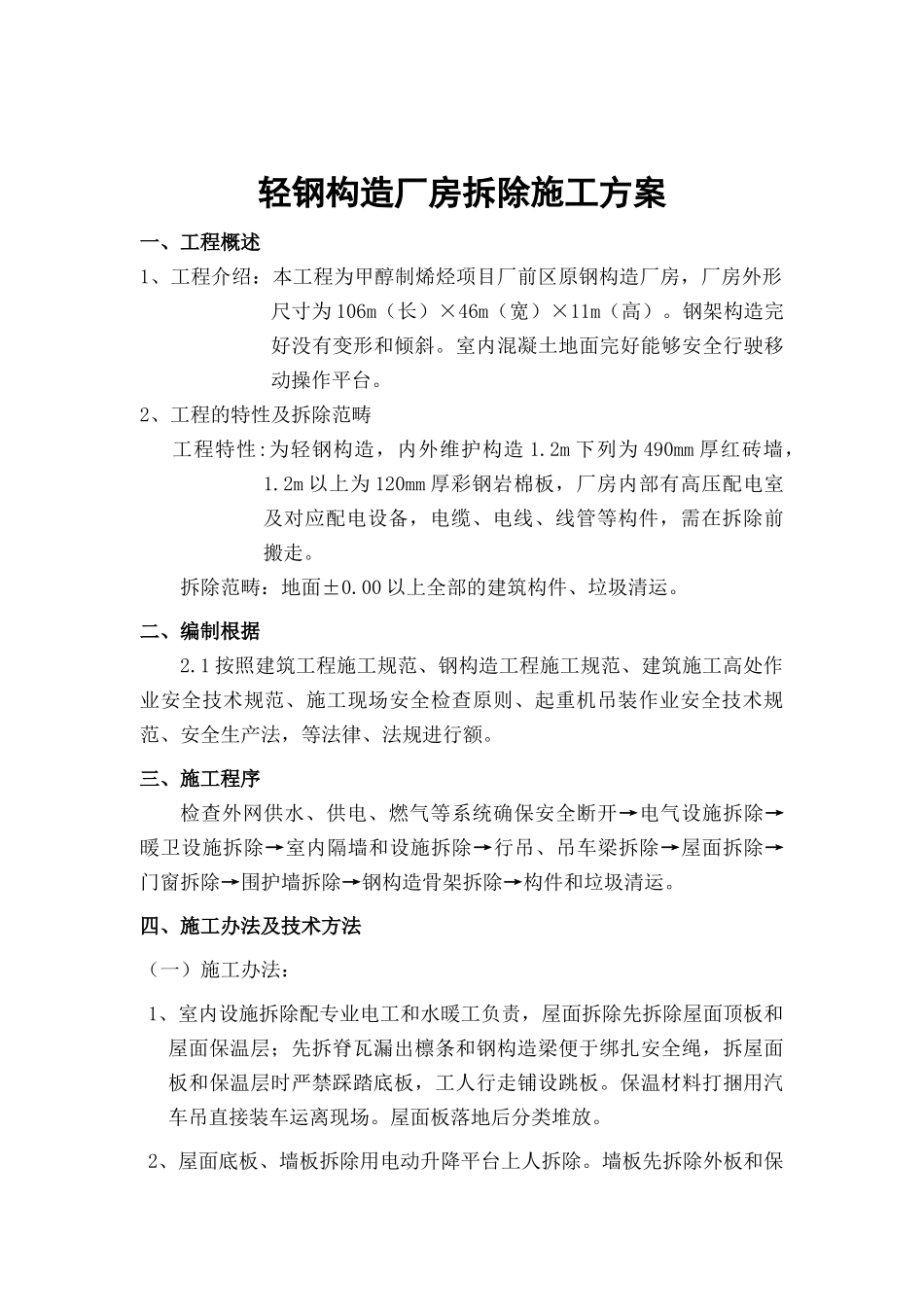

轻钢构造厂房拆除施工方案一、工程概述1、工程介绍:本工程为甲醇制烯烃项目厂前区原钢构造厂房,厂房外形尺寸为 106m(长)×46m(宽)×11m(高)
钢架构造完好没有变形和倾斜
室内混凝土地面完好能够安全行驶移动操作平台
2、工程的特性及拆除范畴工程特性:为轻钢构造,内外维护构造 1
2m 下列为 490mm 厚红砖墙,1
2m 以上为 120mm 厚彩钢岩棉板,厂房内部有高压配电室及对应配电设备,电缆、电线、线管等构件,需在拆除前搬走
拆除范畴:地面±0
00 以上全部的建筑构件、垃圾清运
二、编制根据2
1 按照建筑工程施工规范、钢构造工程施工规范、建筑施工高处作业安全技术规范、施工现场安全检查原则、起重机吊装作业安全技术规范、安全生产法,等法律、法规进行额
三、施工程序检查外网供水、供电、燃气等系统确保安全断开→电气设施拆除→暖卫设施拆除→室内隔墙和设施拆除→行吊、吊车梁拆除→屋面拆除→门窗拆除→围护墙拆除→钢构造骨架拆除→构件和垃圾清运
四、施工办法及技术方法(一)施工办法:1、室内设施拆除配专业电工和水暖工负责,屋面拆除先拆除屋面顶板和屋面保温层;先拆脊瓦漏出檩条和钢构造梁便于绑扎安全绳,拆屋面板和保温层时严禁踩踏底板,工人行走铺设跳板
保温材料打捆用汽车吊直接装车运离现场
屋面板落地后分类堆放
2、屋面底板、墙板拆除用电动升降平台上人拆除

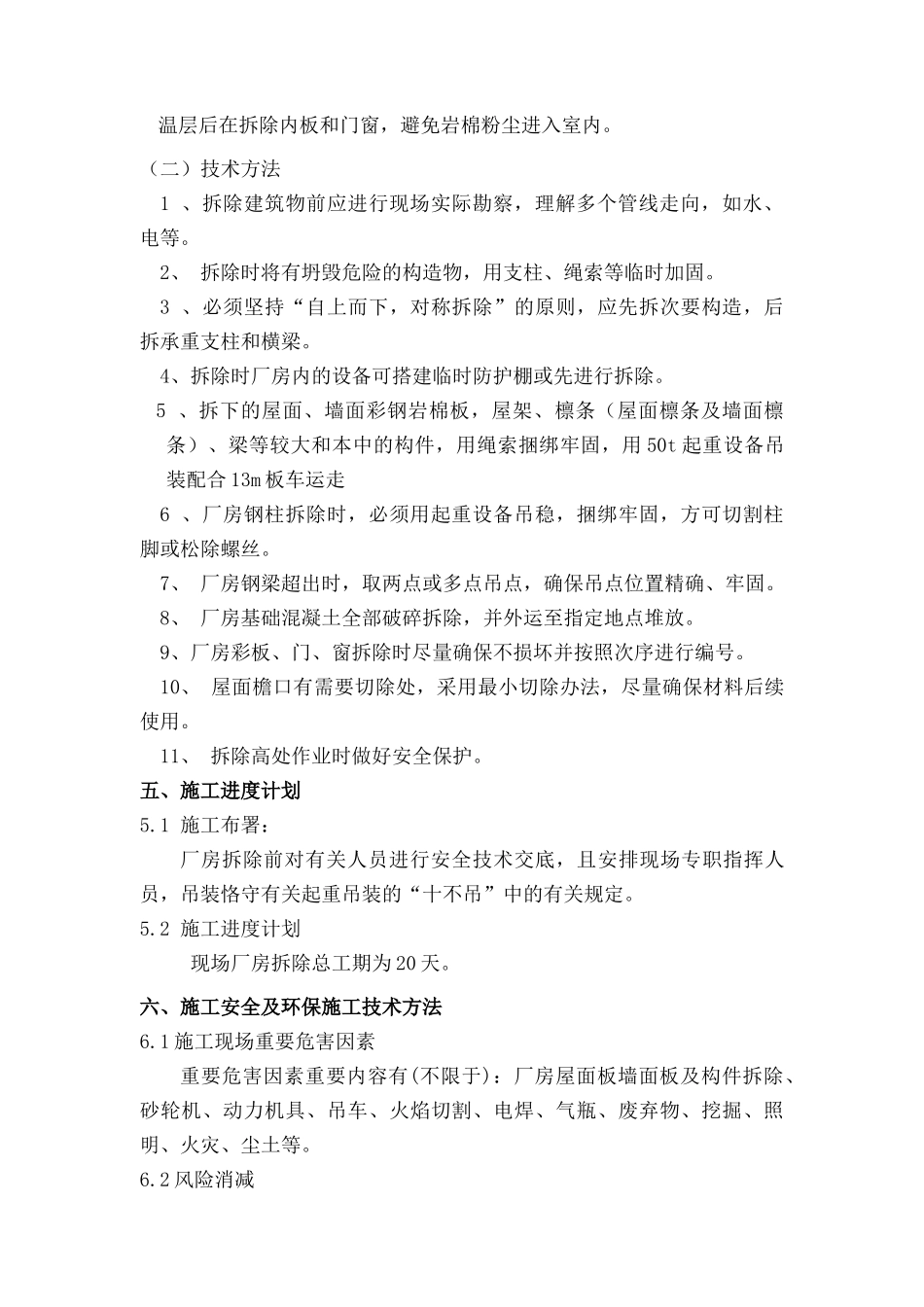

墙板先拆除外板和保温层后在拆除内板和门窗,避免岩棉粉尘进入室内
(二)技术方法1 、拆除建筑物前应进行现场实际勘察,理解多个管线走向,如水、电等
2、 拆除时将有坍毁危险的构造物,用支柱、绳索等临时加固
3 、必须坚持“自上而下,对称拆除”的原则,应先拆次要构造,后拆承重支柱和横梁
4、拆除时厂房内的设备可搭建临时防护棚或先进行拆除
5 、拆下的屋面、墙面彩钢岩棉板,屋架、檩条(屋面檩条及墙面檩条)、梁等较大和本中的构件,
