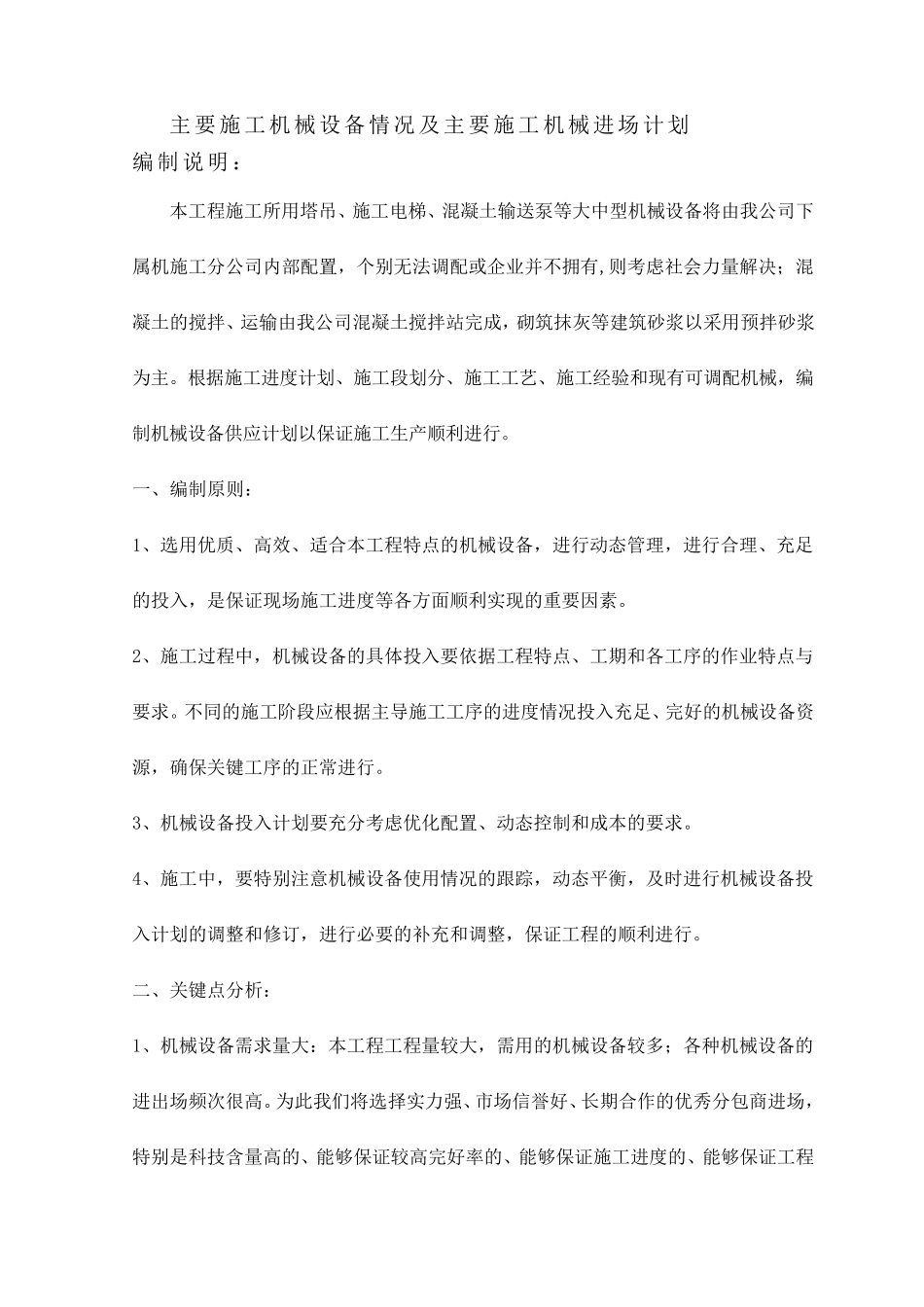

主要施工机械设备情况及主要施工机械进场计划 编制说明: 本工程施工所用塔吊、施工电梯、混凝土输送泵等大中型机械设备将由我公司下属机施工分公司内部配置,个别无法调配或企业并不拥有,则考虑社会力量解决;混凝土的搅拌、运输由我公司混凝土搅拌站完成,砌筑抹灰等建筑砂浆以采用预拌砂浆为主
根据施工进度计划、施工段划分、施工工艺、施工经验和现有可调配机械,编制机械设备供应计划以保证施工生产顺利进行
一、编制原则: 1、选用优质、高效、适合本工程特点的机械设备,进行动态管理,进行合理、充足的投入,是保证现场施工进度等各方面顺利实现的重要因素
2、施工过程中,机械设备的具体投入要依据工程特点、工期和各工序的作业特点与要求
不同的施工阶段应根据主导施工工序的进度情况投入充足、完好的机械设备资源,确保关键工序的正常进行
3、机械设备投入计划要充分考虑优化配置、动态控 制和成本的要求
4、施工中,要特别注 意 机械设备使 用情况的跟 踪 ,动态平 衡 ,及时 进行机械设备投入计划的调整 和修 订 ,进行必 要的补 充和调整 ,保证工程的顺利进行
二 、关键点分析 : 1、机械设备需 求量大:本工程工程量较 大,需 用的机械设备较 多 ;各种 机械设备的进出 场频 次 很 高
为此 我们 将选择 实力强 、市 场信 誉 好、长 期合作的优秀 分包 商 进场,特别是科 技 含 量高的、能 够 保证较 高完好率 的、能 够 保证施工进度的、能 够 保证工程 质量的优质机械设备,是我们优先的选择
同时,我们将预先与分包商签订预定合同,做好机械设备的储备,以保证施工的需要
2、工程质量标准要求高:本工程的质量目标高,实现高质量目标,首要的环节就是使用先进的施工机械与设备,用高效的机械加工代替手工操作,克服手工作业带来的工序不确定性与质量的不稳定性
为此,我们将选择实力强、市场信誉好、长期合作的
