主要资源计划及保证措施 第一节 主要劳务选择及劳动力配备计划 1
1 主要劳务选择 根据本工程总体部署要求,本工程拟投入二家长期合作资信良好,履约能力强的劳务队伍

地下室施工阶段:A 劳务队负责施工I 区地下室,单层面积约18630m 2;B 劳务队伍负责施工II 区地下室,单层施工面积约12602m 2;地上施工阶段:A 劳务队伍负责施工10#塔楼、11#塔楼及12#塔楼;B 劳务队伍负责施工15#塔楼、16#塔楼、17#商业及18#商业
基础施工阶段 说明: 基础施工阶段: A 劳务队施工范围:A、B、D 区
B 劳务队施工范围:C、E 区; 主体施工阶段 说明: 主体施工阶段: I 劳务队施工范围:10 塔楼、11 塔楼、12 楼塔楼
II 劳务队施工范围:15 塔楼、16 塔楼
2 劳 动 力 计 划 根 据 总 体 规 划 , 本 工 程 土 建 阶 段 将 分 两 个 大 区 平 行 施 工 , 每 个 区 又 分 若 干 施 工段 流 水 施 工

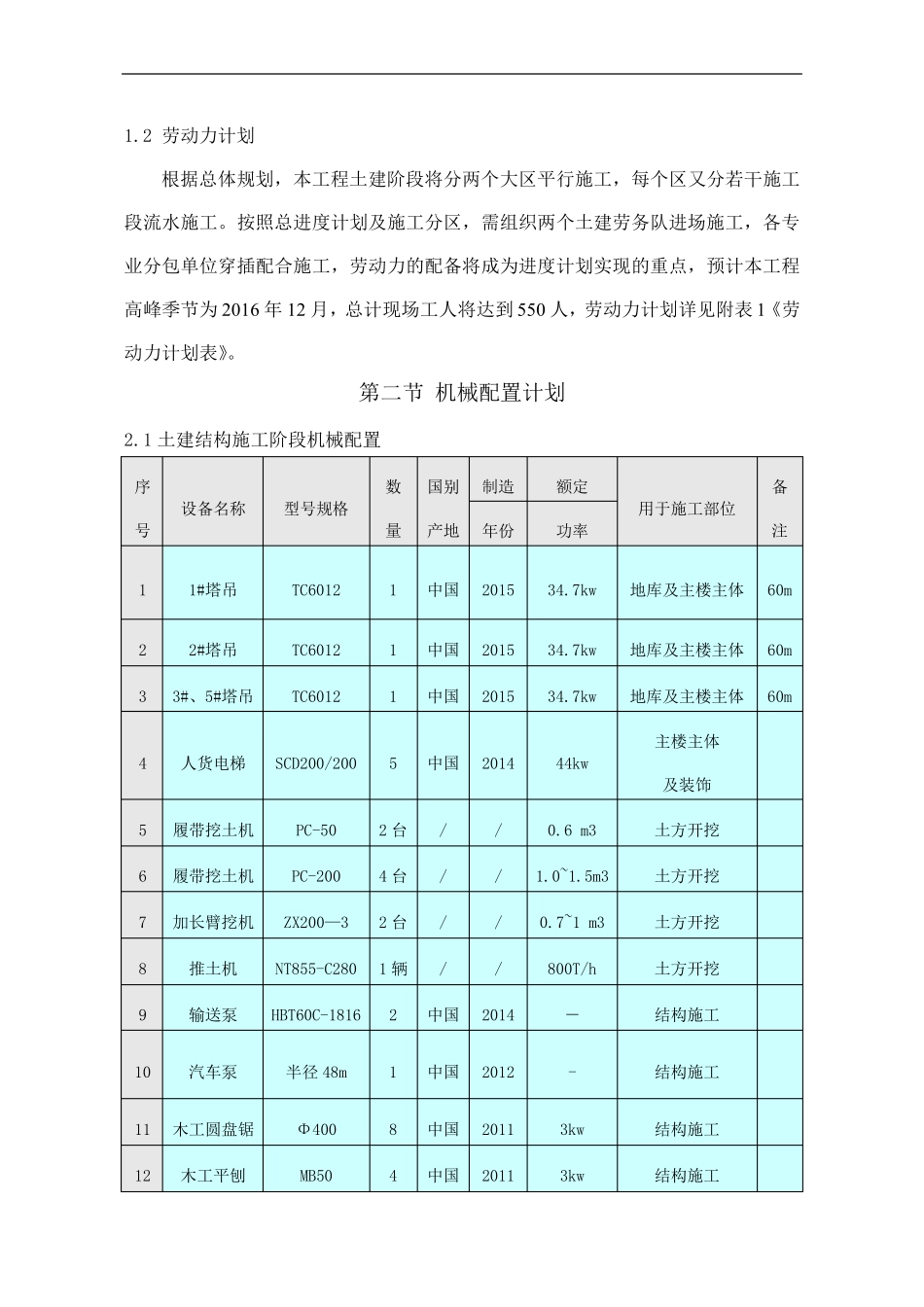

按 照 总 进 度 计 划 及 施 工 分 区 , 需 组 织 两 个 土 建 劳 务 队 进 场 施 工 , 各 专业 分 包 单 位 穿 插 配 合 施 工 , 劳 动 力 的 配 备 将 成 为 进 度 计 划 实 现 的 重 点 , 预 计 本 工 程高 峰 季 节 为 2016 年 12 月 , 总 计 现 场 工 人 将 达 到 550 人 , 劳 动 力 计 划 详 见 附 表 1《 劳动 力 计 划 表 》
第 二 节 机 械 配 置 计 划 2

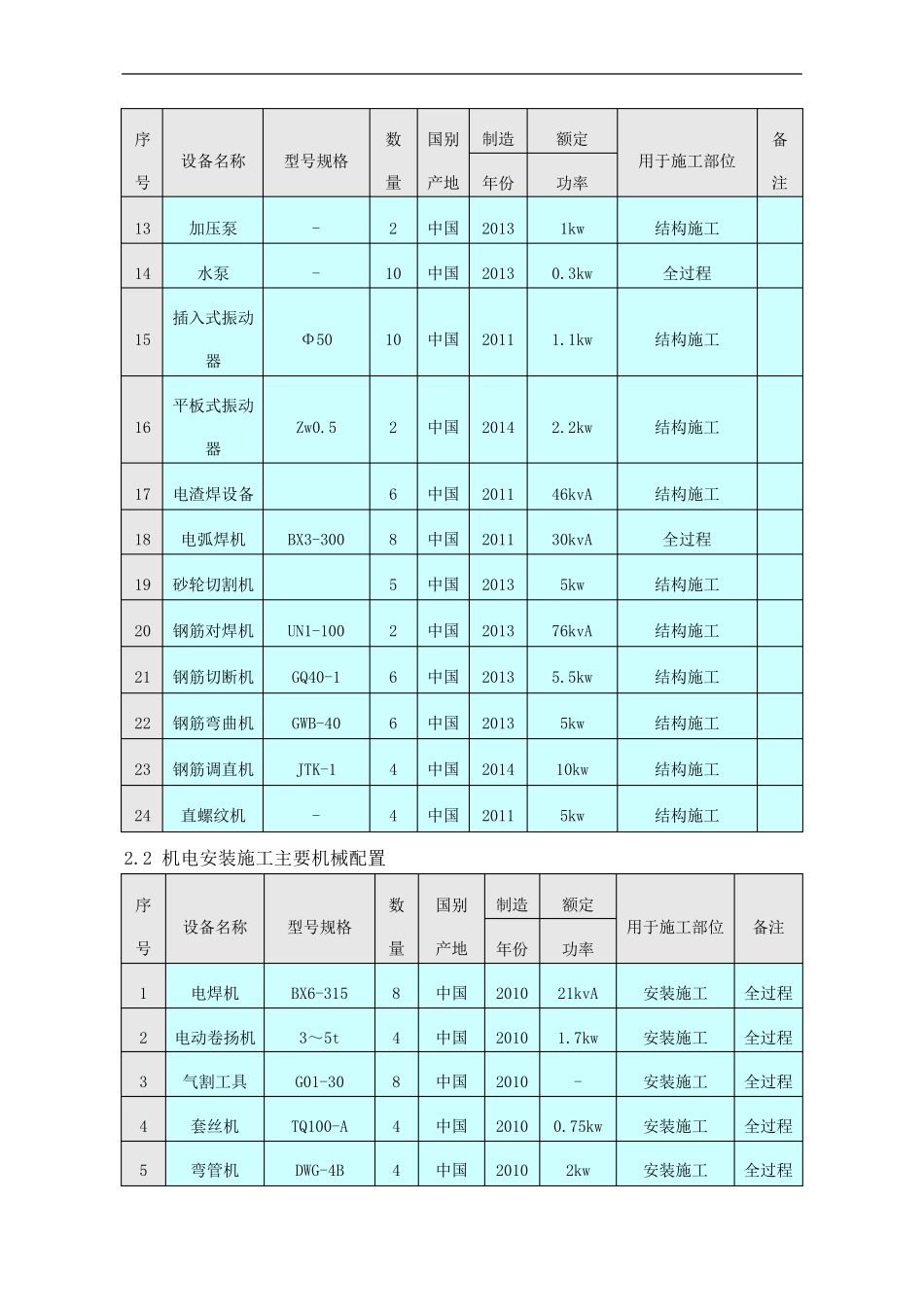

1 土 建 结 构 施 工 阶 段 机 械 配 置 序号 设 备 名 称 型 号 规 格 数量 国 别产 地 制 造 额 定 用 于 施 工 部 位 备注 年 份 功 率 1 1#塔 吊 TC6012 1 中 国 2015 34
