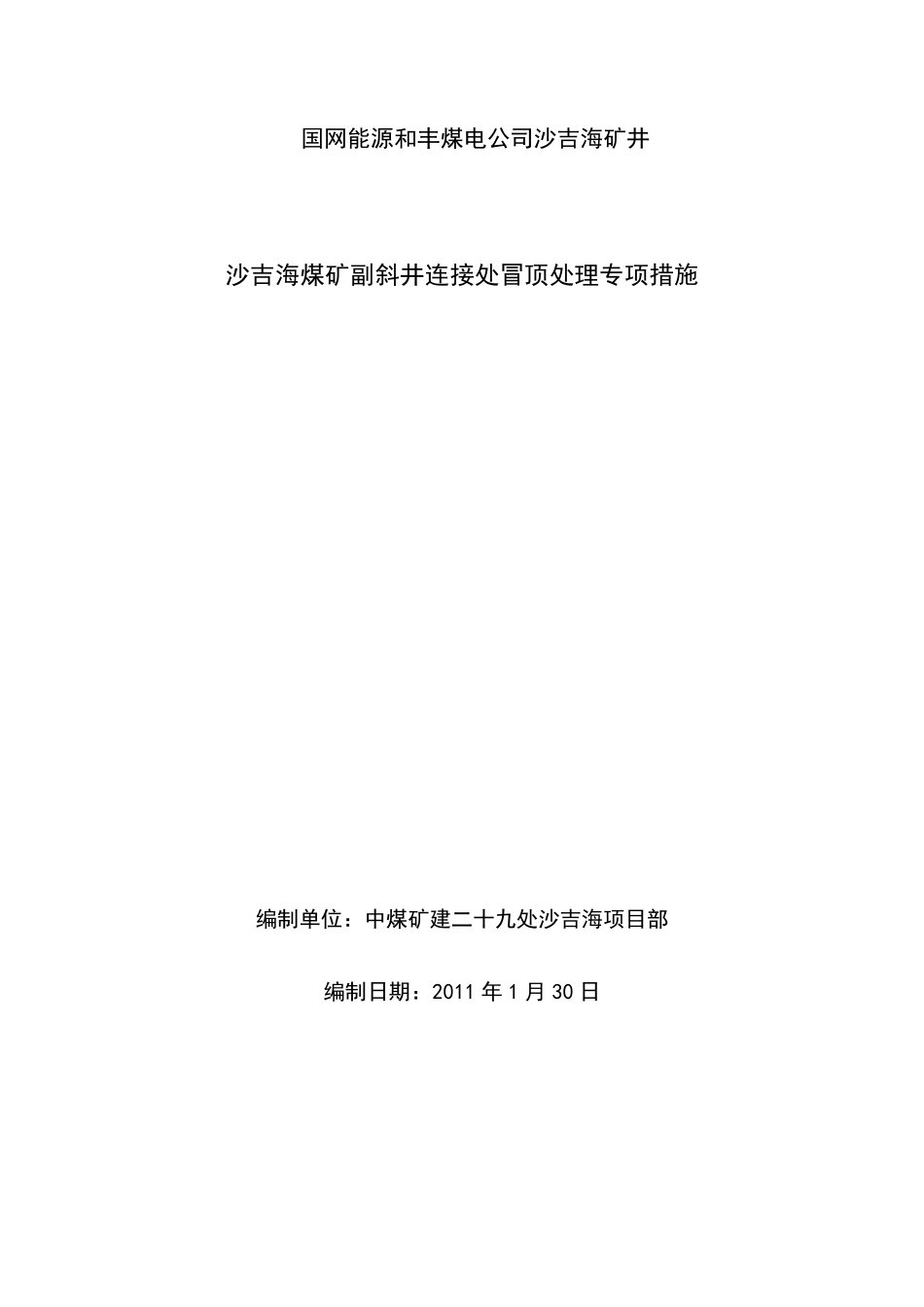

国网能源和丰煤电公司沙吉海矿井 沙吉海煤矿副斜井连接处冒顶处理专项措施 编制单位:中煤矿建二十九处沙吉海项目部 编制日期:2011 年 1 月 30 日 沙吉海煤矿副斜井连接处冒顶处理专项措施 职务 签字 日期 项目经理 生产经理 机电经理 技术股长 安监站长 队 长 编写人 审批意见: 安全规程(技术措施)报审表 工程名称:沙吉海煤矿副斜井连接处 编号:矿建03 致:山东中建建设监理有限公司 我方已根据施工合同得有关规定完成了沙吉海煤矿副斜井连接处冒顶处理专项措施的编制,并经我单位上级技术负责人审查批准,请予以审查
附: 沙吉海矿井副斜井连接处施工作业规程 承包单位(章) 项目经理: 日 期: 专业监理工程师审查意见: 专业监理工程师: 日 期 : 总监理工程师审查意见: 项目监理机构: 总监理工程师: 日 期: 沙吉海煤矿副斜井连接处冒顶处理专项措施 一、 工程概况 沙 吉 海 煤 矿 副 斜 井 连 接 处 倾 角 为18°, 总 工 程 量76
巷道 掘 进 半 径 为3
1m, 净 高4
3m, 净 宽5
一 次 支 护 采 用25U型 棚 +金 属 网 +砼( 木 )背 板 ,二 次 支 护 为 钢 筋 砼 支 护 ,壁 厚 为 400mm,混 凝 土 强 度 等 级 为 C30
2010 年 3 月30 日 工 作 面 一 次 支 护 在 加 固过 程 中 从 854—856
5m 位 置 发 生 冒 顶 事 故 , 冒 落 高 度 2m 左 右 , 冒落 体 积 约15
6m 3, 目 前 工 作 面 涌 水 量 为 28m3/h
二、 施工准备 1) 准 备 好 施 工 所 需 要 的 物 料 及 工 具
2) 对 施 工 队 伍 进 行 技 术 培 训 , 认 真 学 习 、贯彻本措施 , 使其掌握施 工 方法及 安全注意事
