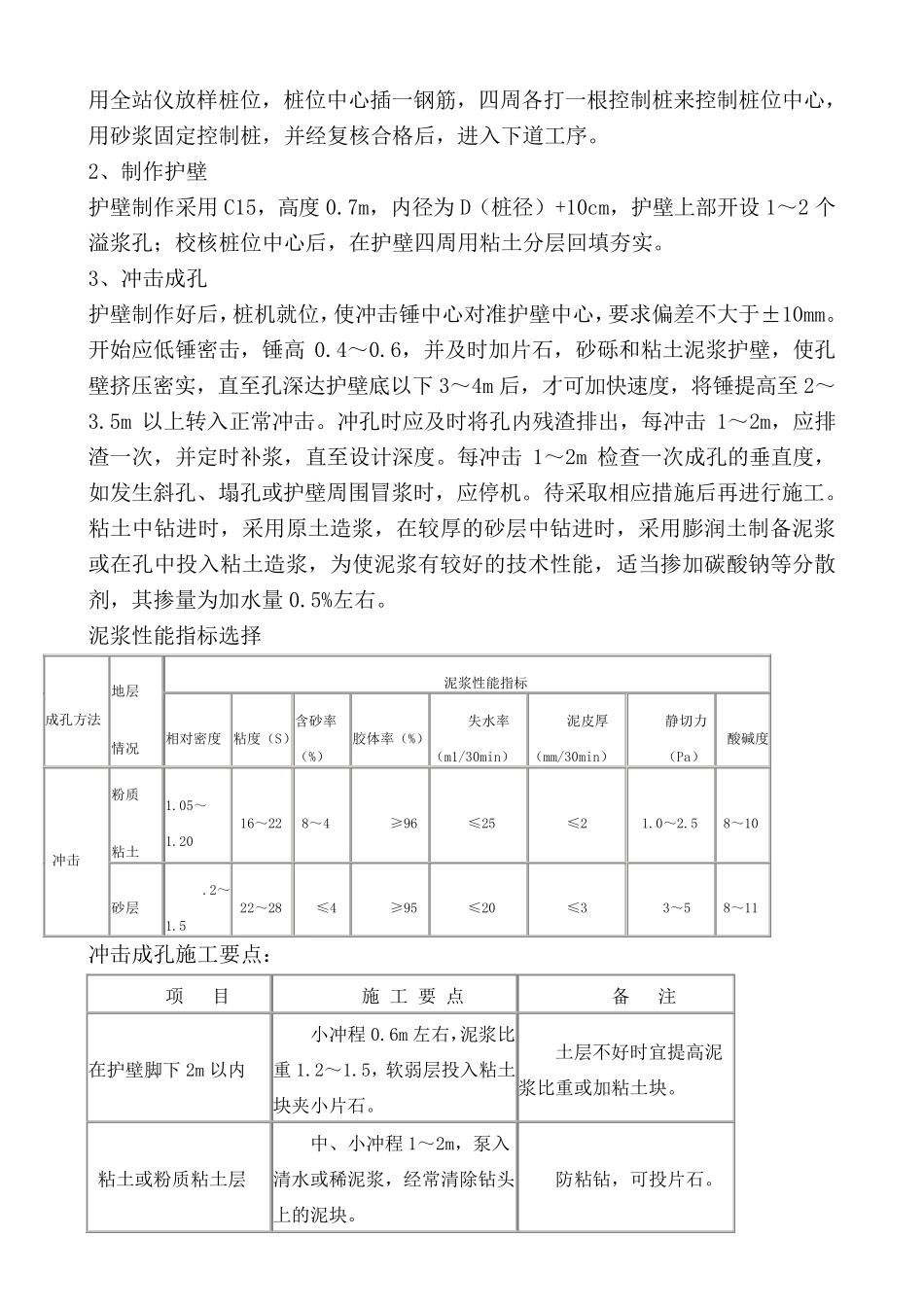

冲 孔 灌 注 桩 专 项 方 案 第 一 节 工 程 概 况 御 景 豪 庭 小 区 工 程 位 于 古 田 县 松 台 口 门 头 位 置 , 由 四 幢 高 层 和 一 幢 联 排 纵房 组 成 , 分 别 是1#、 2#、 3#、 5#和6#楼 。 1#~ 5#楼 为 地 下1 层 、 地 上18 层 ;6#楼 为 地 上 4 层 , 总 建 筑 面 积31350 平 方 米 。 工 程 结 构 为 现 浇 钢 筋 混 凝 土 框 架剪 力 墙 结 构 , 冲 孔 灌 注 桩 基 础 。 第 二 节 编 制 依 据 1、《 建 筑 地 基 基 础 工 程 施 工 质 量 验 收 规 范 》( GB50202-2002)。 2、 中 国 建 筑 工 业 出 版 社 1999 年 1 月 出 版 的 《 建 筑 施 工 手 册 》。 3、 福 建 省 水 文 地 质 工 程 地 质 勘 察 研 究 院 编 制 的 三 迪 城 市 花 园 《 岩 土 工 程 勘 察 报告 》。 4、《 建 筑 桩 基 技 术 规 范 》( JGJ94-94) 第 三 节 施 工 部署 一 、 质 量 目标 认真贯彻公司的 质 量 方 针, 严格执行ISO9001:2000 质 量 标准, 确保工 程 质 量 达到合格要求。 二 、 工 期目标 按本工 程 总 体施 工 组 织设计的 施 工 进度控制 计划。 三 、 项 目管理组 织架 构 本工 程 的 施 工 组 织实行“项 目法”施 工 管理模式, 派专 业 岩 土 工 程 师作为 施 工负责人, 对工 程 的 质 量 、 技 术 、 安全、 进度和 成 本实行高 效益、 高 标准的 组 织、协调和 管理。 项 目部组 织结 构 图详见总 体施 工 组 织设计。 四 、 施 工 顺序 拟投入 16 台 桩 机轴桩 基 。 总 体施 工 顺序为 由 南向北推进。 五、 施 工 方 法及机械的 选择 根据 本场地 地 质 特点( 基 岩 埋藏浅, 中 风化岩 面 起伏大) 结 合我单位 在同类工程 中 的 施 工 经验 , 决定采用冲 击成 孔 。 冲 孔 桩 机选用 ZK5000 型和ZK8000 型。钢 筋 笼现 场分 段制 作, 再将钢 筋 笼从制 作场运至孔 口 附近, 然后小 型吊运机具或起重机吊装安放, 孔 口 焊接。 采用 C40 水 下 商品泵送砼。 六、 施 工 力 量 安排 本工程工期紧,...
