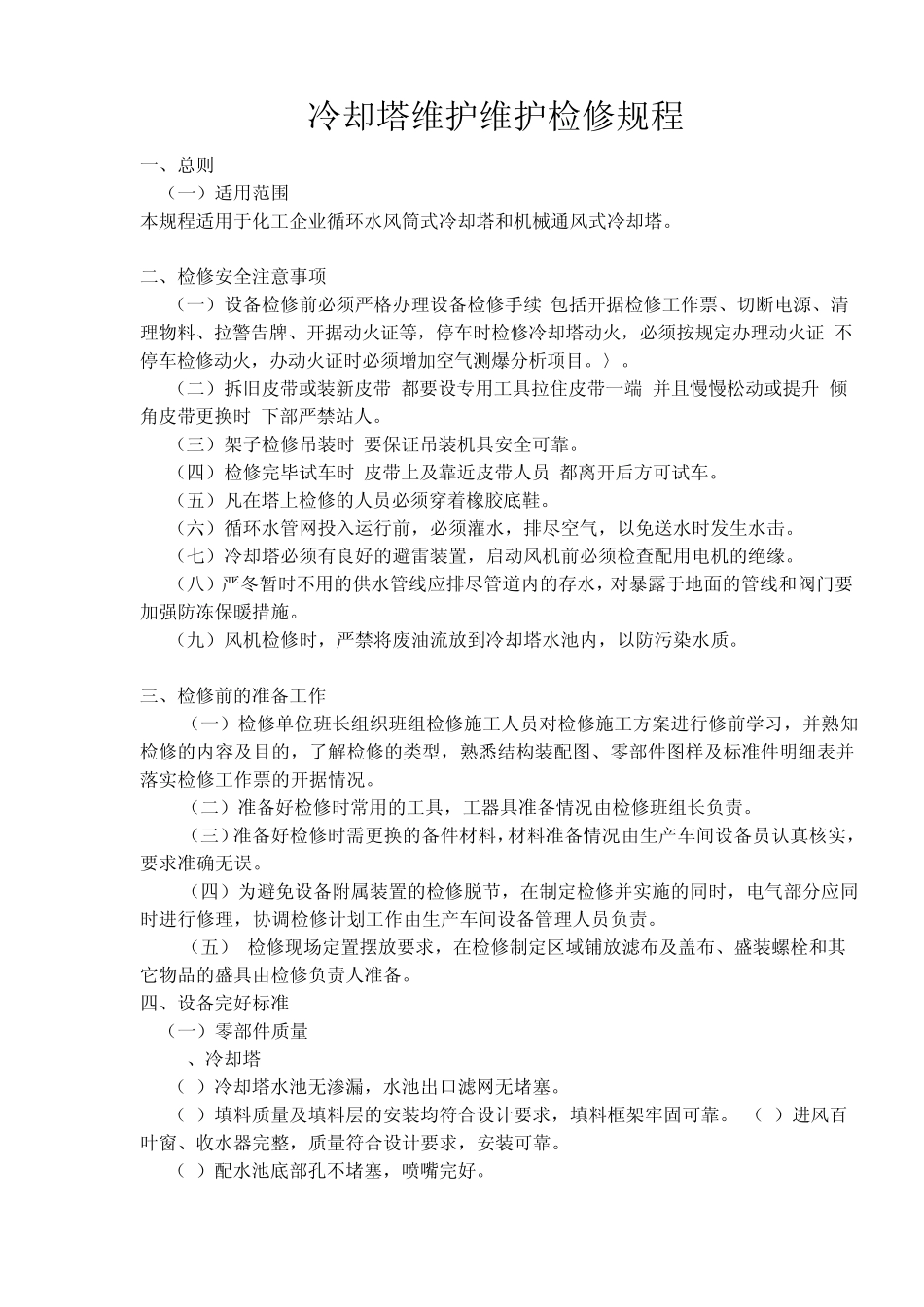

冷却塔维护维护检修规程 一、总则 (一)适用范围 本规程适用于化工企业循环水风筒式冷却塔和机械通风式冷却塔。 二、检修安全注意事项 (一)设备检修前必须严格办理设备检修手续(包括开据检修工作票、切断电源、清理物料、拉警告牌、开据动火证等,停车时检修冷却塔动火,必须按规定办理动火证;不停车检修动火,办动火证时必须增加空气测爆分析项目。〉。 (二)拆旧皮带或装新皮带,都要设专用工具拉住皮带一端,并且慢慢松动或提升,倾角皮带更换时,下部严禁站人。 (三)架子检修吊装时,要保证吊装机具安全可靠。 (四)检修完毕试车时,皮带上及靠近皮带人员,都离开后方可试车。 (五)凡在塔上检修的人员必须穿着橡胶底鞋。 (六)循环水管网投入运行前,必须灌水,排尽空气,以免送水时发生水击。 (七)冷却塔必须有良好的避雷装置,启动风机前必须检查配用电机的绝缘。 (八)严冬暂时不用的供水管线应排尽管道内的存水,对暴露于地面的管线和阀门要加强防冻保暖措施。 (九)风机检修时,严禁将废油流放到冷却塔水池内,以防污染水质。 三、检修前的准备工作 (一)检修单位班长组织班组检修施工人员对检修施工方案进行修前学习,并熟知检修的内容及目的,了解检修的类型,熟悉结构装配图、零部件图样及标准件明细表并落实检修工作票的开据情况。 (二)准备好检修时常用的工具,工器具准备情况由检修班组长负责。 (三)准备好检修时需更换的备件材料,材料准备情况由生产车间设备员认真核实,要求准确无误。 (四)为避免设备附属装置的检修脱节,在制定检修并实施的同时,电气部分应同时进行修理,协调检修计划工作由生产车间设备管理人员负责。 (五) 检修现场定置摆放要求,在检修制定区域铺放滤布及盖布、盛装螺栓和其它物品的盛具由检修负责人准备。 四、设备完好标准 (一)零部件质量 1、冷却塔 (1)冷却塔水池无渗漏,水池出口滤网无堵塞。 (2)填料质量及填料层的安装均符合设计要求,填料框架牢固可靠。 (3)进风百叶窗、收水器完整,质量符合设计要求,安装可靠。 (4)配水池底部孔不堵塞,喷嘴完好。 (5)塔体、风筒、框架、配水池的防腐必须完整有效。 (6)防腐、保温、防冻设施完整有效。 (7)避雷装置齐全完好,扶梯、平台栏杆牢固。 2、风机 (1)主要零部件材质的选用、配合、精度、磨损极限,符合原设计的规定。 (2)减速箱、轮毅、叶片、电机、联轴器及油系统装置完整齐全...
