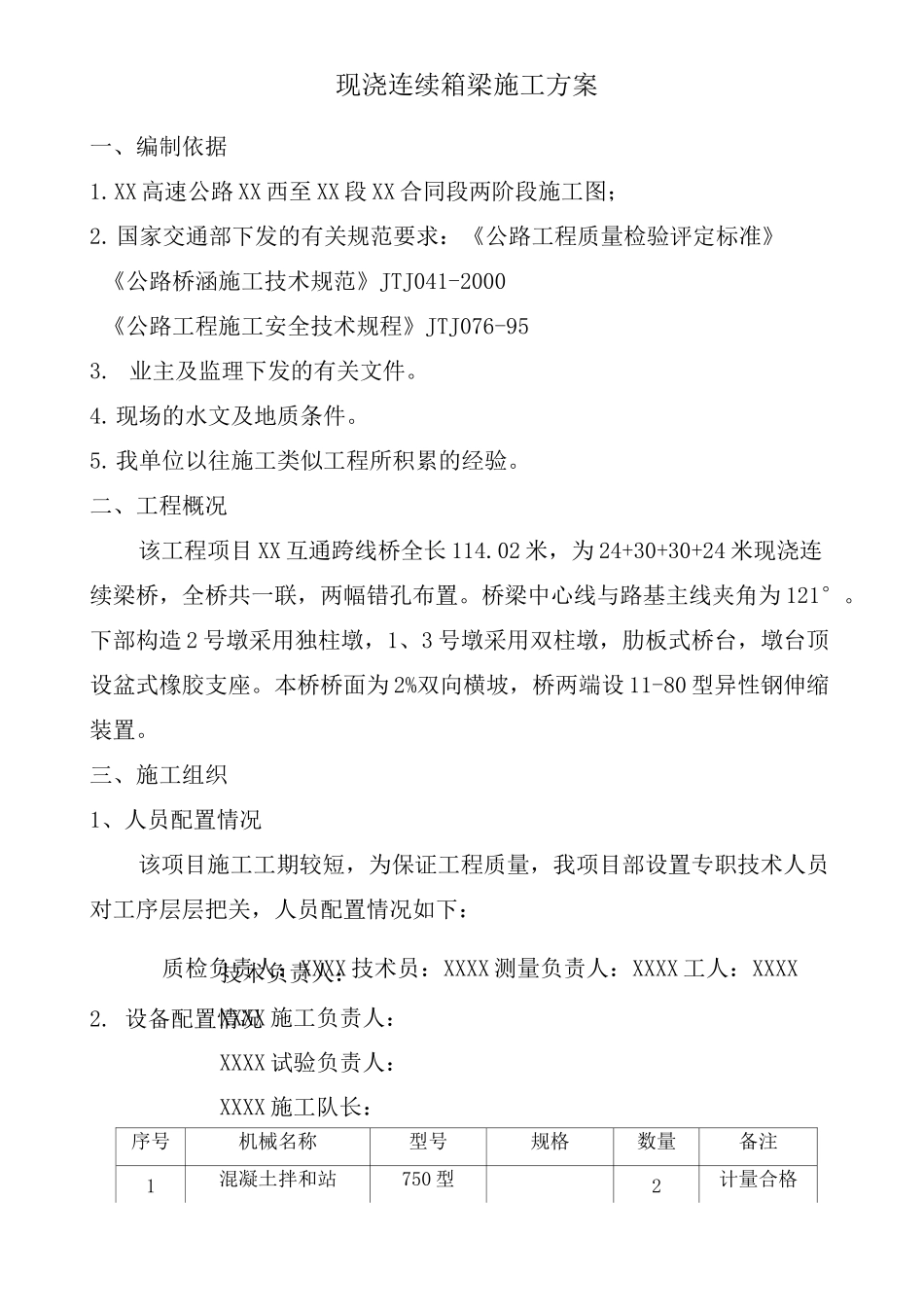

技术负责人:XXXX 施工负责人:XXXX 试验负责人:XXXX 施工队长:现浇连续箱梁施工方案一、编制依据1
XX 高速公路 XX 西至 XX 段 XX 合同段两阶段施工图;2
国家交通部下发的有关规范要求:《公路工程质量检验评定标准》《公路桥涵施工技术规范》JTJ041-2000《公路工程施工安全技术规程》JTJ076-953
业主及监理下发的有关文件
现场的水文及地质条件
我单位以往施工类似工程所积累的经验
二、工程概况该工程项目 XX 互通跨线桥全长 114
02 米,为 24+30+30+24 米现浇连续梁桥,全桥共一联,两幅错孔布置
桥梁中心线与路基主线夹角为 121°
下部构造 2 号墩采用独柱墩,1、3 号墩采用双柱墩,肋板式桥台,墩台顶设盆式橡胶支座
本桥桥面为 2%双向横坡,桥两端设 11-80 型异性钢伸缩装置
三、施工组织1、人员配置情况该项目施工工期较短,为保证工程质量,我项目部设置专职技术人员对工序层层把关,人员配置情况如下:质检负责人:XXXX 技术员:XXXX 测量负责人:XXXX 工人:XXXX2

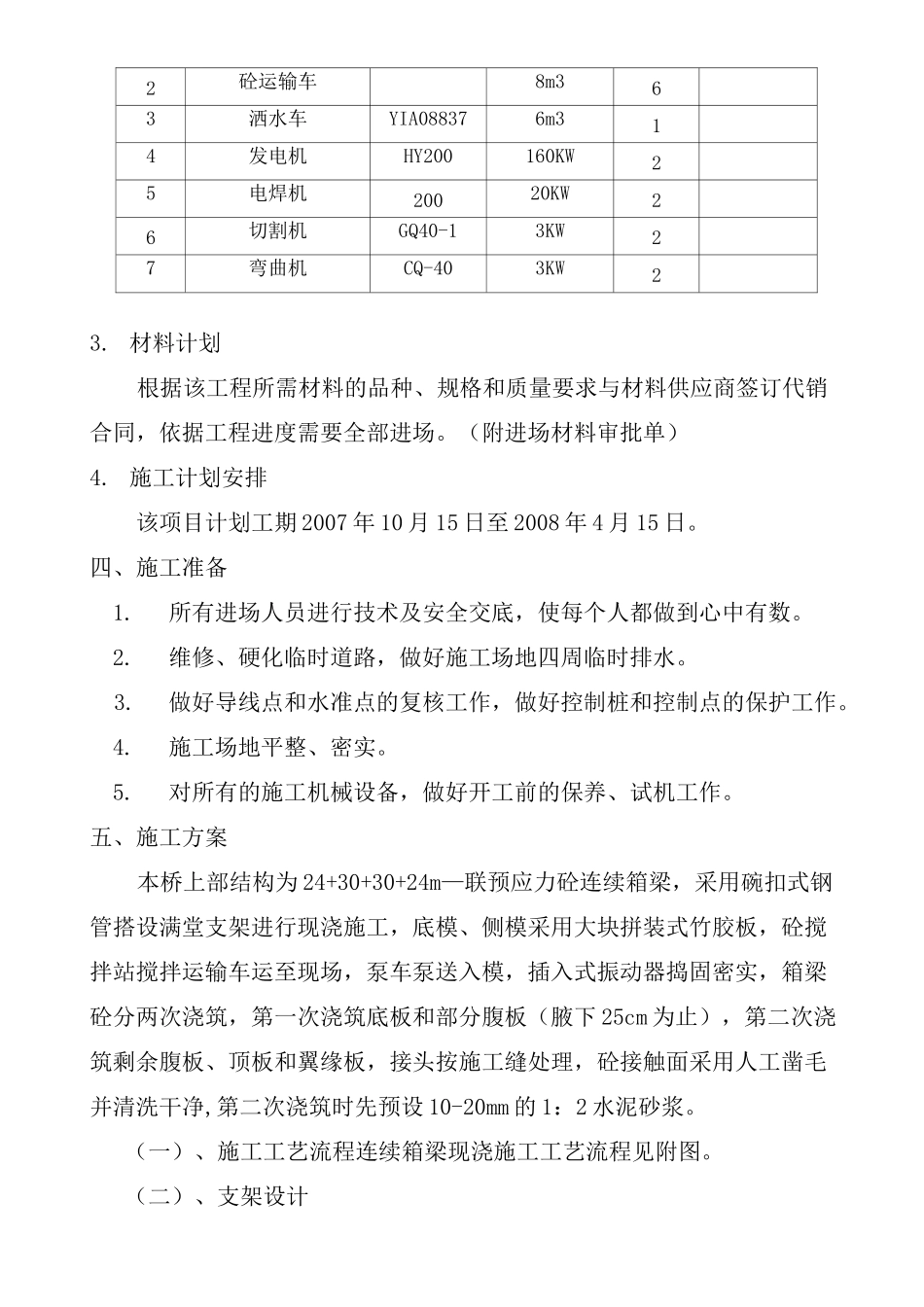

设备配置情况序号机械名称型号规格数量备注1混凝土拌和站750 型2计量合格2砼运输车8m363洒水车YIA088376m314发电机HY200160KW25电焊机20020KW26切割机GQ40-13KW27弯曲机CQ-403KW23
材料计划根据该工程所需材料的品种、规格和质量要求与材料供应商签订代销合同,依据工程进度需要全部进场
(附进场材料审批单)4
施工计划安排该项目计划工期 2007 年 10 月 15 日至 2008 年 4 月 15 日
四、施工准备1
所有进场人员进行技术及安全交底,使每个人都做到心中有数
维修、硬化临时道路,做好施工场地四周临时排水
做好导线点和水准点的复核工作,做好控制桩和控制点的保护
