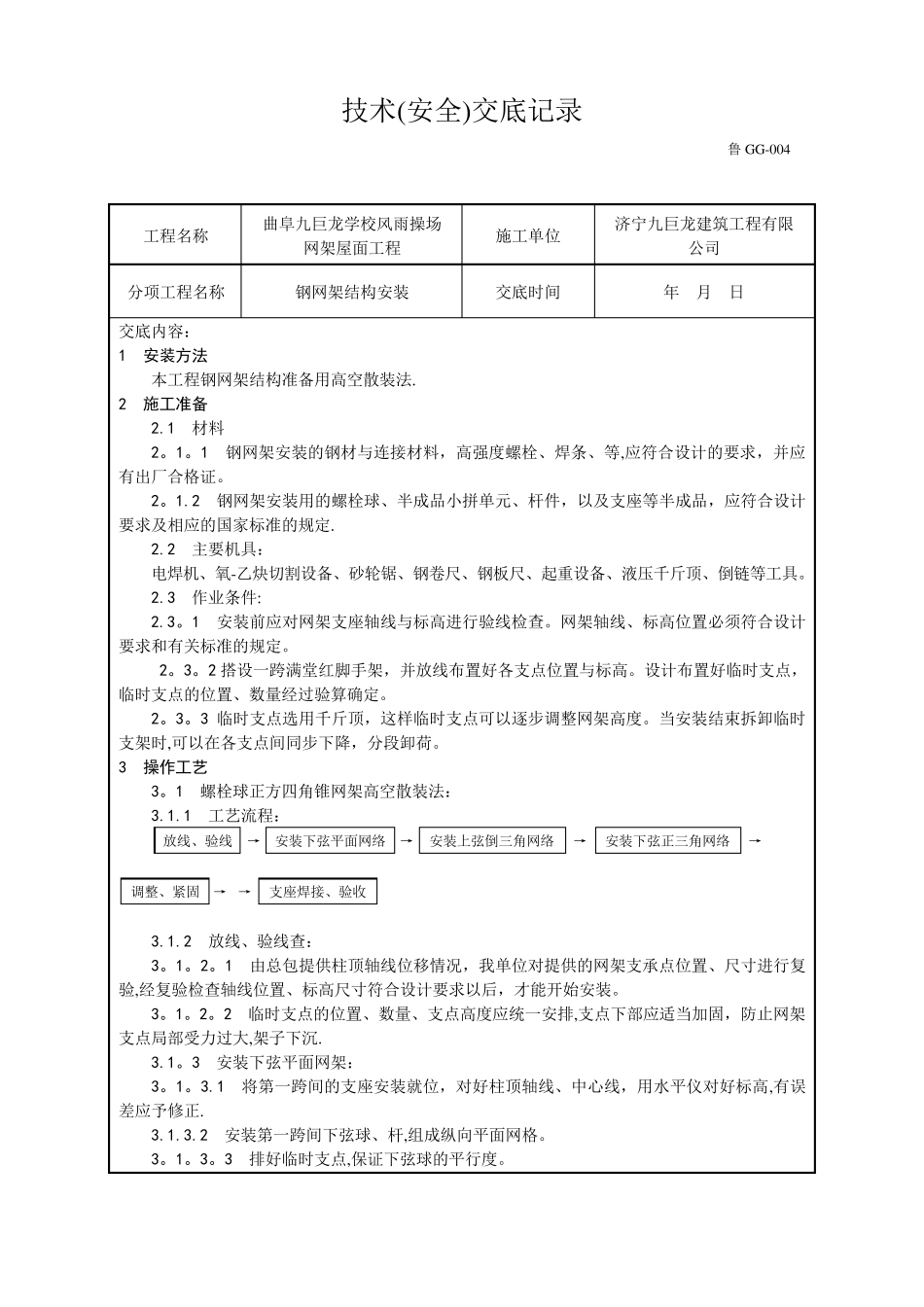

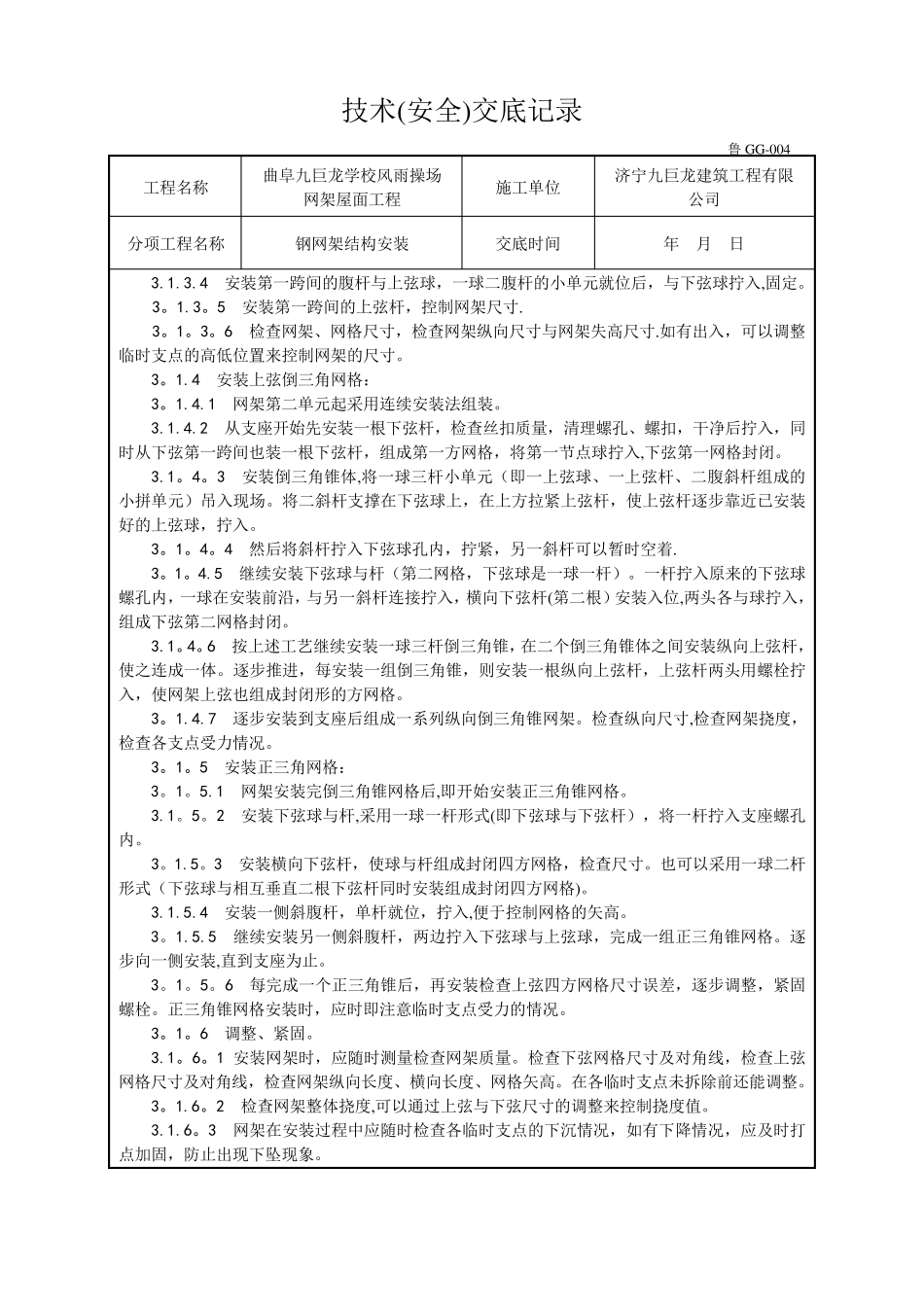

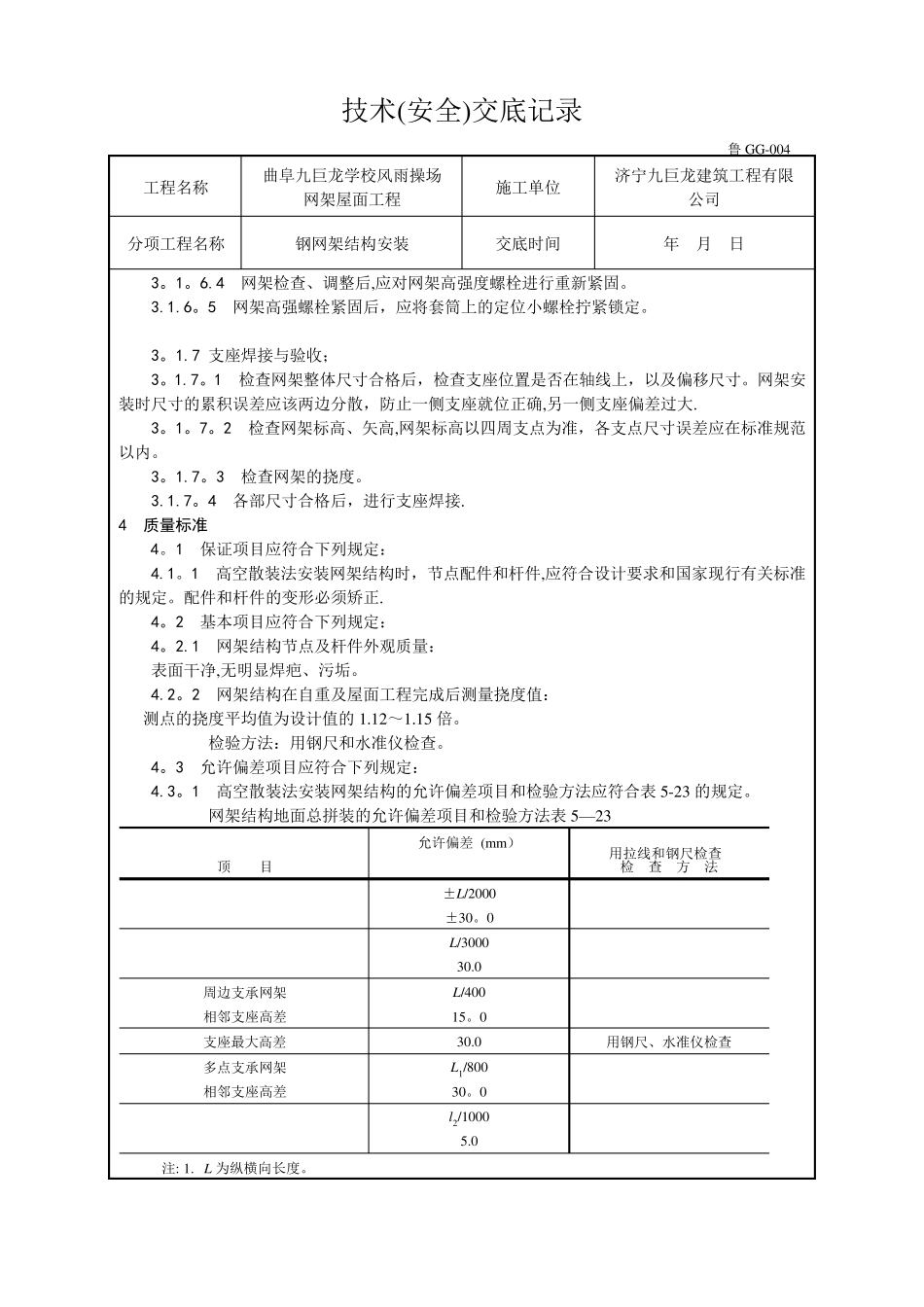

技术(安全)交底记录 鲁GG-004 工程名称 曲阜九巨龙学校风雨操场 网架屋面工程 施工单位 济宁九巨龙建筑工程有限 公司 分项工程名称 钢网架结构安装 交底时间 年 月 日 交底内容: 1 安装方法 本工程钢网架结构准备用高空散装法. 2 施工准备 2.1 材料 2。1。1 钢网架安装的钢材与连接材料,高强度螺栓、焊条、等,应符合设计的要求,并应有出厂合格证。 2。1.2 钢网架安装用的螺栓球、半成品小拼单元、杆件,以及支座等半成品,应符合设计要求及相应的国家标准的规定. 2.2 主要机具: 电焊机、氧-乙炔切割设备、砂轮锯、钢卷尺、钢板尺、起重设备、液压千斤顶、倒链等工具。 2.3 作业条件: 2.3。1 安装前应对网架支座轴线与标高进行验线检查。网架轴线、标高位置必须符合设计要求和有关标准的规定。 2。3。2 搭设一跨满堂红脚手架,并放线布置好各支点位置与标高。设计布置好临时支点,临时支点的位置、数量经过验算确定。 2。3。3 临时支点选用千斤顶,这样临时支点可以逐步调整网架高度。当安装结束拆卸临时支架时,可以在各支点间同步下降,分段卸荷。 3 操作工艺 3。1 螺栓球正方四角锥网架高空散装法: 3.1.1 工艺流程: 放线、验线 → 安装下弦平面网络 → 安装上弦倒三角网络 → 安装下弦正三角网络 → 调整、紧固 → → 支座焊接、验收 3.1.2 放线、验线查: 3。1。2。1 由总包提供柱顶轴线位移情况,我单位对提供的网架支承点位置、尺寸进行复验,经复验检查轴线位置、标高尺寸符合设计要求以后,才能开始安装。 3。1。2。2 临时支点的位置、数量、支点高度应统一安排,支点下部应适当加固,防止网架支点局部受力过大,架子下沉. 3.1。3 安装下弦平面网架: 3。1。3.1 将第一跨间的支座安装就位,对好柱顶轴线、中心线,用水平仪对好标高,有误差应予修正. 3.1.3.2 安装第一跨间下弦球、杆,组成纵向平面网格。 3。1。3。3 排好临时支点,保证下弦球的平行度。 技术(安全)交底记录 鲁GG-004 工程名称 曲阜九巨龙学校风雨操场 网架屋面工程 施工单位 济宁九巨龙建筑工程有限 公司 分项工程名称 钢网架结构安装 交底时间 年 月 日 3.1.3.4 安装第一跨间的腹杆与上弦球,一球二腹杆的小单元就位后,与下弦球拧入,固定。 3。1.3。5 安装第一跨间的上弦杆,控制网架尺寸. 3。1。3。6 检查网架、网格尺寸,检查网架纵向尺寸与网架失高尺寸.如有出入,可以调整...
